Sau khi sắp xếp đơn vị hành chính, UBND xã Quan Thành đã quan tâm tiếp nhận, rà soát và tiếp tục triển khai các công trình, dự án chuyển tiếp từ các đơn vị hành chính trước khi sắp xếp, qua đó hạn chế tình trạng gián đoạn đầu tư. Một số công trình có khối lượng thực hiện cao, hoàn thành trước thời hạn.

1788945473566_8023463201537100880_8023463201537100880_065ca159fdbfbca5f8052ad2d02a3953.jpg?md5=G4--p_-XugHQh_i30HNxNQ&expires=1789038820

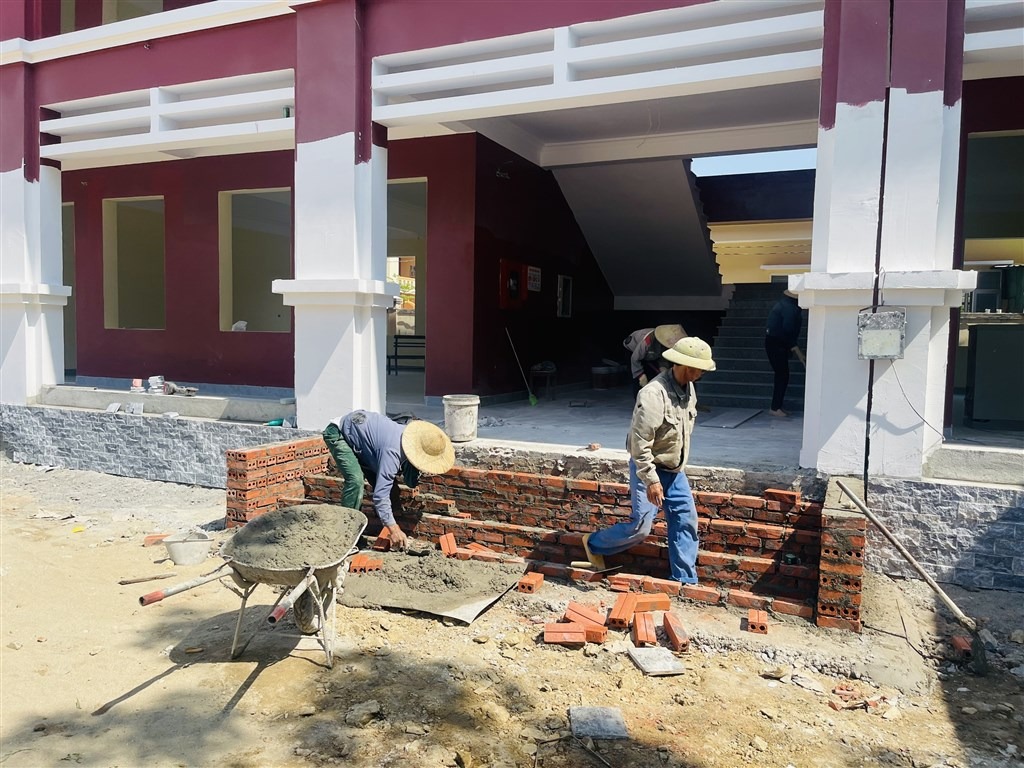

Thường trực HĐND xã Quan Thành khảo sát thực tế tiến độ triển khai công trình, dự án chuyển tiếp

Qua khảo sát, một số công trình có tiến độ và khối lượng thực hiện khá tốt. Trong đó, công trình cải tạo, nâng cấp đoạn đầu đường Khùa; duy tu, nâng cấp đường làng nghề nuôi, chế biến mật ong thương phẩm làng Gám và một số tuyến đường giao thông nông thôn có khối lượng thực hiện cao; công trình Xây dựng sân lễ hội, tường rào và các hạng mục khác tại đền chùa Giám; nhà học 2 tầng trường tiểu học Quan Thành II. nâng cấp, cải tạo đường Trung Long đoạn từ xóm Vệ Lèn đi xóm Trại Bùi.

Đối với công tác giải ngân vốn đầu tư công năm 2026, thời điểm hiện tại tổng vốn đã bố trí cho các dự án là 132,303 tỷ đồng, số vốn đã giải ngân 109,736 tỷ đồng, đạt khoảng 93% kế hoạch vốn. Trong đó, nguồn vốn tỉnh phân bổ 38,311 tỷ đồng, đã giải ngân 24,538 tỷ đồng; nguồn vốn xã phân bổ 93,911 tỷ đồng, đã giải ngân 85,198 tỷ đồng.

Tuy nhiên, khảo sát cũng cho thấy một số công trình còn khó khăn, vướng mắc, có nguy cơ ảnh hưởng đến tiến độ hoàn thành trong năm 2026, cần phải có những biện pháp, giải pháp để tháo gỡ. Trong đó liên quan đến việc việc vận động nhân dân hiến đất mở rộng mặt đường.

1788945473273_8023463201537100880_8023463201537100880_8ad2441d381351de860b6b7e34b4a6a0.jpg?md5=vFCo2jupXjOpgAlbuSDNPQ&expires=1789038820

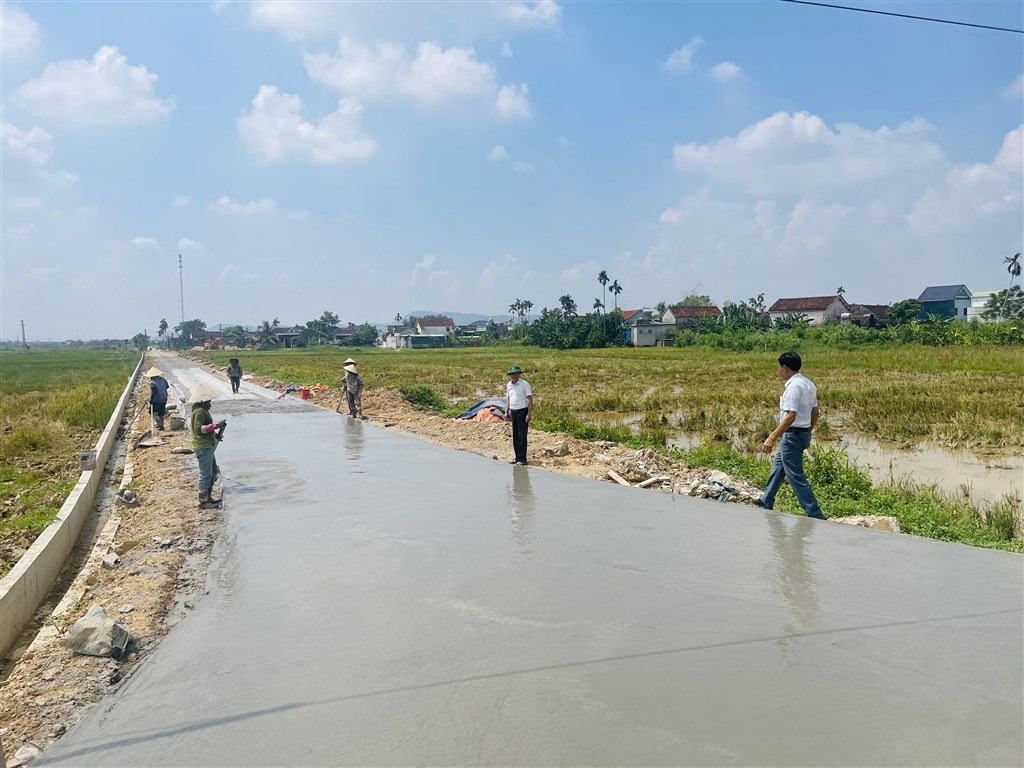

Công trình chuyển tiếp đang được tập trung thi công, phấn đấu hoàn thành theo kế hoạch

Để tập trung tháo gỡ các vướng mắc, không để ảnh hưởng tiến độ và giải ngânThường trực HĐND xã đề nghị UBND xã tập trung nguồn lực, nhân lực để hoàn thành đạt và vượt mức các chỉ tiêu đề ra đầu năm. Đối với một số dự án có khối lượng thực hiện chưa cao so với thời gian còn lại của năm 2026, một số dự án đang ở giai đoạn chuẩn bị đầu tư, lựa chọn nhà thầu hoặc mới khởi công cần phải có giải pháp đôn đốc cụ thể, quyết liệt theo từng dự án, tiến độ hoàn thành và khả năng giải ngân kế hoạch vốn có thể bị ảnh hưởng.

1788945474717_8023463201537100880_8023463201537100880_2d4027951496852fd45059dd0c07b005.jpg?md5=phNjuTQYKKaUvK5w6gub4A&expires=1789038820

Hạng mục cần tiếp tục được tập trung chỉ đạo, tháo gỡ vướng mắc để bảo đảm tiến độ

Trên cơ sở kết quả khảo sát, Thường trực HĐND xã đề nghị UBND xã rà soát, phân loại toàn bộ các công trình, dự án theo tiến độ và mức độ vướng mắc, đối với từng công trình phải xác định rõ nguyên nhân, trách nhiệm, giải pháp và thời hạn hoàn thành.

Đối với các công trình có nguy cơ chậm tiến độ, cần xây dựng tiến độ chi tiết, xác định cụ thể khối lượng còn lại, thời gian hoàn thành từng hạng mục, nhu cầu vốn, thời gian nghiệm thu, thanh toán và thời điểm hoàn thành toàn bộ công trình.

Đối với các công trình có khả năng hoàn thành trong năm 2026, cần đôn đốc chủ đầu tư, nhà thầu huy động nhân lực, máy móc, thiết bị và vật tư, tăng cường kiểm tra hiện trường, đẩy nhanh nghiệm thu và thanh toán khối lượng hoàn thành.

1788945473721_8023463201537100880_8023463201537100880_2691cea2e2a022c3ed72f47f059eec02.jpg?md5=vhsZcE2YrwY-WnOnmc7yvw&expires=1789038820

Thường trực HĐND xã trao đổi, làm rõ những khó khăn, vướng mắc và giải pháp đẩy nhanh tiến độ công trình

Thường trực HĐND xã yêu cầu việc đẩy nhanh tiến độ phải gắn với chất lượng công trình, không chạy theo tiến độ bằng mọi giá. Đồng thời, cần theo dõi chặt chẽ tiến độ thực hiện gắn với tiến độ giải ngân, rà soát, đối chiếu số vốn đã giải ngân với khối lượng thực tế hoàn thành, khẩn trương hoàn thiện hồ sơ thanh toán đối với các công trình đã có khối lượng đủ điều kiện.

Về số liệu tổng mức đầu tư, giá trị hợp đồng, khối lượng thực hiện, khối lượng nghiệm thu, giá trị thanh toán và số vốn giải ngân phải thống nhất với hồ sơ dự án, hợp đồng, biên bản nghiệm thu, chứng từ thanh toán và số liệu của kho bạc Nhà nước.

Thường trực HĐND xã xác định một số nhiệm vụ cần ưu tiên trong thời gian tới, trong đó tập trung hoàn thành các công trình đã có khối lượng thực hiện cao, xử lý dứt điểm những vướng mắc về giải phóng mặt bằng, đồng thời tăng cường trách nhiệm của chủ đầu tư, bộ phận chuyên môn, đơn vị tư vấn và nhà thầu trong quá trình thực hiện.

Đề nghị UBND xã chỉ đạo xây dựng bảng theo dõi riêng đối với các công trình còn tồn tại, vướng mắc, trong đó xác định rõ nội dung vướng mắc, nguyên nhân, giải pháp xử lý, đơn vị hoặc cá nhân phụ trách, thời hạn và kết quả thực hiện. Ban Kinh tế - Ngân sách HĐND xã được giao phối hợp theo dõi việc thực hiện các nội dung kiến nghị sau khảo sát, tổng hợp những vấn đề còn tồn tại để báo cáo Thường trực HĐND xã xem xét để có biện pháp tháo gỡ khó khăn.

1788945473407_8023463201537100880_8023463201537100880_725598f4c87323e96c9e476651d9de31.jpg?md5=qZxbSWG_PwqFXiP_-YNMlA&expires=1789038820

Công trình cơ bản đã hoàn thành, chuẩn bị đưa vào sử dụng sẽ góp phần phát huy hiệu quả nguồn vốn đầu tư, đáp ứng nhu cầu phát triển kinh tế - xã hội và phục vụ Nhân dân

Hoạt động khảo sát của Thường trực HĐND xã Quan Thành là một trong những nội dung thiết thực nhằm tăng cường giám sát từ cơ sở, kịp thời phát hiện những khó khăn, vướng mắc trong quá trình triển khai các công trình, dự án chuyển tiếp. Qua đó, góp phần bảo đảm các dự án được thực hiện đúng tiến độ, đúng quy định, nâng cao hiệu quả sử dụng vốn đầu tư công và sớm phát huy hiệu quả phục vụ phát triển kinh tế - xã hội trên địa bàn.



Nguyễn Sỹ Tuấn

Phó Ban kinh tế - ngân sách HĐND xã
