Sau khi nhận được ý kiến, kiến nghị của cử tri thị xã Thái Hòa về nội dung trên, Thường trực Hội đồng nhân dân tỉnh đã chuyển đến Ủy ban nhân dân tỉnh để giao Sở Công thương. Ngày 19 tháng 8 năm 2022, Sở Công thương đã ban hành Văn bản số 1629/SCT-KHTCTH trả lời kiến nghị cử tri, trong đó nêu rõ: Năm 2015, Công ty Điện lực Nghệ An đã tiếp nhận gần 25km ĐZ hạ thế xã Đông Hiếu theo hình thức mượn tài sản với hiện trạng phần lớn sử dụng dây nhôm trần vận hành lâu năm, nhiều điểm chất lượng điện sinh hoạt chưa đảm bảo như xóm Du Thịnh, Đông Hồng, Xuân Hải, Đông Quang, Đông Thành.....
Tình hình đầu tư, cải tạo
Sau khi tiếp nhận lưới điện xã Đông Hiếu, hàng năm đều đưa vào kế hoạch và thực hiện sửa chữa lưới điện thường xuyên, đến nay đã thay thế được gần 18km ĐZ hạ thế, còn lại hơn 7km dây cáp AV, cáp bọc vặn xoắn vận hành lâu năm và một số tuyến dây nhôm trần rải rác tại xóm Sơn Hà, Xuân Hải, Đông Mỹ, Đông Hồng, Đông Thành, Phú Tiến (Đông Tiến cũ). Năm 2021, Điện lực Nghĩa Đàn - Thái Hòa phối hợp với chính quyền địa phương khảo sát, lập phương án cải tạo tổng thể lưới điện hạ thế xã Đông Hiếu. Công ty Điện lực Nghệ An đã trình Tổng Công ty Điện lực Miền Bắc xin chủ trương đầu tư nhưng chưa bố trí được nguồn vốn.

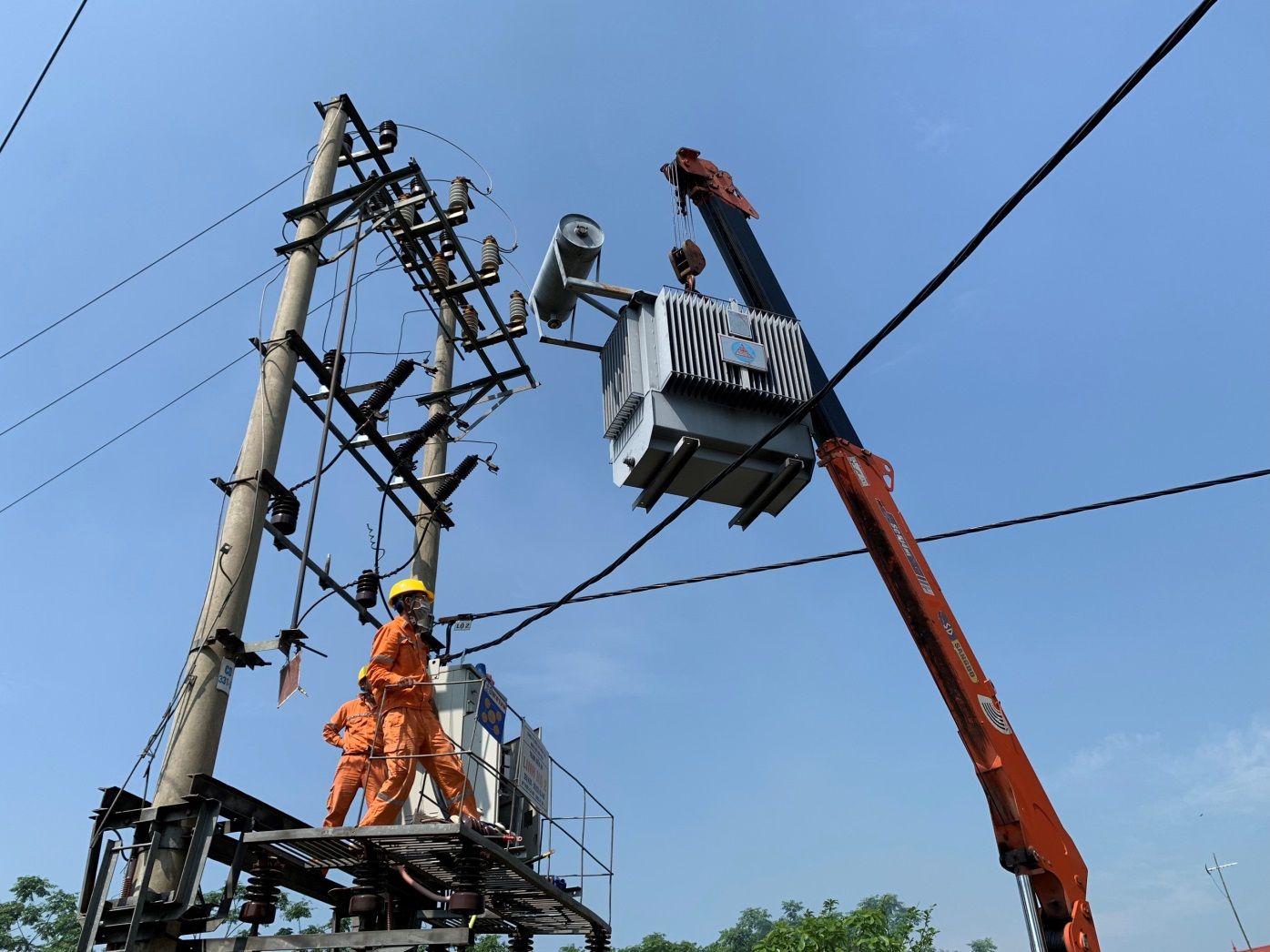

Khối lượng đầu tư năm 2022: Đến tháng 5/2022, đã bổ sung và thay thế 2.000m dây dẫn, tăng khả năng cấp điện tại các xóm: Sơn Hà, Đông Quang, Đông Thành, Du Thịnh, Đông Hồng, Xuân Hải. Thay thế hơn 17 cột điện xuống cấp tại các xóm: Sơn Hà, Xuân Hải, Đông Tiến, Du Thịnh.
Kế hoạch đầu tư xây dựng hạ tầng trên địa bàn xã Đông Hiếu năm 2021-2025: Lắp đặt 01 TBA 180kVA 10(35)/0,4kV và 0,3 km đường dây hạ thế cấp điện cho nhân dân khu vực gần Dốc Lụi - xã Nghĩa Mỹ và xóm Đông Mỹ - Xã Đông Hiếu. Lắp đặt 01 TBA 180kVA 10(35)/0,4kV và 0,35km ĐZ hạ thế cấp điện cho nhân dân khu vực gần xóm Xuân Hải (xóm Đông Xuân cũ, gần xóm Đông DU 1 cũ). Lắp đặt 01 TBA 180kVA 10(35)/0,4kV và 0,8 km đường dây hạ thế cấp điện cho nhân dân khu vực gần xóm Xuân Hải – xã Đông Hiếu. Đầu tư đồng bộ 25km ĐZ hạ thế tại xã Đông Hiếu (lộ trình tới năm 2025).
Trong thời gian chờ dự án, Điện lực Nghệ An đang tiếp tục tận dụng các nguồn vốn để thay dây dẫn, cột điện xuống cấp và bổ sung dây dẫn tăng cường khả năng cung cấp điện trên địa bàn xã Đông Hiếu, thị xã Thái Hòa.
