Về kiến nghị của cử tri, sở Xây dựng trả lời cụ thể như sau:

Theo báo cáo của Ban Quản lý dự án 4 (Chủ đầu tư):

Dự án cải tạo nâng cấp QL.7 đoạn Km0 - Km36 và xử lý sụt trượt do bão lũ đoạn Khe Thơi - Nậm Cắn, tỉnh Nghệ An. Tổng chiều dài tuyến dài 28,2 km. Trong đó đoạn Km0 - Km36 dài 27,5 km qua địa bàn các huyện Diễn Châu khoảng 9,18 km, huyện Yên Thành khoảng 14,02 km, huyện Đô Lương khoảng 4,5 km và xử lý sụt trượt do bão lũ đoạn Khe Thơi - Nậm Cắn dài 0,7 km qua địa bàn huyện Tương Dương.

Kết quả thực hiện đến nay:

- Công tác giải phóng mặt bằng:

+ Địa phương đã bàn giao mặt bằng được khoảng 54,582m/55,402km (đạt 98,52%) tính cả trái và phải tuyến. Các nhà thầu đã tiếp cận để thi công được 54,582km/54,582km.

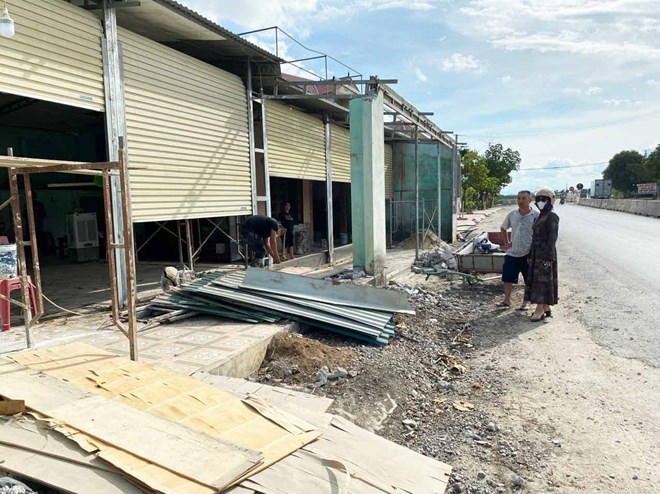

vận động người dân giải phóng mặt bằng dự án nâng cấp Quốc lộ 7

+ Phần còn lại chưa bàn giao khoảng 0,820km/55,402km chiếm 1,48%, bao gồm 31 đoạn. Trong đó huyện Diễn Châu (xã Diễn Châu và xã Minh Châu) 21 đoạn với tổng chiều dài khoảng 0,471 km; Huyện Yên Thành (xã Hợp Minh và Vân Tụ) 10 đoạn với tổng chiều dài khoảng 0,350 km.

- Công tác triển khai thi công trên hiện trường: Hiện nay đã thi công hoàn thành đạt 90,75% hợp đồng. Tuy nhiên, do vướng mắc trong công tác giải phóng mặt bằng, cụ thể: Chưa bàn giao khoảng 0,820km/55,402km chiếm 1,48%, bao gồm 31 đoạn. Trong đó huyện Diễn Châu (xã Diễn Châu và xã Minh Châu) 21 đoạn với tổng chiều dài khoảng 0,471 km; Huyện Yên Thành (xã Hợp Minh và Vân Tụ) 10 đoạn với tổng chiều dài khoảng 0,350 km, đã ảnh hưởng tiến độ thực hiện dự án.

Để sớm hoàn thành, bàn giao, phát huy hiệu quả đầu tư dự án, đề nghị UBND xã huy động toàn bộ hệ thống chính trị tập trung tuyên truyền, vận động người dân chấp hành chính sách bồi thường, hỗ trợ và tái định cư theo quy định của Nhà nước, hoàn thành dứt điểm để bàn giao mặt bằng đơn vị thi công triển khai thực hiện.
