Thủ tướng Phạm Minh Chính kiểm tra tiến độ đường dây 500kV mạch 3 đoạn qua Nghệ An
Cùng dự có lãnh đạo một số bộ, ngành và Tập đoàn Điện lực Việt Nam, Tổng Công ty Truyền tải điện Quốc gia.
Lãnh đạo tỉnh Nghệ An cùng dự có các đồng chí: Thái Thanh Quý - Ủy viên Ban Chấp hành Trung ương Đảng, Bí thư Tỉnh ủy, Chủ tịch HĐND tỉnh, Trưởng đoàn ĐBQH tỉnh; Nguyễn Đức Trung - Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh; Hoàng Nghĩa Hiếu - Phó Bí thư Tỉnh ủy…
Dự án Đường dây 500kV Quảng Trạch - Quỳnh Lưu trên địa bàn tỉnh Nghệ An dài khoảng 82,33 km, gồm có 168 vị trí móng cột tương ứng 169 khoảng cột thuộc địa bàn: huyện Nam Đàn (25,20km, 51 vị trí), Nghi Lộc (14,30km, 29 vị trí), Diễn Châu (22,60km, 47 vị trí), Yên Thành (10,80km, 22 vị trí), và Quỳnh Lưu (9,40km, 19 vị trí).
Dự án Đường dây 500kV Quỳnh Lưu -Thanh Hóa trên địa bàn tỉnh Nghệ An dài khoảng 17,5 km, gồm có 34 vị trí móng cột tương ứng 34 khoảng cột, thuộc địa bàn: huyện Quỳnh Lưu (9,80km, 19 vị trí), thị xã Hoàng Mai (7,70km, 15 vị trí).

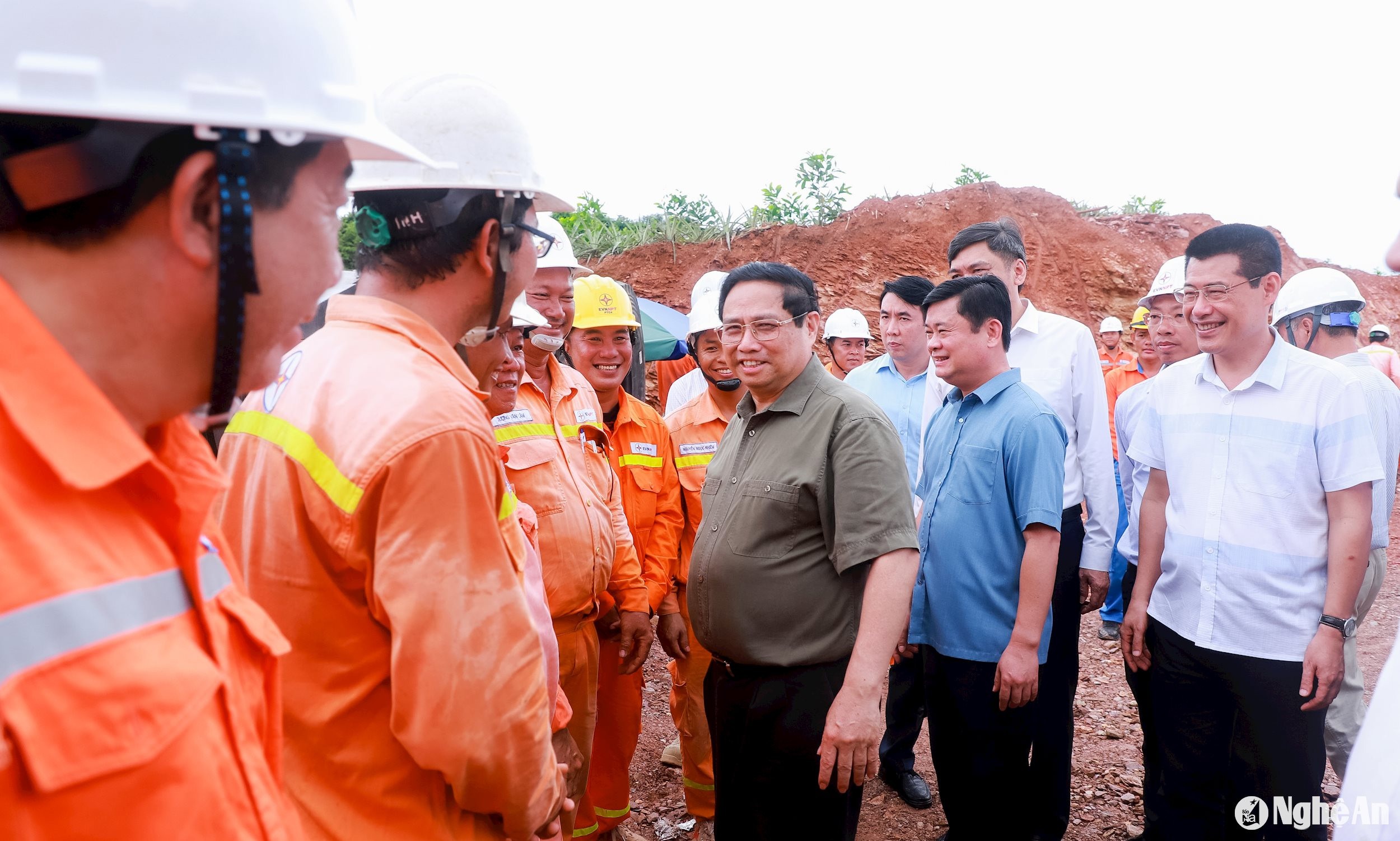

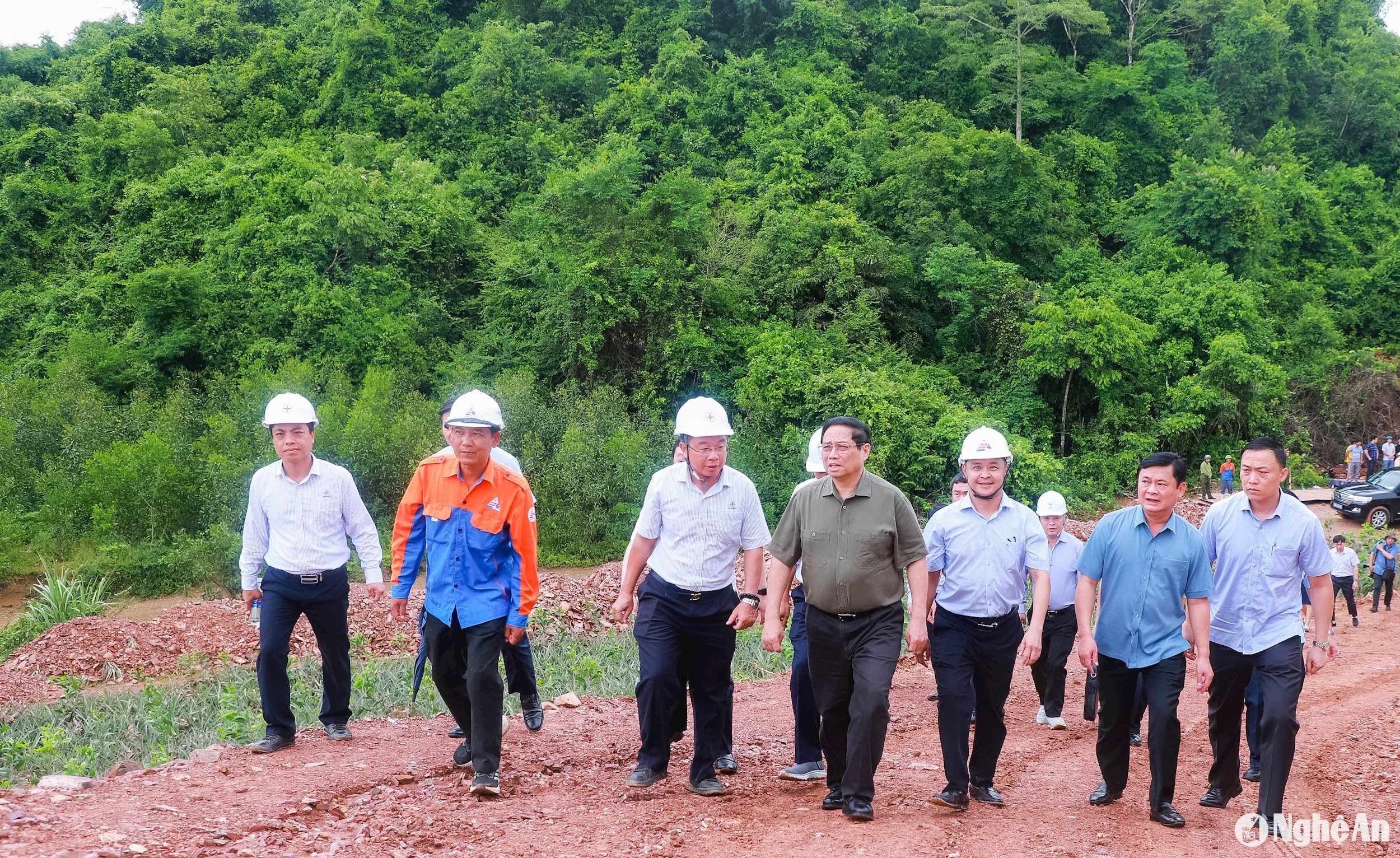

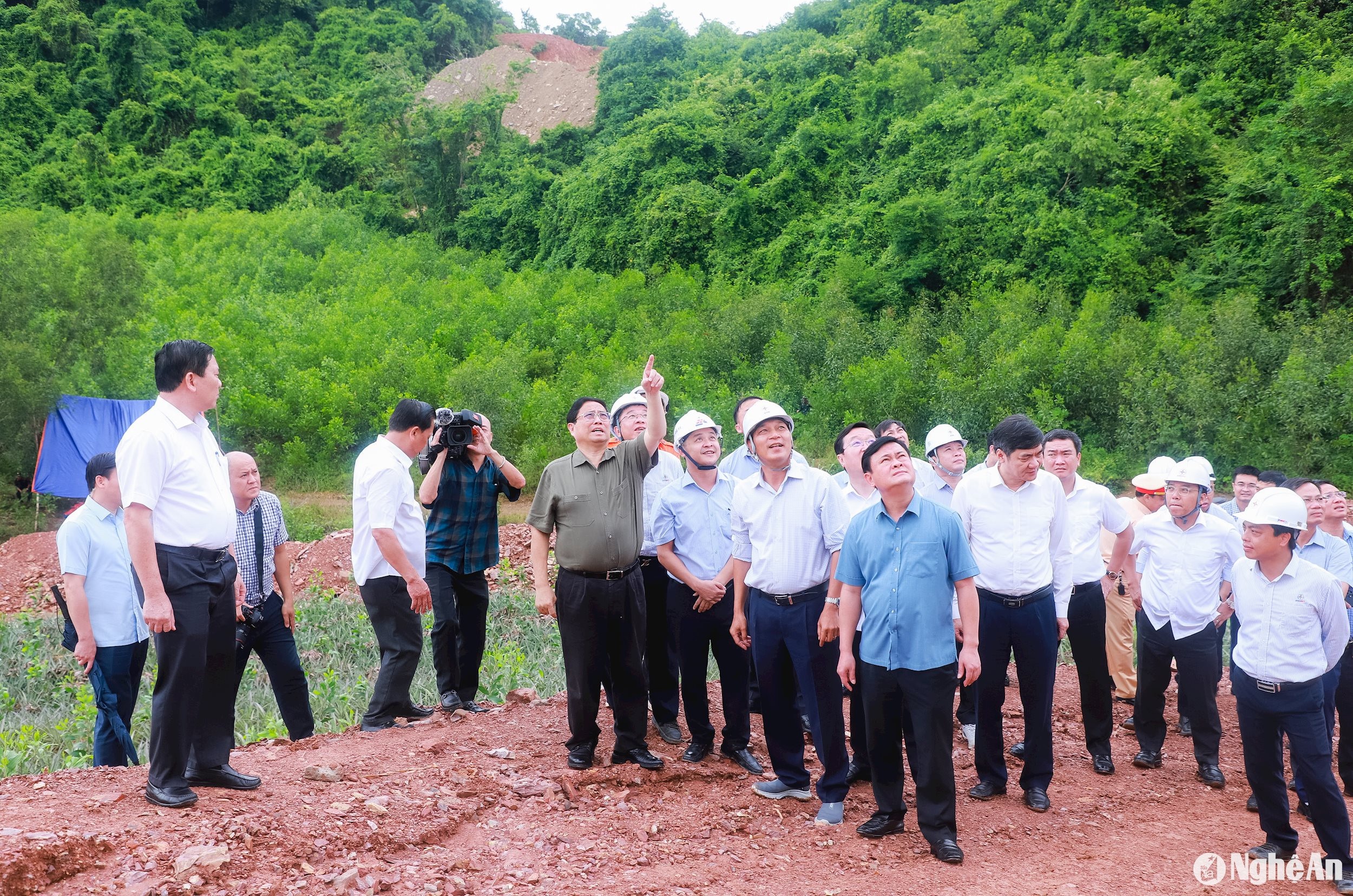

Trong chương trình, Thủ tướng Chính phủ và đoàn công tác đã đến kiểm tra tại vị trí móng cột VT22 thuộc địa bàn xã Quỳnh Trang, thị xã Hoàng Mai.

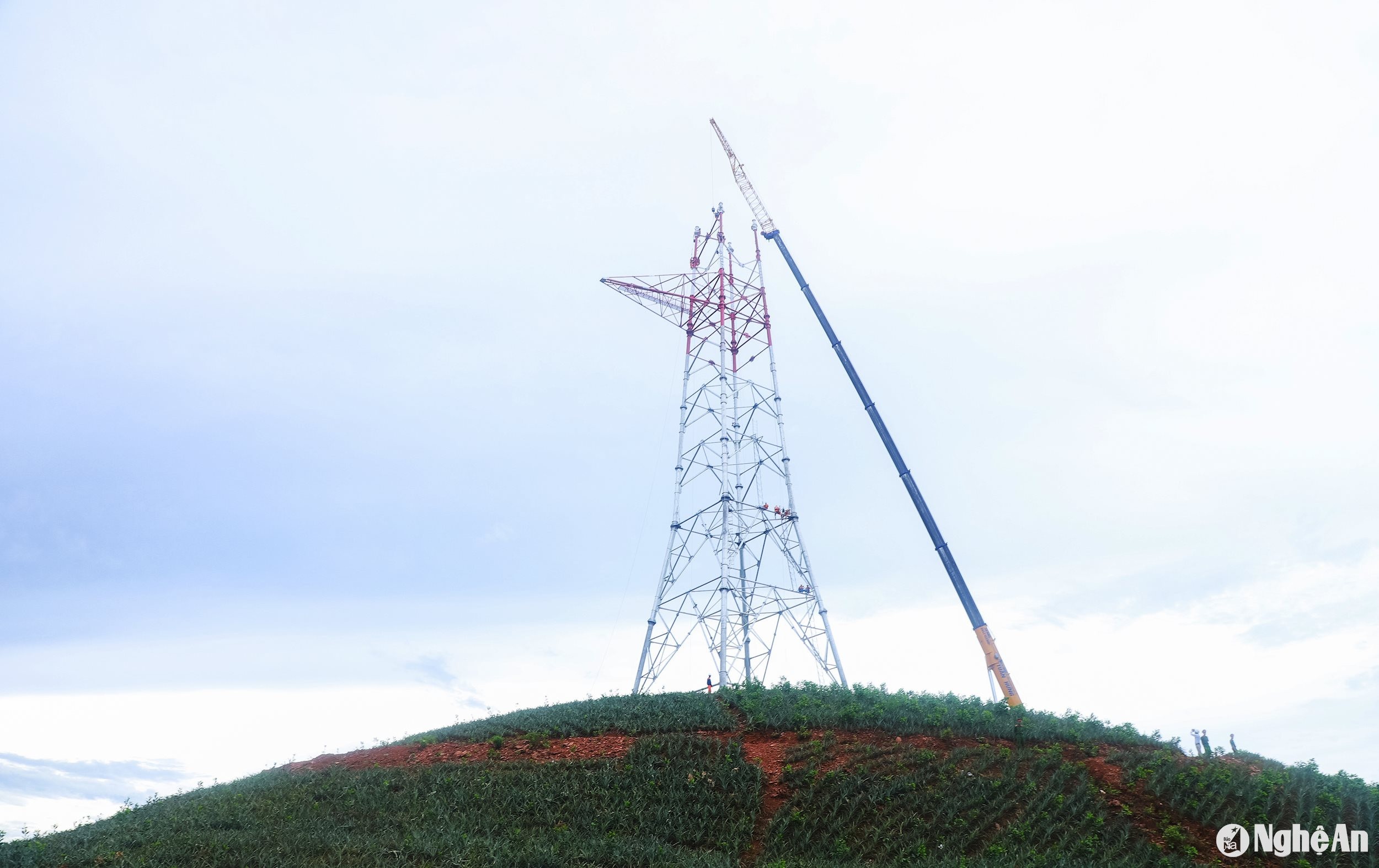

Vượt qua khó khăn do thời tiết khắc nghiệt, địa hình đồi dốc, lực lượng công nhân tích cực thi công để đáp ứng tiến độ. 200 tấn vật liệu được đưa vào chân công trình và cột điện tại vị trí VT22 cao 86m.
Tỉnh Nghệ An đã tích cực hỗ trợ 4 tại chỗ cho đơn vị thi công như: hỗ trợ lực lượng lao động địa phương, xe tải, xe cẩu, máy đào, dàn giáo, hỗ trợ vận chuyển vật tư thiết bị, sửa đường công vụ, trong đó giai đoạn thi công đào, đúc móng, địa phương hỗ trợ 70% máy thi công, 100% nhân công, vật liệu và hậu cần. Giai đoạn thi công lắp dựng cột, hỗ trợ tại chỗ là máy, thiết bị thi công (xe tải, xe cẩu và dàn giáo) và hậu cần.

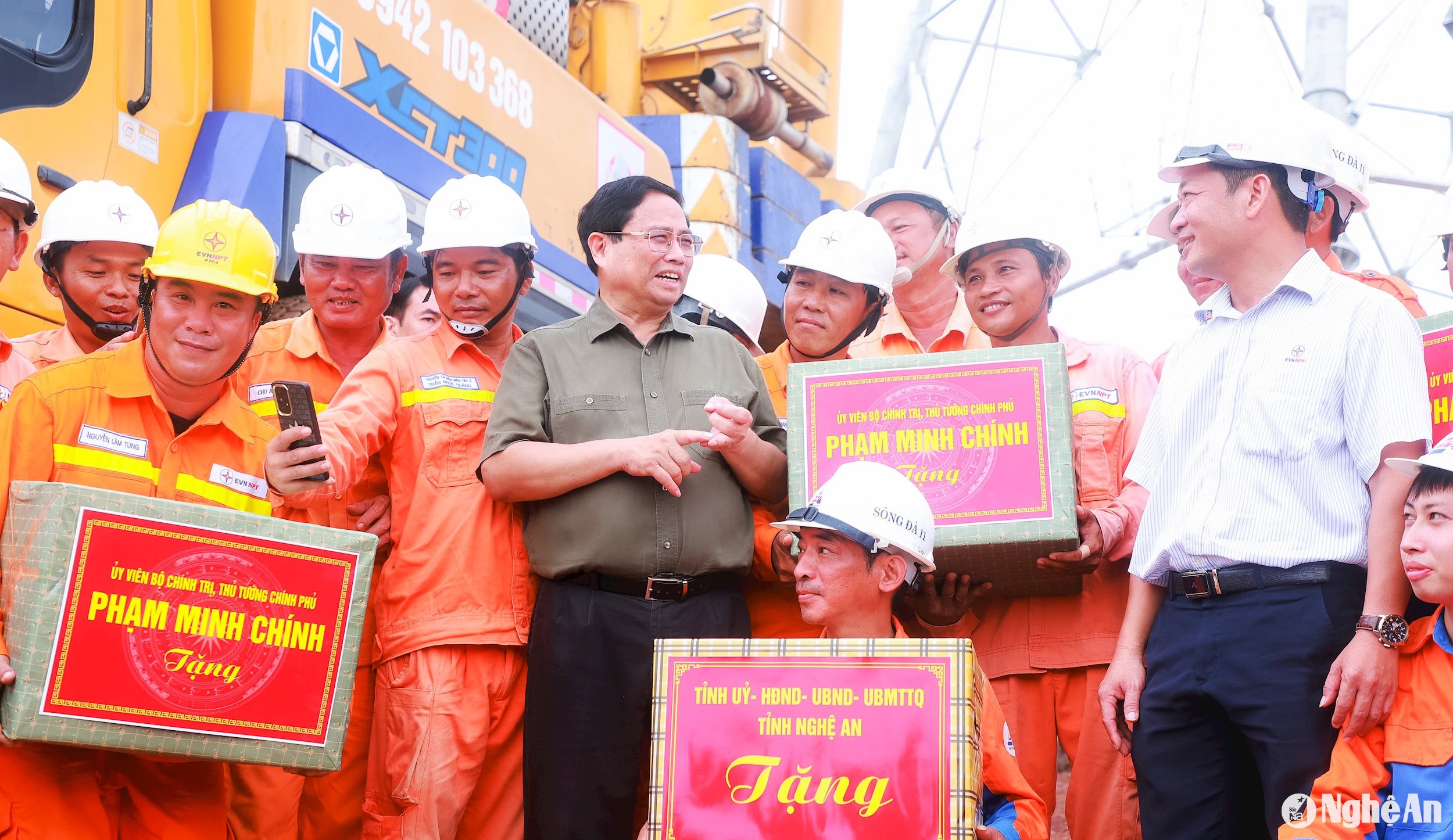

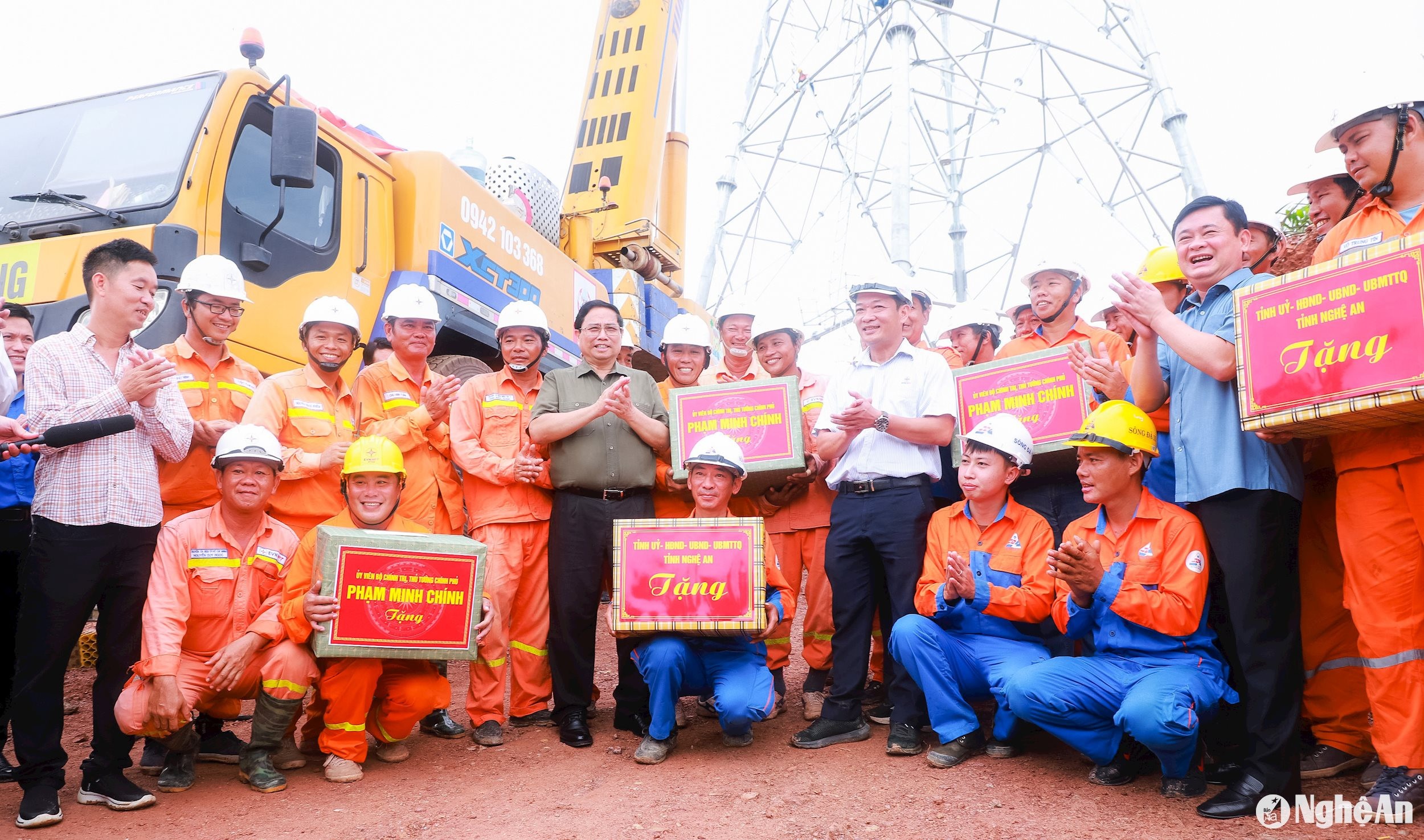

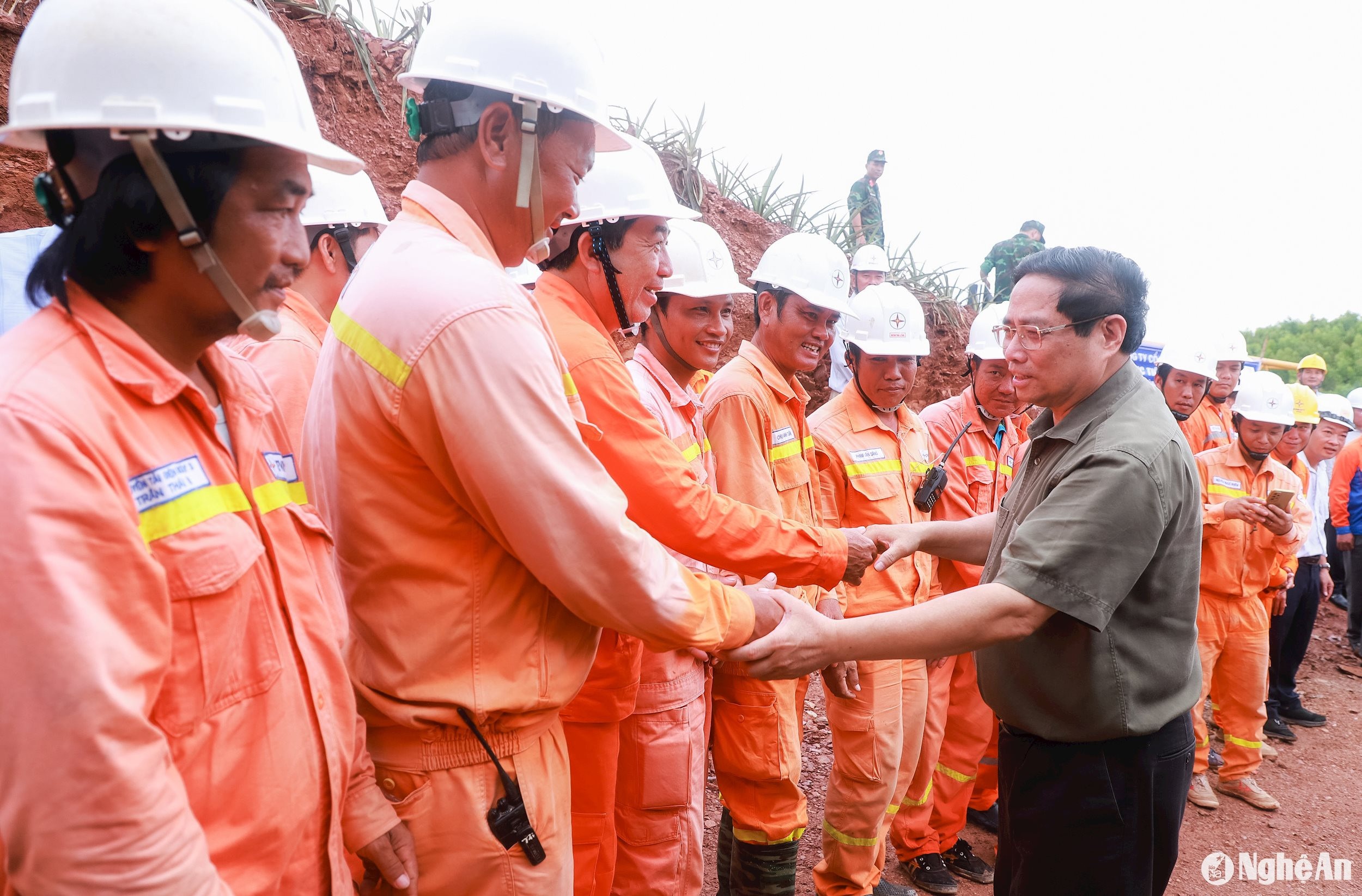

Tại công trường, Thủ tướng Chính phủ biểu dương cán bộ, kỹ sư, công nhân các đơn vị của ngành điện trên khắp mọi miền đất nước đã về hỗ trợ triển khai dự án với tinh thần quyết tâm cao, nỗ lực lớn, hành động quyết liệt, rõ người, rõ việc, rõ thời gian, rõ sản phẩm; bố trí các nguồn vốn, tập trung nguồn lực cho dự án, quyết tâm góp phần hoàn thành dự án vào 30/6/2024.
Toàn tỉnh thành lập 74 đội hình thanh niên tình nguyện với sự tham gia của hơn 1.100 đoàn viên thanh niên thực hiện các nhiệm vụ hỗ trợ dựng cột vận chuyển cột từ vị trí tập kết ra địa điểm lắp đặt vị trí thi công, hỗ trợ giải phóng hiện trường, di dời, vận chuyển chướng ngại vật cản trở; hỗ trợ kéo dây và phân luồng giao thông, giải phóng hành lang tuyến đường dây; tiếp nước cho các đội hình thi công; tuyên truyền về tầm quan trọng đường dây 500kV mạch 3 đến với người dân; hỗ trợ tháo dỡ công trình nhà, vật kiến trúc ở của các hộ dân ảnh hưởng hành lang tuyến…
Thủ tướng Chính phủ biểu dương lực lượng đoàn thanh niên đã tiếp sức cho các lực lượng thi công và tham gia phần việc liên quan đến triển khai dự án; qua đó phát huy sức trẻ đóng góp vào công trình trọng điểm quốc gia, đồng thời tích lũy kinh nghiệm quý báu để tham gia hiệu quả, tích cực vào các công trình, dự án khác trên địa bàn.
Sau khi kiểm tra, động viên các lực lượng tại vị trí móng cột VT22 tại thị xã Hoàng Mai, Thủ tướng Chính phủ Phạm Minh Chính làm việc với lãnh đạo một số bộ, ngành và Tập đoàn Điện lực Việt Nam, Tổng Công ty Truyền tải điện Quốc gia và lãnh đạo các tỉnh Nghệ An và Hà Tĩnh nhằm tháo gỡ vướng mắc, đôn đốc tiến độ dự án đường dây 500kV mạch 3.
Thành Duy
