Tham gia đoàn có các đồng chí Ủy viên Ban Chấp hành Trung ương Đảng: Nguyễn Hồng Diên - Bộ trưởng Bộ Công Thương; Nguyễn Văn Thắng - Bộ trưởng Bộ Giao thông vận tải; Đặng Quốc Khánh - Bộ trưởng Bộ Tài nguyên và Môi trường.

Cùng dự có các đồng chí đại diện lãnh đạo: Bộ Tài chính, Bộ Kế hoạch và Đầu tư, Bộ Xây dựng, Bộ Nông nghiệp và Phát triển nông thôn, Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp; Tập đoàn Điện lực Việt Nam; Tổng Công ty Truyền tải điện Quốc gia;…

Lãnh đạo tỉnh Nghệ An có các đồng chí: Hoàng Nghĩa Hiếu - Phó Bí thư Tỉnh ủy; Lê Hồng Vinh - Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh và lãnh đạo một số ngành, địa phương.

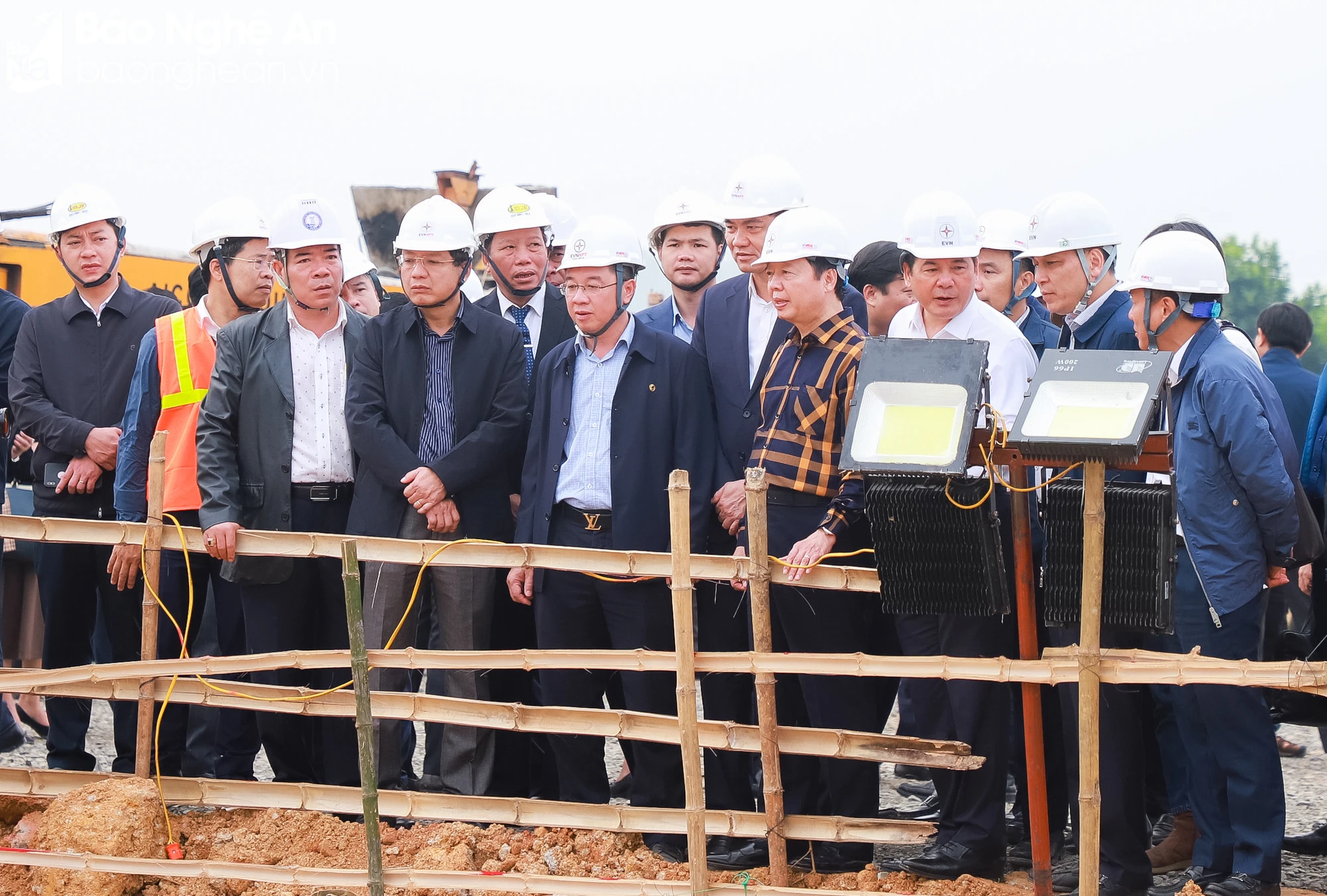

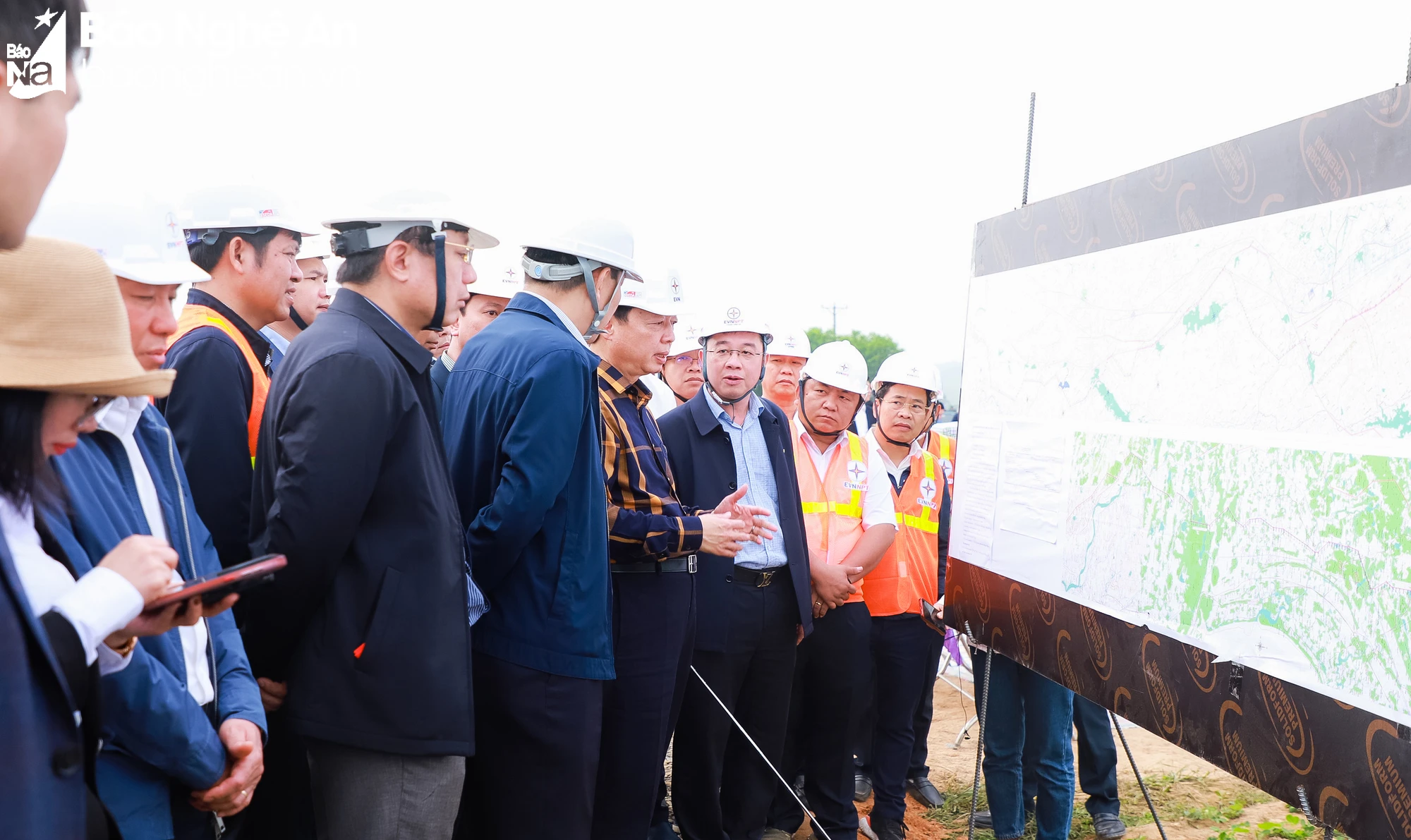

Phó Thủ tướng Chính phủ Trần Hồng Hà trao đổi với lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) và Tổng Công ty Truyền tải điện Quốc gia (EVNNPT). Ảnh: Thành Duy

QUYẾT TÂM HOÀN THÀNH CÁC DỰ ÁN ĐƯỜNG DÂY 500kV MẠCH 3 VÀO THÁNG 6/2024

Các dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có tổng chiều dài khoảng 519 km, đi qua địa bàn 211 xã, phường của 43 huyện, thị xã thuộc 9 tỉnh: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên.

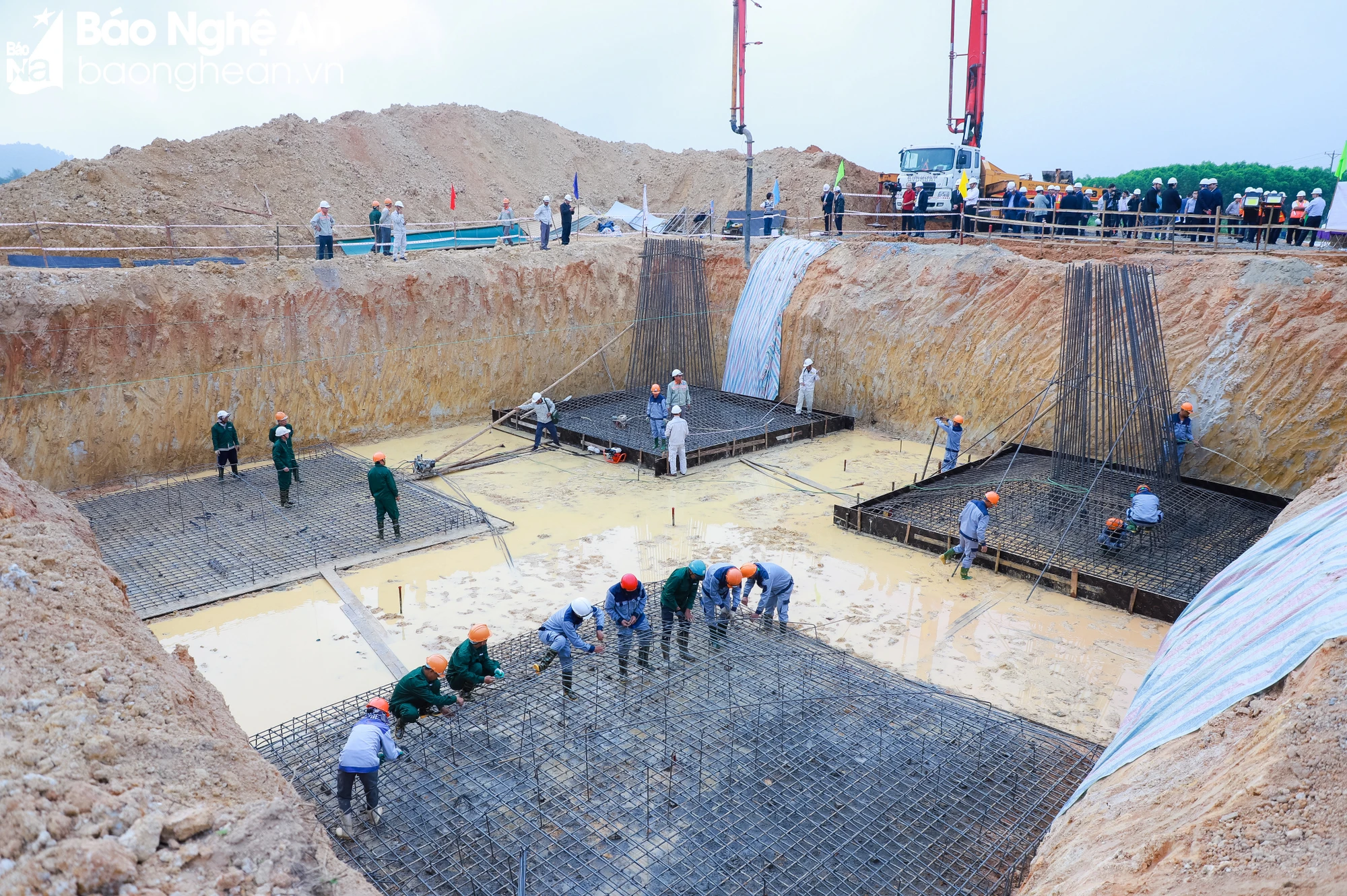

Thi công vị trí móng cột 345 của dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu trên địa bàn xã Nam Thanh, huyện Nam Đàn. Ảnh: Thành Duy

Sau đường dây 500kV Bắc - Nam mạch 1 hoàn thành năm 1994, mạch 2 hoàn thành năm 2005, dự án đường dây 500kV mạch 3 là dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng quốc gia, nhất là đối với khu vực miền Bắc.

Với tầm quan trọng và tính cấp bách của đường dây 500kV mạch 3, Thủ tướng Chính phủ Phạm Minh Chính yêu cầu Tập đoàn Điện lực Việt Nam (EVN) và Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) vào cuộc với tinh thần “chỉ bàn làm, không bàn lùi”; "vượt nắng thắng mưa"; "ăn tranh thủ, ngủ khẩn trương"; “thi công 3 ca, 4 kíp”; “làm việc xuyên lễ, xuyên Tết”, phấn đấu hoàn thành dự án trong tháng 6/2024.

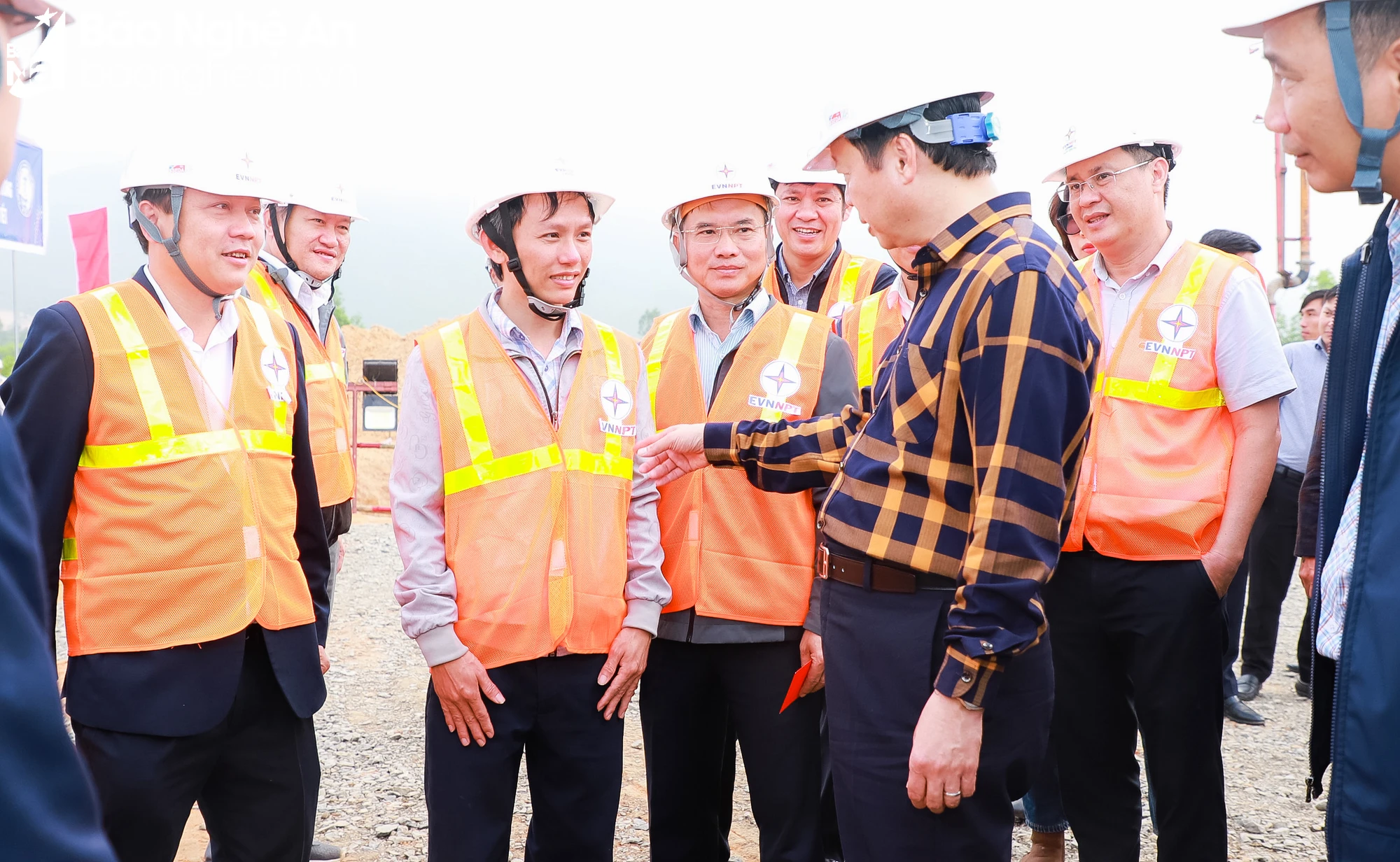

Phó Thủ tướng Chính phủ Trần Hồng Hà nghe báo cáo về tiến độ thi công của dự án 500kV mạch 3. Ảnh: Thành Duy

Trên địa bàn tỉnh Nghệ An hiện đang triển khai 2 dự án thuộc đường dây 500kV mạch 3. Dự án đường dây 500kV Quảng Trạch- Quỳnh Lưu có tổng mức đầu tư gần 9.821 tỷ đồng. Trong đó, tuyến đường dây đi qua tỉnh Nghệ An dài khoảng 82,33 km, gồm 168 vị trí móng cột, thuộc địa bàn: huyện Nam Đàn (25,20km, 51 vị trí), Nghi Lộc (14,30km, 29 vị trí), Diễn Châu (22,60km, 47 vị trí), Yên Thành (10,80km, 22 vị trí), và Quỳnh Lưu (9,40km, 19 vị trí).

Còn dự án đường dây 500kV Quỳnh Lưu -Thanh Hóa tổng mức đầu tư hơn 4.079 tỷ đồng. Trong đó, tuyến đi trên địa bàn tỉnh Nghệ An dài khoảng 17,5km, gồm 34 vị trí móng cột, thuộc địa bàn huyện Quỳnh Lưu (9,80km, 19 vị trí), thị xã Hoàng Mai (7,70km, 15 vị trí).

Phó Thủ tướng yêu cầu Tổng Công ty Truyền tải điện Quốc gia bên cạnh tập trung bố trí lao động của đơn vị thực hiện dự án, cần phối hợp với chính quyền địa phương để huy động lao động tại chỗ tham gia thực hiện các công việc giản đơn. Ảnh: Thành Duy

Về công tác giải phóng mặt bằng phục vụ dự án, tính đến ngày 16/2/2024, Nghệ An đã vận động bàn giao 163/202 vị trí móng cột, trong đó 130 vị trí có thể triển khai thi công, còn lại 33 vị trí đã vận động bàn giao nhưng chưa thể triển khai thi công do đang chờ thực hiện thủ tục chuyển mục đích sử dụng rừng.

Ngày 19/2/2024, HĐND tỉnh sẽ tổ chức kỳ họp chuyên đề để xem xét, thông qua việc chuyển đổi mục đích sử dụng rừng trồng với các diện tích rừng thuộc thẩm quyền.

Theo kế hoạch, Nghệ An sẽ hoàn thành bàn giao toàn bộ mặt bằng phần móng cột trước ngày 29/2/2024 và bàn giao toàn bộ trước ngày 30/3/2024 đối với phần hành lang tuyến.

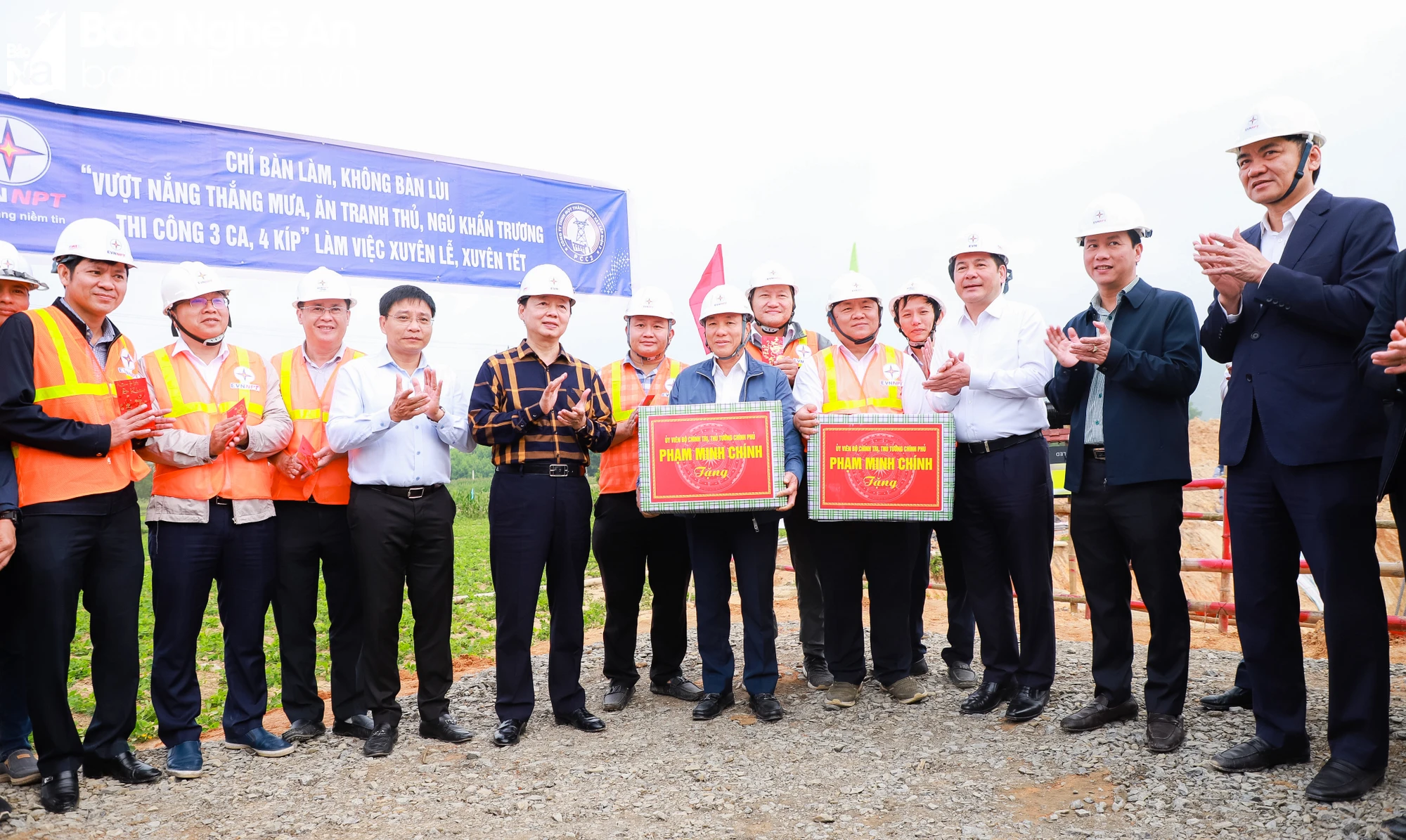

Phó Thủ tướng Trần Hồng Hà và đoàn công tác Chính phủ trao tặng quà của Thủ tướng Chính phủ đến cán bộ, nhân viên thực hiện dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu. Ảnh: Thành Duy

Trong sáng 17/2, Phó Thủ tướng Chính phủ Trần Hồng Hà và đoàn công tác Chính phủ đã trực tiếp kiểm tra thi công tại hiện trường vị trí móng cột 345 của dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu trên địa bàn xã Nam Thanh, huyện Nam Đàn.

Phó Thủ tướng Chính phủ Trần Hồng Hà thăm hỏi, động viên công nhân thực hiện dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu. Ảnh: Thành Duy

Ghi nhận tinh thần “chỉ bàn làm, không bàn lùi”; "vượt nắng thắng mưa”; “ăn tranh thủ, ngủ khẩn trương”; “thi công 3 ca, 4 kíp”; “làm việc xuyên lễ, xuyên Tết”, Phó Thủ tướng Chính phủ lưu ý, Tổng Công ty Truyền tải điện Quốc gia bên cạnh tập trung bố trí lao động của đơn vị thực hiện dự án, cần phối hợp với chính quyền địa phương để huy động lao động tại chỗ tham gia thực hiện các công việc giản đơn, qua đó vừa đảm bảo tiến độ dự án, vừa tạo việc làm cho người dân địa phương.

HOÀN THÀNH CAO TỐC TỪ HÀ NỘI KẾT NỐI VỀ ĐẾN TP. VINH VÀO NGÀY 30/4/2024

Sáng cùng ngày, Phó Thủ tướng Chính phủ Trần Hồng Hà và đoàn công tác đã kiểm tra tiến độ dự án cao tốc Diễn Châu - Bãi Vọt, thuộc Dự án đường bộ cao tốc Bắc - Nam phía Đông.

Phó Thủ tướng Trần Hồng Hà yêu cầu việc thi công cao tốc phải đảm bảo tiến độ, chất lượng, an toàn. Ảnh: Thành Duy

Đây là dự án cao tốc có tổng chiều dài 49,3km, điểm đầu tại nút giao Quốc lộ 7 thuộc huyện Diễn Châu (Nghệ An) điểm cuối tại phía sau nút giao với Quốc lộ 8A, thuộc huyện Đức Thọ (Hà Tĩnh). Tuyến cao tốc này được thực hiện theo hình thức hợp tác công tư (PPP) loại hợp đồng BOT với tổng mức đầu tư 13.338 tỷ đồng.

Khi hoàn thành, đoạn Diễn Châu - Bãi Vọt được đánh giá là một trong những tuyến cao tốc đẹp nhất trên cao tốc Bắc - Nam phía Đông với hệ thống nhiều cầu cạn được xây dựng như: Cầu Xuân Dương 1 dài 880m, 22 nhịp; cầu Xuân Dương 2 dài 808m, 20 nhịp;… song đồng thời đây cũng là dự án được đánh giá thi công khó khăn khi có các hầm, cầu cạn và khoảng 5km phải xử lý nền đất yếu.

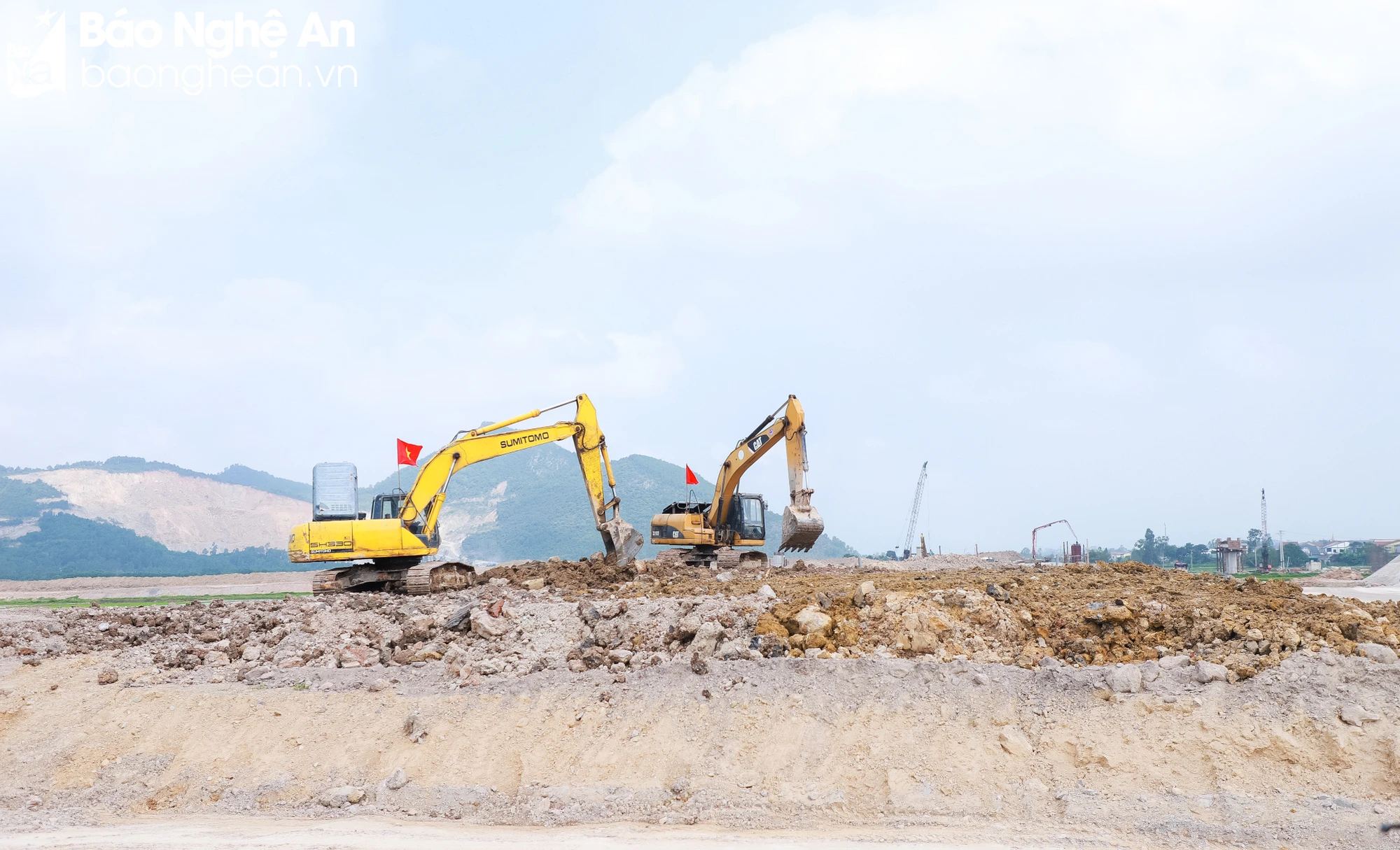

Công trường thi công đường bộ cao tốc Bắc - Nam phía Đông đoạn Diễn Châu - Bãi Vọt. Ảnh: Thành Duy

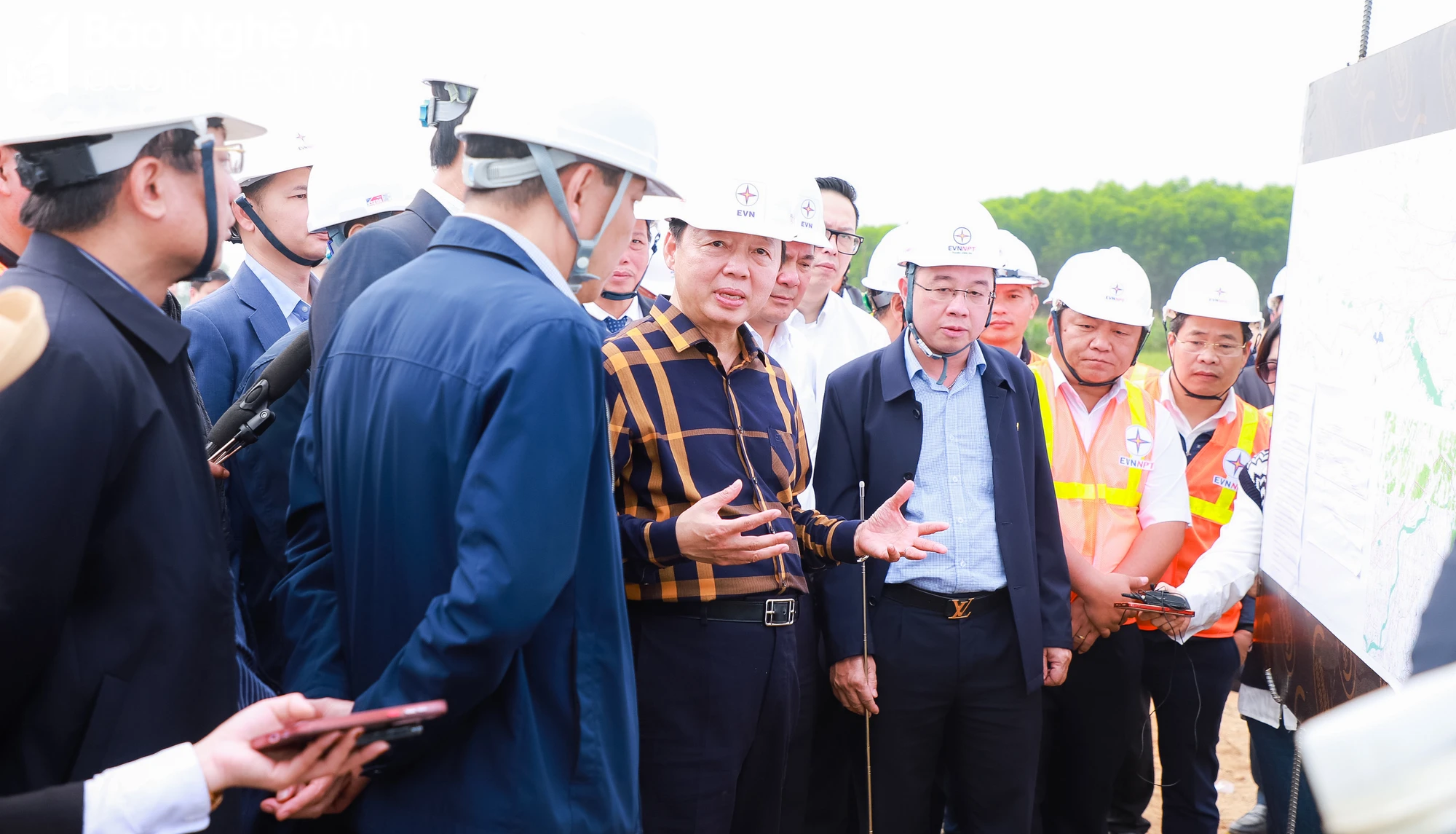

Có mặt tại nút giao với Quốc lộ 46B, Phó Thủ tướng Chính phủ Trần Hồng Hà đã nghe báo cáo tiến độ thực hiện dự án.

Theo đó, tính đến ngày 16/2/2024, giá trị sản lượng của các nhà thầu là 6.157,61 tỷ đồng (tương đương gần 72% giá trị Hợp đồng dự án).

Doanh nghiệp đầu tư quyết tâm hoàn thành dự án từ đầu tuyến ở Diễn Châu đến nút giao Quốc lộ 46B theo tiến độ hợp đồng dự án (khoảng 30km), để thông tuyến cao tốc từ Hà Nội về đến TP. Vinh qua điểm kết nối tại xã Hưng Tây (huyện Hưng Nguyên); dự kiến hoàn thành vào ngày 30/4 năm nay.

Đối với 20km cuối tuyến, trong đó có 5km đất yếu, do địa chất phức tạp, thời gian chờ lún kéo dài sẽ hoàn thành sau một thời gian.

Phó Thủ tướng Trần Hồng Hà trao tặng quà của Thủ tướng Chính phủ và lì xì cán bộ, công nhân đang thi công đường bộ cao tốc Bắc - Nam phía Đông đoạn Diễn Châu - Bãi Vọt. Ảnh: Thành Duy

Ghi nhận, đánh giá cao cam kết tiến độ của chủ đầu tư, Phó Thủ tướng Chính phủ Trần Hồng Hà lưu ý, doanh nghiệp đầu tư cần thực hiện nghiêm túc tinh thần chỉ đạo của Thủ tướng Chính phủ là “chỉ bàn làm, không bàn lùi”; “vượt nắng thắng mưa”; “ăn tranh thủ, ngủ khẩn trương”; “thi công 3 ca, 4 kíp”; “làm việc xuyên lễ, xuyên Tết” để thực hiện dự án đúng cam kết tiến độ, chào mừng kỷ niệm 49 năm ngày Giải phóng miền Nam.

“Đây không phải là khẩu hiệu hô hào mà phải trở thành phương châm hành động, để khi con đường mở ra để lại dấu ấn công trình cho người dân miền Trung”, Phó Thủ tướng nhấn mạnh.

Bộ trưởng Bộ Giao thông vận tải Nguyễn Văn Thắng chúc mừng năm mới công nhân đang thi công đường bộ cao tốc Bắc - Nam phía Đông đoạn Diễn Châu - Bãi Vọt. Ảnh: Thành Duy

Phó Thủ tướng lưu ý, đảm bảo tiến độ dự án cần đi đôi với chất lượng công trình và an toàn; đảm bảo kỹ thuật, mỹ thuật tại các nút giao. Sau thi công, các nhà thầu cần phục hồi cảnh quan, môi trường bị tác động với tinh thần trách nhiệm cao nhất.

Phó Thủ tướng cũng nhắc lại yêu cầu của Thủ tướng Chính phủ về việc cần nghiên cứu xây dựng điểm dừng nghỉ, check -in tại 2 đầu hầm Thần Vũ để khai thác hiệu quả giá trị cảnh quan khi cao tốc hoàn thành.

Phó Thủ tướng Chính phủ cũng thống nhất chủ trương với đề xuất hoàn thiện nhánh trái hầm Thần Vũ, tuy nhiên, doanh nghiệp cần huy động thêm chuyên gia, kỹ sư để phân tích thêm nhiều mặt, thời điểm thực hiện phát huy hiệu quả cao nhất.

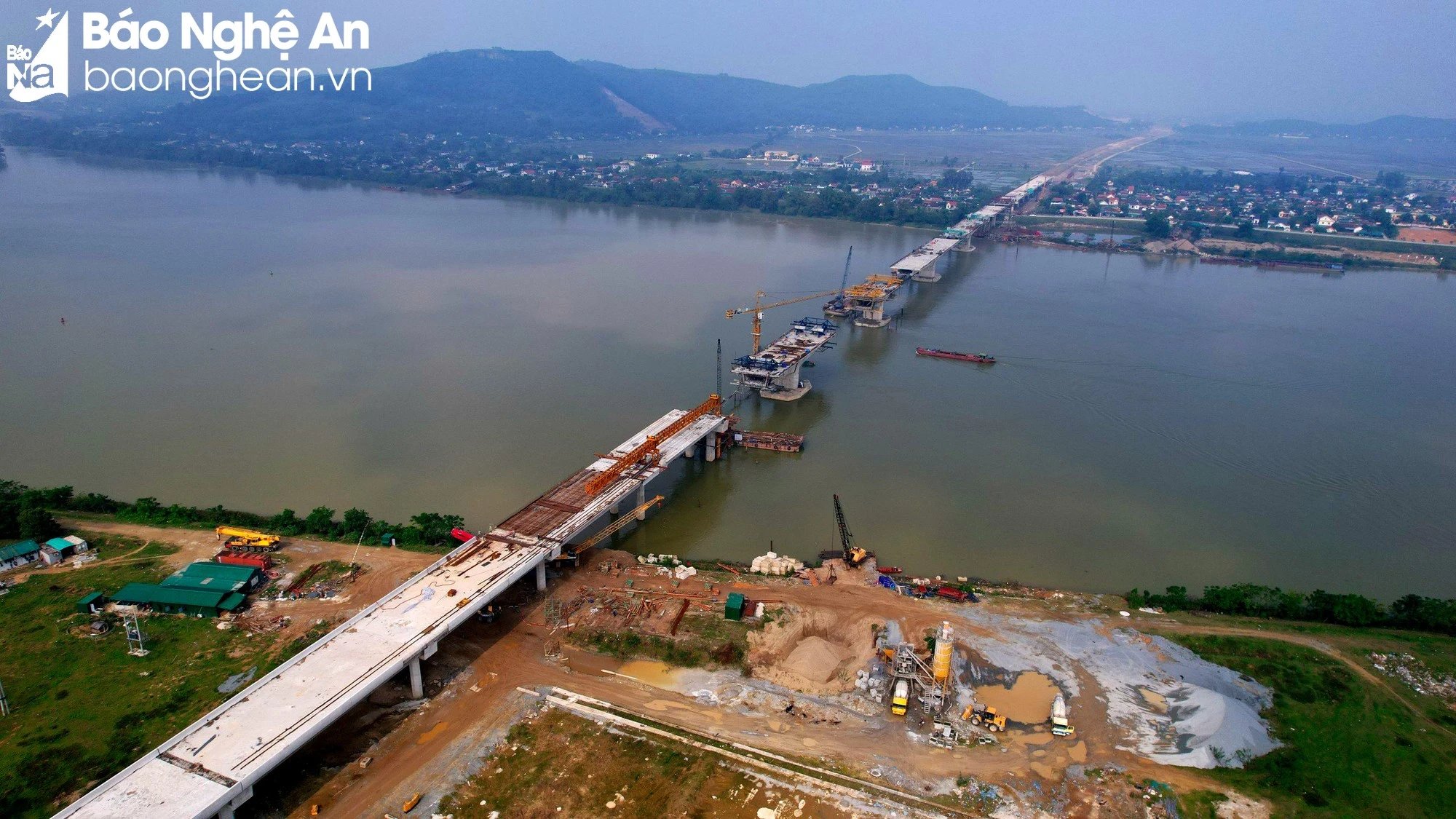

Cầu Hưng Đức bắc qua sông Lam nối 2 tỉnh Nghệ An và Hà Tĩnh trên cao tốc Diễn Châu - Bãi Vọt. Ảnh tư liệu: PV

Đối với đề xuất bổ sung tuyến kết nối đường bộ cao tốc Bắc - Nam đoạn Diễn Châu - Bãi Vọt với đường ngang N2 thuộc Khu kinh tế Đông Nam Nghệ An, Phó Thủ tướng Trần Hồng Hà thống nhất chủ trương, đề nghị Bộ Giao thông vận tải và tỉnh Nghệ An làm việc cụ thể về nội dung này.

Chiều nay, tại Hà Tĩnh, Phó Thủ tướng Chính phủ Trần Hồng Hà sẽ chủ trì cuộc làm việc với lãnh đạo 3 tỉnh: Nghệ An, Hà Tĩnh, Quảng Bình về tình hình triển khai các dự án đường bộ cao tốc thành phần trên địa bàn và dự án đường dây 500kV Quảng Trạch- Quỳnh Lưu.
