Chiều 31/7, đoàn công tác do đồng chí Lê Hồng Vinh – Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh dẫn đầu đã đi kiểm tra dự án đường dây 500kV qua địa bàn Nghệ An. Cùng đi có các đồng chí: Nguyễn Như Khôi - Ủy viên BCH Đảng bộ tỉnh, Phó Chủ tịch HĐND tỉnh; Phạm Văn Hóa – Giám đốc Sở Công Thương; Trần Minh Ngọc – Chủ tịch Hội Nhà báo tỉnh Nghệ An, Giám đốc Đài PT-TH Nghệ An cùng đại diện các sở, ban, ngành.

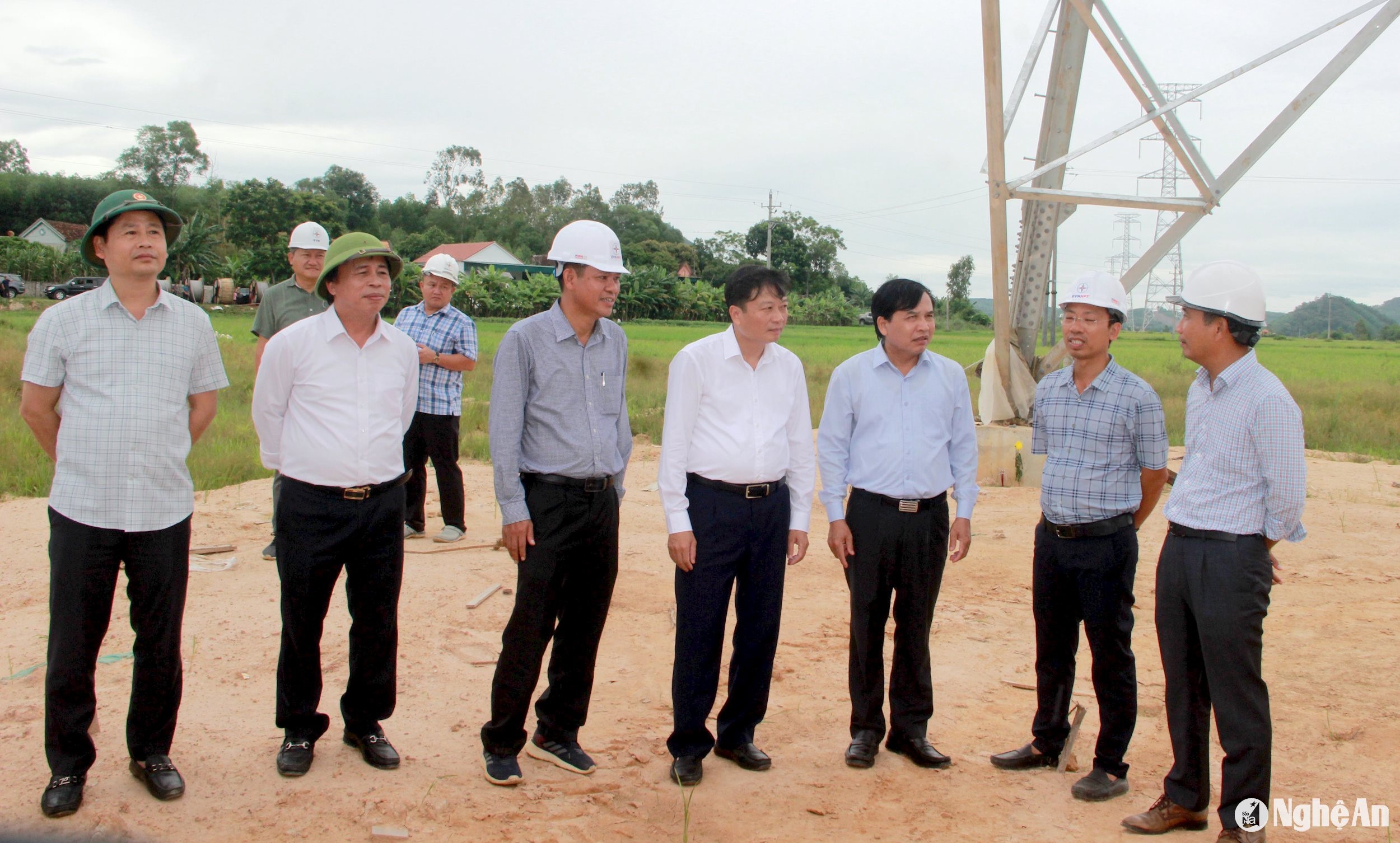

Đồng chí Lê Hồng Vinh cùng đoàn công tác kiểm tra vị trí cột số 460 tại xã Ngọc Sơn, huyện Quỳnh Lưu. Ảnh: Quang An

Dự án đường dây 500kV mạch 3 đoạn qua địa bàn tỉnh Nghệ An có tổng chiều dài gần 100Km với 202 vị trí móng cột, 88 khoảng néo. Bao gồm 2 dự án thành phần là đường dây 500kV Quảng Trạch - Quỳnh Lưu dài khoảng 82,33 km, 168 vị trí móng cột và đường dây 500kV Quỳnh Lưu - Thanh Hóa dài khoảng 17,5 km, 34 vị trí móng cột. Đây là dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng Quốc gia.

Công nhân thi công vị trí cột 460. Ảnh: Quang An

Theo báo cáo của Sở Công Thương, đến ngày 31/7, đối với phần thi công móng và dựng cột hiện nay đã hoàn thành đúc móng 202/202 vị trí. Phần cột đã dựng xong 175 vị trí cột; đang dựng 27 vị trí cột. Cơ bản trên tuyến chủ yếu dựng cột bằng thủ công kết hợp máy.

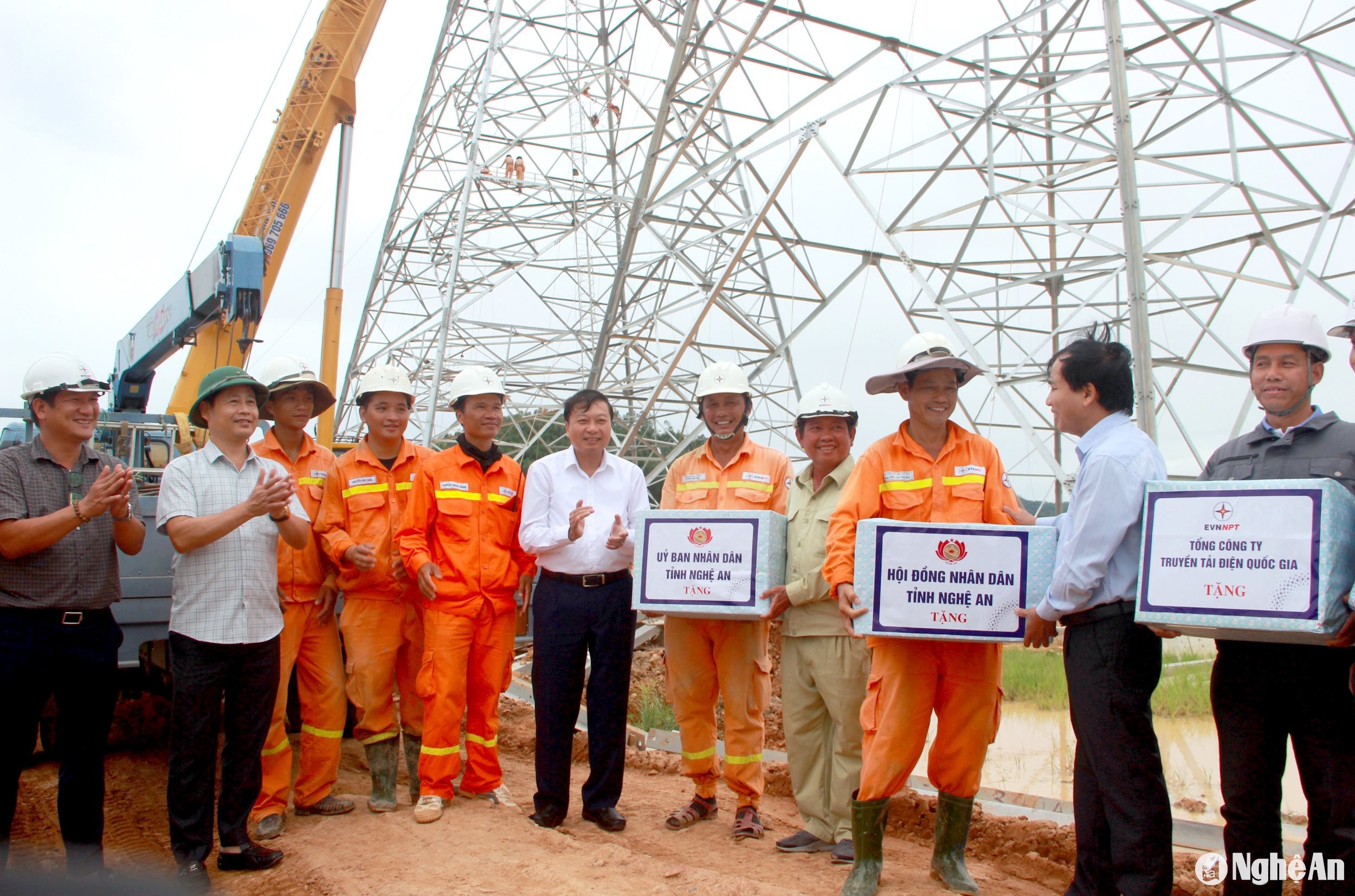

Đoàn công tác tặng quà động viên các công nhân tại vị trí cột 460. Ảnh: Quang An

Đối với phần kéo dây, dự án Quảng Trạch - Quỳnh Lưu đang thi công kéo dây 19 khoảng néo, đã thi công kéo dây xong 10 khoảng néo. Dự án Quỳnh Lưu – Thanh Hóa đang thi công kéo dây 5 khoảng néo, đã kéo dây xong 1 khoảng néo.

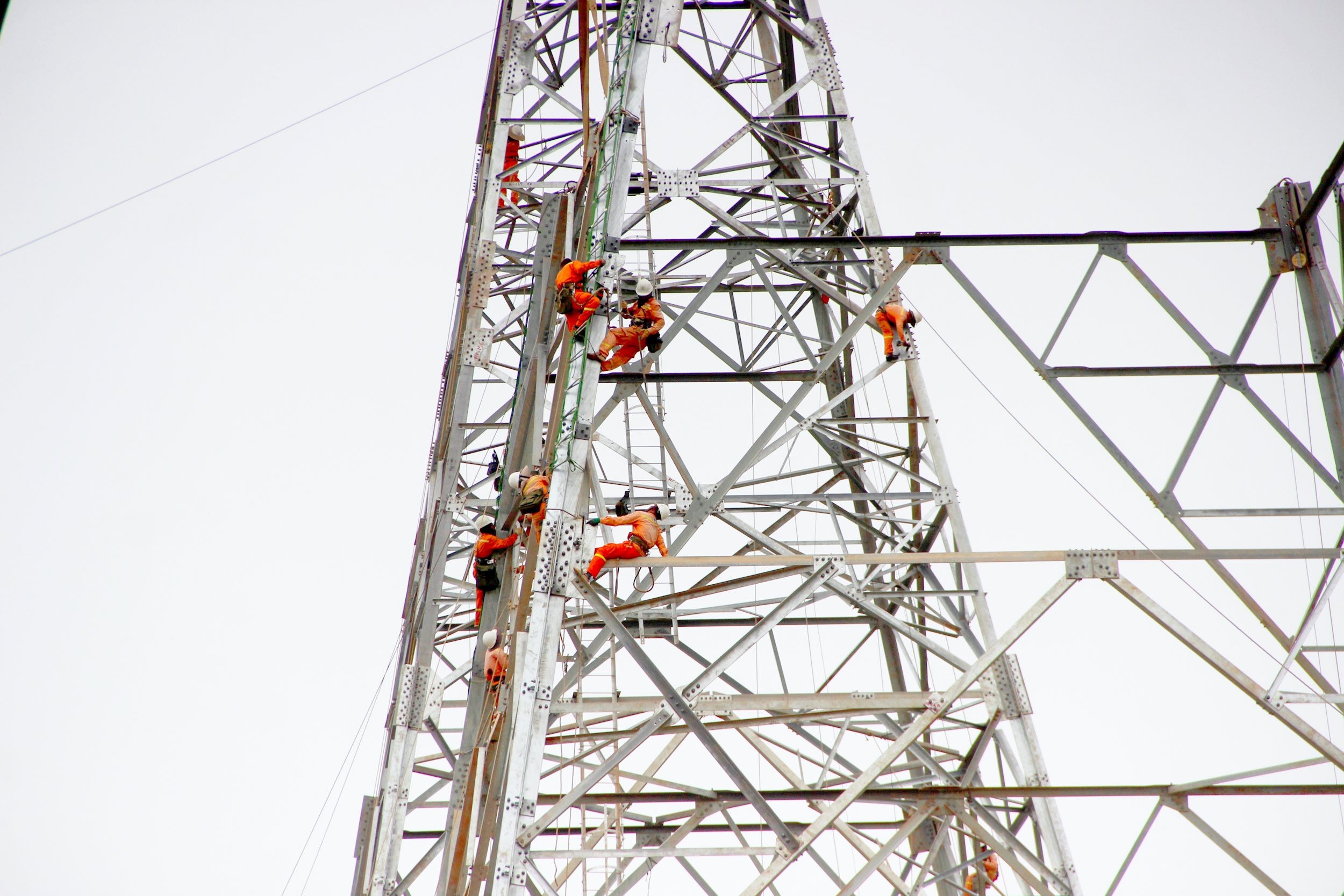

Đoàn công tác đã trực tiếp đi kiểm tra hiện trường tại vị trí cột số 460 xã Ngọc Sơn, huyện Quỳnh Lưu. Cột được bàn giao ngày 27/7/2024, loại cột 2xN511-84C, nặng 300 tấn. Hiện nay, phần thân 1 đã lắp dựng cơ bản hình thành cột, đang lắp thanh giằng chống xoắn, siết bu lông, hoàn thiện cột. Phần thân 2 đang dựng được tầng 4 (40/84m). Cột này dự kiến sẽ xong trước ngày 5/8/2024.

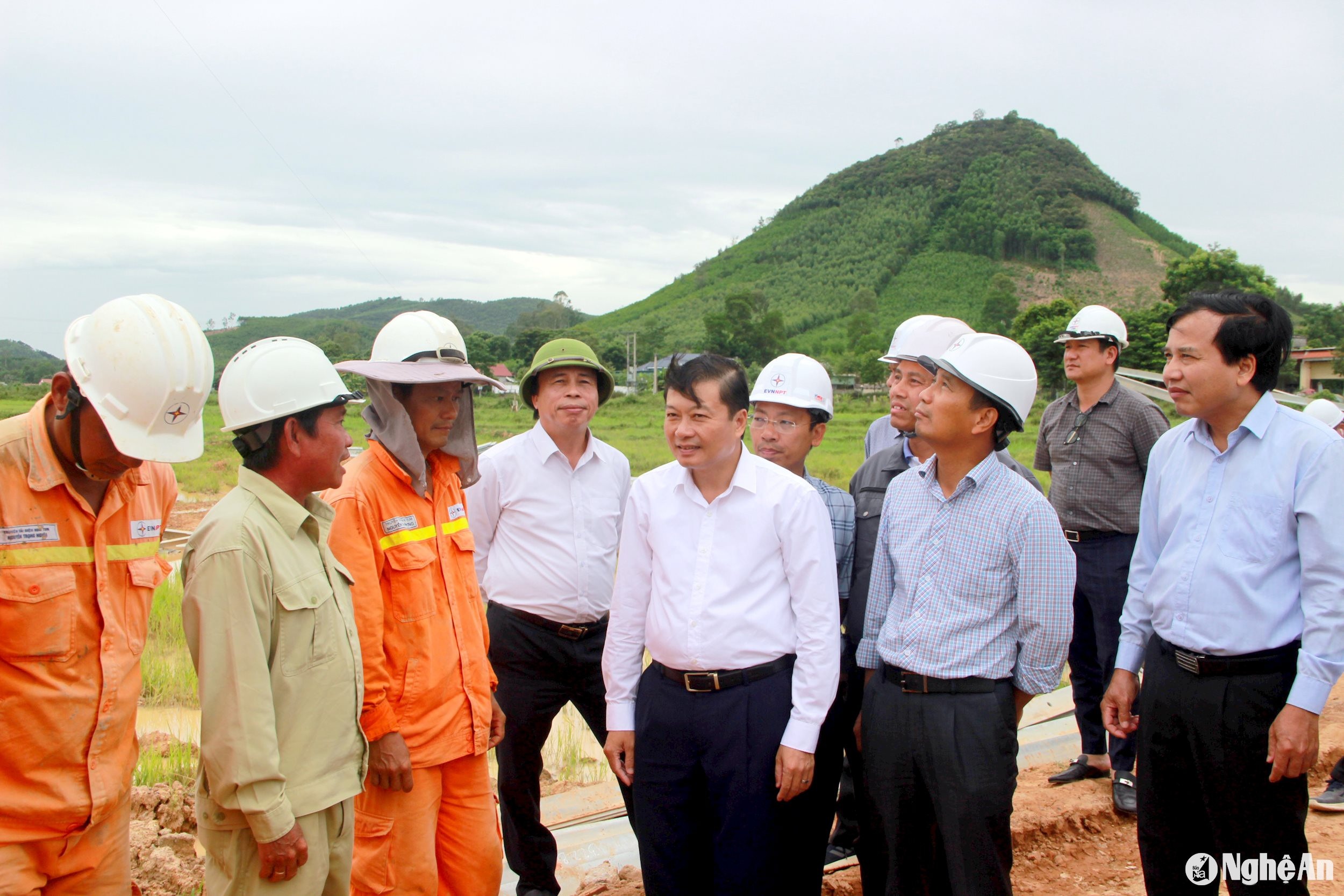

Đoàn công tác nghe báo cáo tiến độ tại khoảng néo vị trí 453-455. Ảnh: Quang An

Tiếp đến, đoàn công tác cũng đã kiểm tra khoảng néo vị trí 453-455 tại xã Ngọc Sơn, huyện Quỳnh Lưu. Khoảng néo này có chiều dài tuyến 907m, dự kiến sẽ xong trước ngày 06/8/2024.

Tại hiện trường, đại diện các nhà thầu cho biết đang tập trung phương tiện, vật tư, máy móc, công nhân thi công đảm bảo tiến độ. Lãnh đạo các địa phương cũng báo cáo về công tác giải phóng mặt bằng vị trí móng cột, hành lang lưới điện phục vụ thi công.

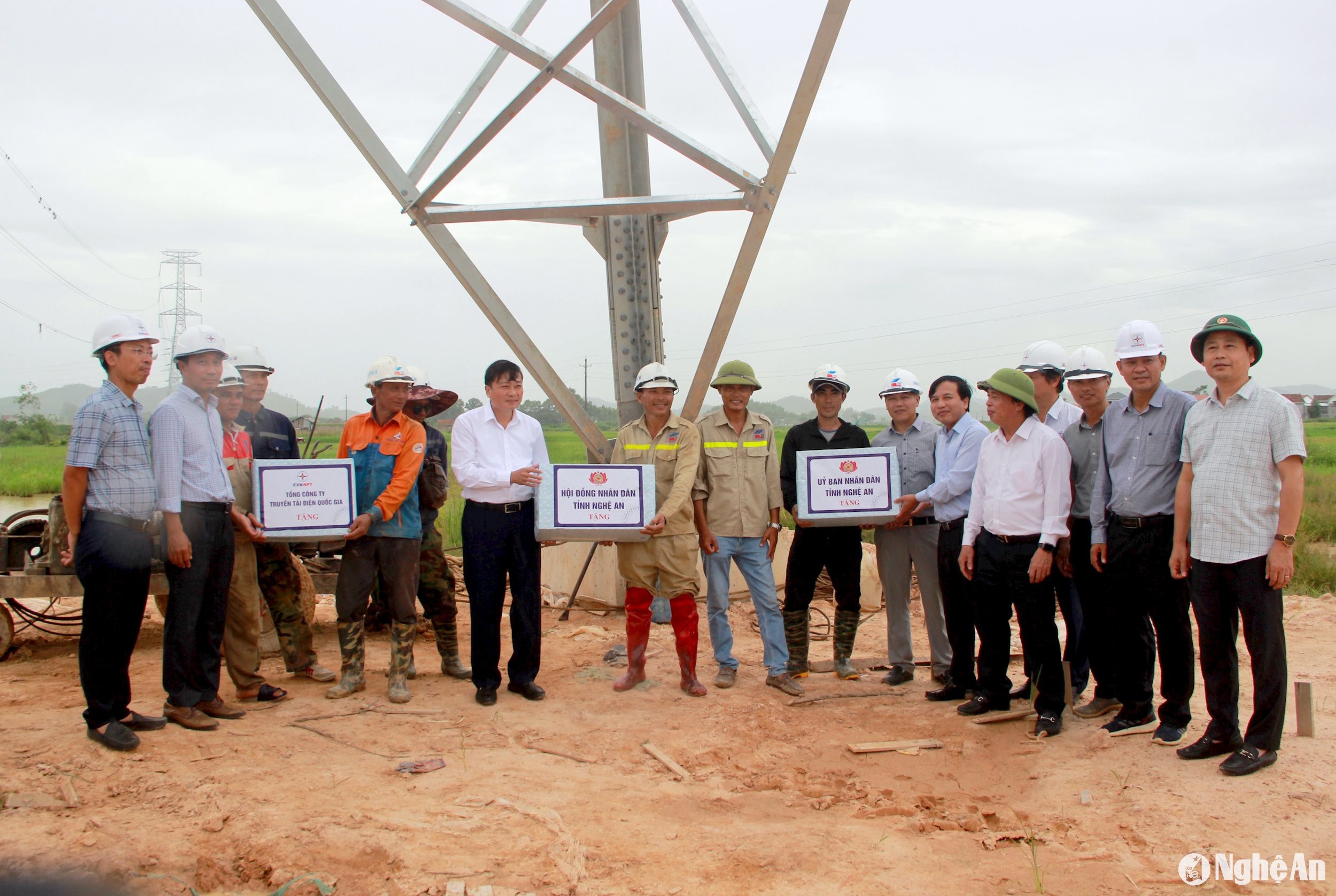

Đoàn công tác tặng quà động viên các công nhân tại khoảng néo vị trí 453-455. Ảnh: Quang An

Phó Chủ tịch Thường trực UBND tỉnh Lê Hồng Vinh đã trực tiếp tặng quà động viên công nhân, người lao động đang thi công trên công trường; ghi nhận, đánh giá cao sự nỗ lực bám sát kế hoạch đề ra của nhà thầu và các công nhân.

Trong thời gian tới, đồng chí Lê Hồng Vinh đề nghị đơn vị thi công bố trí đủ các nguồn lực đẩy nhanh tiến độ thi công, phấn đấu hoàn thành dự án theo đúng tiến độ mà Thủ tướng Chính phủ yêu cầu. Các đơn vị thi công chuẩn bị các phương án ứng phó với thời tiết cực đoan, đảm bảo an toàn cho người, công trình, máy móc, thiết bị trên công trường.
