Cùng tham gia có lãnh đạo các sở, ngành, địa phương liên quan và đại diện lãnh đạo Tổng Công ty Truyền tải điện Quốc gia.

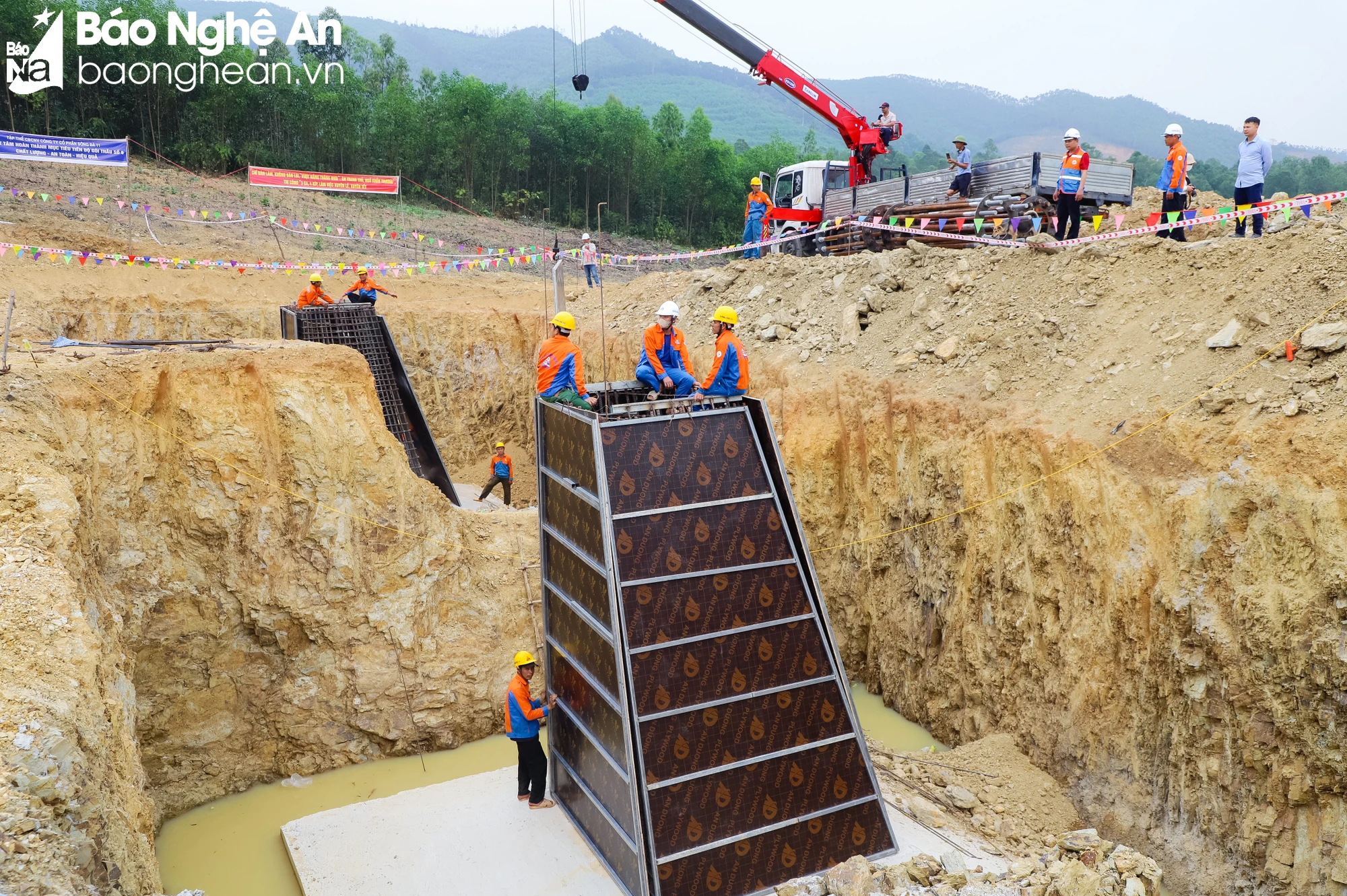

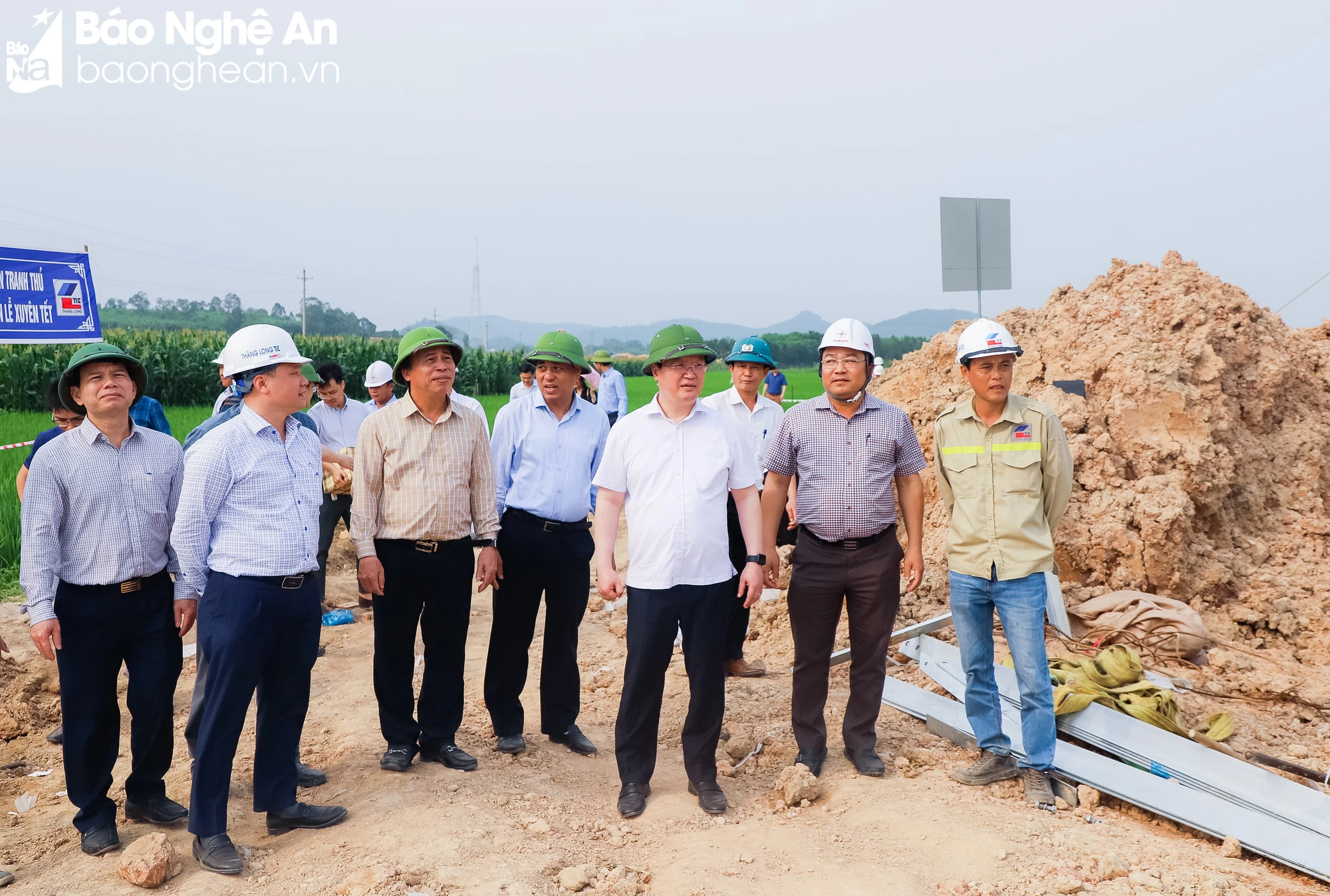

Chủ tịch UBND tỉnh Nguyễn Đức Trung kiểm tra hiện trường tại vị trí móng cột số 407 trên địa bàn xã Diễn Đồng, huyện Diễn Châu. Ảnh: Phạm Bằng

BÀN GIAO 202/202 VỊ TRÍ MÓNG CỘT

Trên địa bàn tỉnh Nghệ An đang triển khai 2 dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng quốc gia, gồm: Dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu và Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa.

Đây là 2 dự án thành phần thuộc Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) với tổng chiều dài khoảng 519 km. Dự án đi qua địa bàn 9 tỉnh: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương và Hưng Yên.

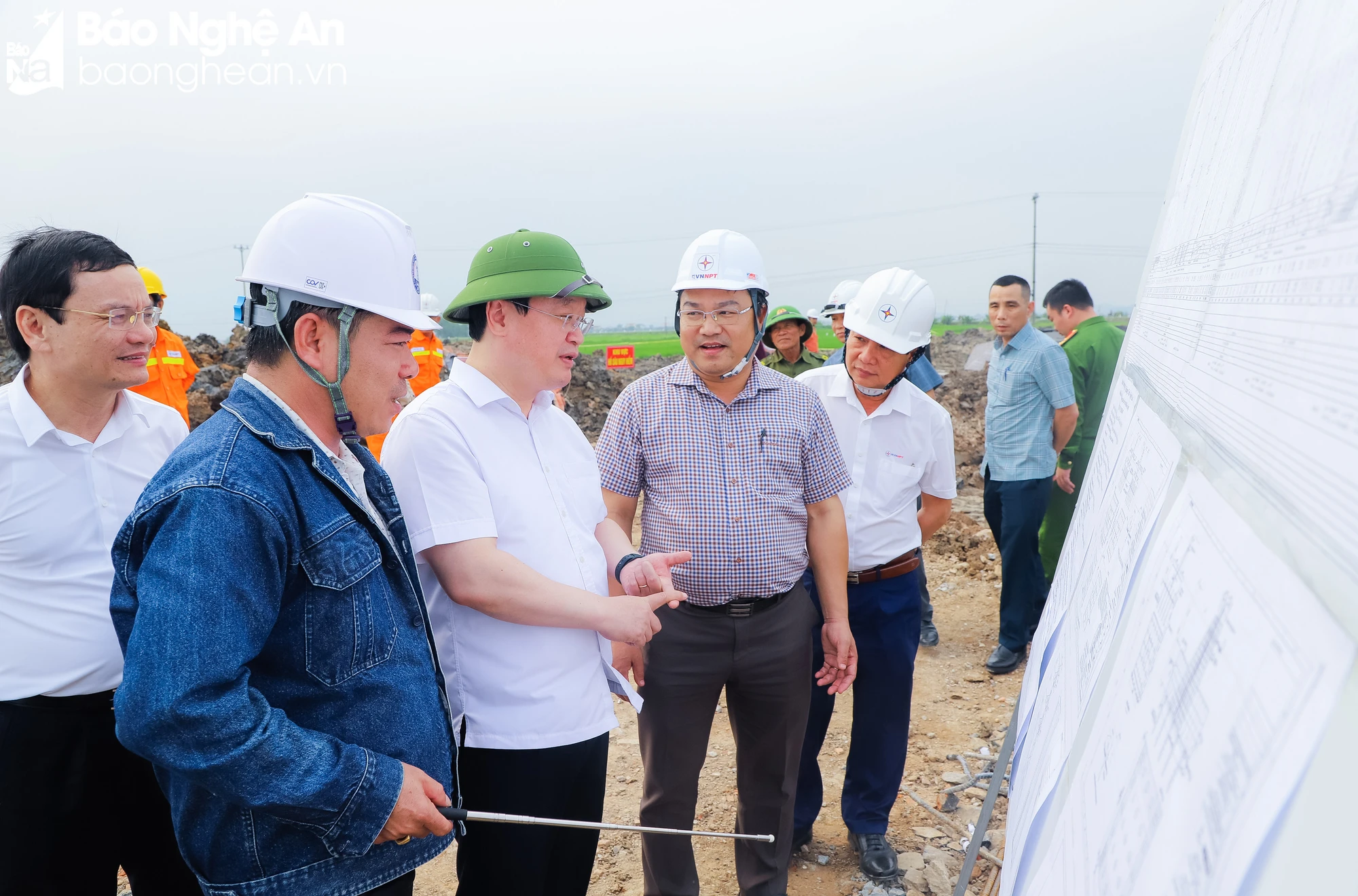

Chủ đầu tư báo cáo tiến độ thực hiện dự án. Ảnh: Phạm Bằng
Chủ tịch UBND tỉnh Nguyễn Đức Trung trao đổi với chủ đầu tư dự án tại hiện trường. Ảnh: Phạm Bằng

Dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu dài khoảng 225,5km, qua địa bàn 3 tỉnh Quảng Bình, Hà Tĩnh và Nghệ An. Trong đó, tuyến đường dây qua tỉnh Nghệ An dài khoảng 82,33 km, gồm có 167 vị trí móng cột, đi qua các huyện: Nam Đàn, Nghi Lộc, Diễn Châu, Yên Thành và Quỳnh Lưu.

Dự án đường dây 500kV Quỳnh Lưu - Thanh Hoá dài khoảng 92km, qua địa bàn 2 tỉnh Nghệ An và Thanh Hóa. Trong đó, tuyến đường dây qua tỉnh Nghệ An dài khoảng 17,5km, gồm có 34 vị trí móng cột, đi qua huyện Quỳnh Lưu và thị xã Hoàng Mai.

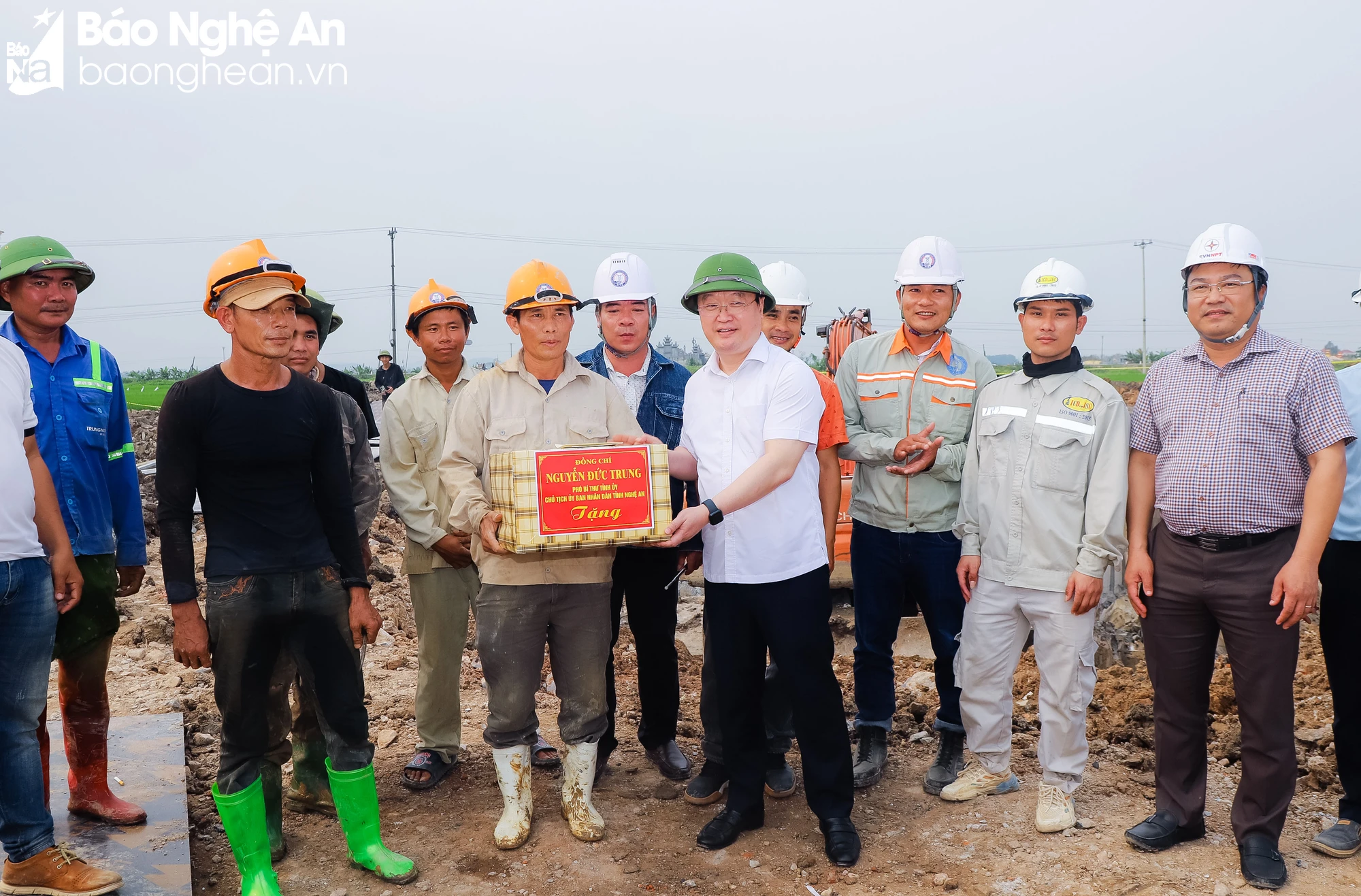

Chủ tịch UBND tỉnh Nguyễn Đức Trung tặng quà động viên đơn vị thi công dự án. Ảnh: Phạm Bằng
Chủ tịch UBND tỉnh Nguyễn Đức Trung thăm hỏi, động viên công nhân, người lao động đang thi công dự án. Ảnh: Phạm Bằng

Xác định tính quan trọng, cấp bách của các dự án, trong thời gian qua, lãnh đạo tỉnh Nghệ An đã chỉ đạo quyết liệt các sở, ngành, địa phương phối hợp cùng chủ đầu tư tập trung thực hiện và hoàn thành các nội dung liên quan. Qua đó, phấn đấu hoàn thành dự án trước ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.

Trong chiều 28/3, Chủ tịch UBND tỉnh Nguyễn Đức Trung đã trực tiếp đi kiểm tra hiện trường tại vị trí móng cột số 407 trên địa bàn xã Diễn Đồng, huyện Diễn Châu; vị trí móng cột 454 trên địa bàn xã Ngọc Sơn, huyện Quỳnh Lưu và vị trí móng cột 29 trên địa bàn xã Quỳnh Vinh, thị xã Hoàng Mai.

Chủ tịch UBND tỉnh Nguyễn Đức Trung đã trực tiếp đi kiểm tra hiện trường tại vị trí móng cột 454 trên địa bàn xã Ngọc Sơn, huyện Quỳnh Lưu. Ảnh: Phạm Bằng

Tại hiện trường, báo cáo với Chủ tịch UBND tỉnh Nguyễn Đức Trung và đoàn công tác, đại diện các nhà thầu cho biết đang tập trung phương tiện, vật tư, máy móc, công nhân thi công đảm bảo tiến độ. Lãnh đạo các địa phương cũng báo cáo về công tác giải phóng mặt bằng vị trí móng cột, hành lang lưới điện phục vụ thi công.

Theo đó, đến nay, tỉnh Nghệ An đã vận động bàn giao được toàn bộ 202/202 vị trí móng cột và 79/203 khoảng cột cho chủ đầu tư để triển khai thi công; đã hoàn thành kiểm đếm 124/124 khoảng cột phải bồi thường, hỗ trợ.

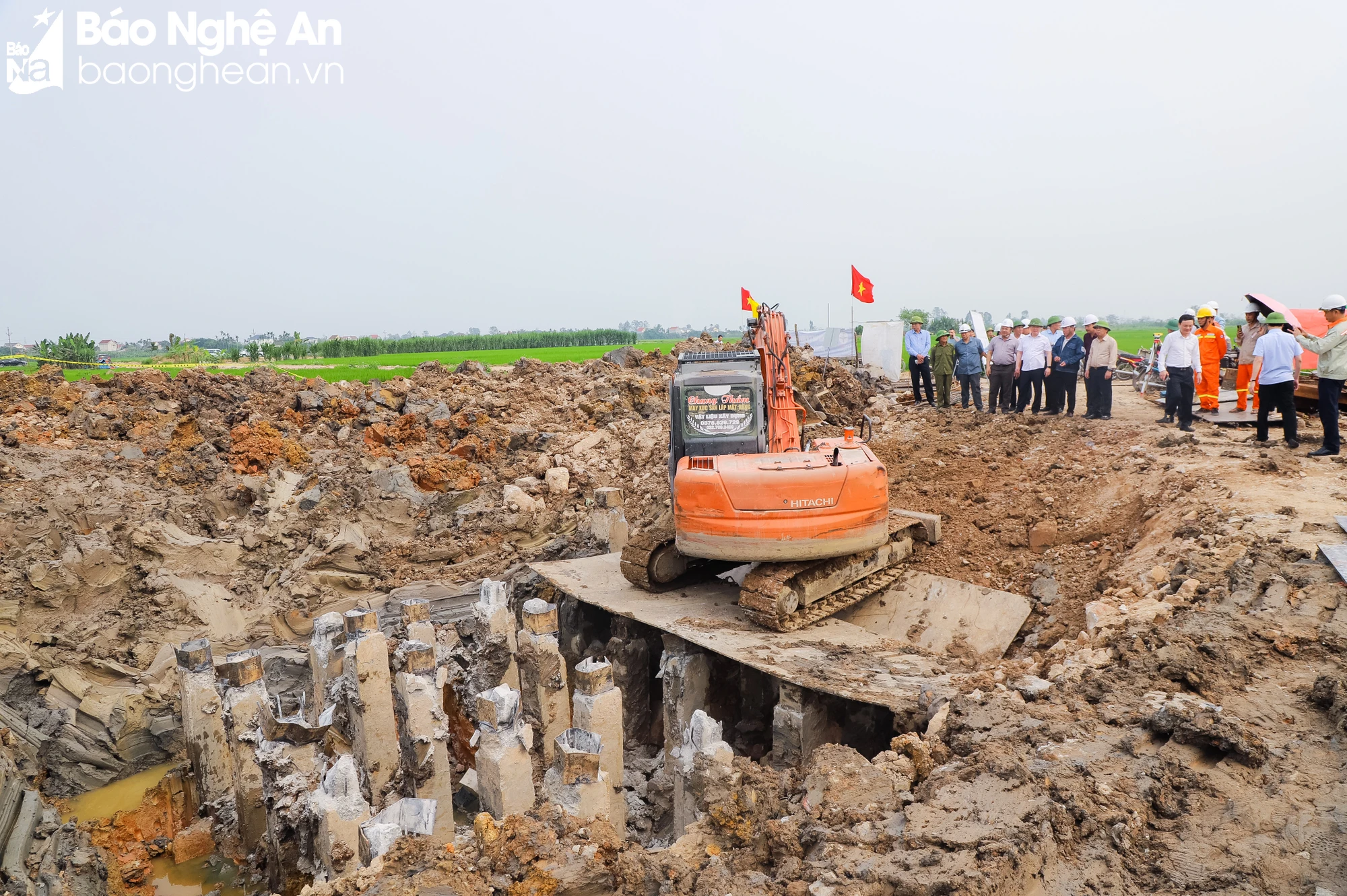

Vị trí móng cột 454 trên địa bàn xã Ngọc Sơn, huyện Quỳnh Lưu đang được chủ đầu tư thi công. Ảnh: Phạm Bằng

Các dự án đã cơ bản hoàn thành công tác phê duyệt bản đồ trích đo, đã có thông báo thu hồi đất, hiện đang xét nguồn gốc đất, áp giá,… để phê duyệt phương án bồi thường; đồng thời, để đẩy nhanh tiến độ, hiện đã tạm ứng chi trả đền bù, vận động các tổ chức, cá nhân bàn giao mặt bằng cho nhà thầu thi công đối với phần diện tích móng cột.

Tại hiện trường, Chủ tịch UBND tỉnh Nguyễn Đức Trung đã trực tiếp tặng quà động viên công nhân, người lao động đang thi công trên công trường; đồng thời đề nghị đơn vị thi công bố trí đủ các nguồn lực đẩy nhanh tiến độ thi công, phấn đấu hoàn thành dự án theo đúng tiến độ mà Thủ tướng Chính phủ yêu cầu.

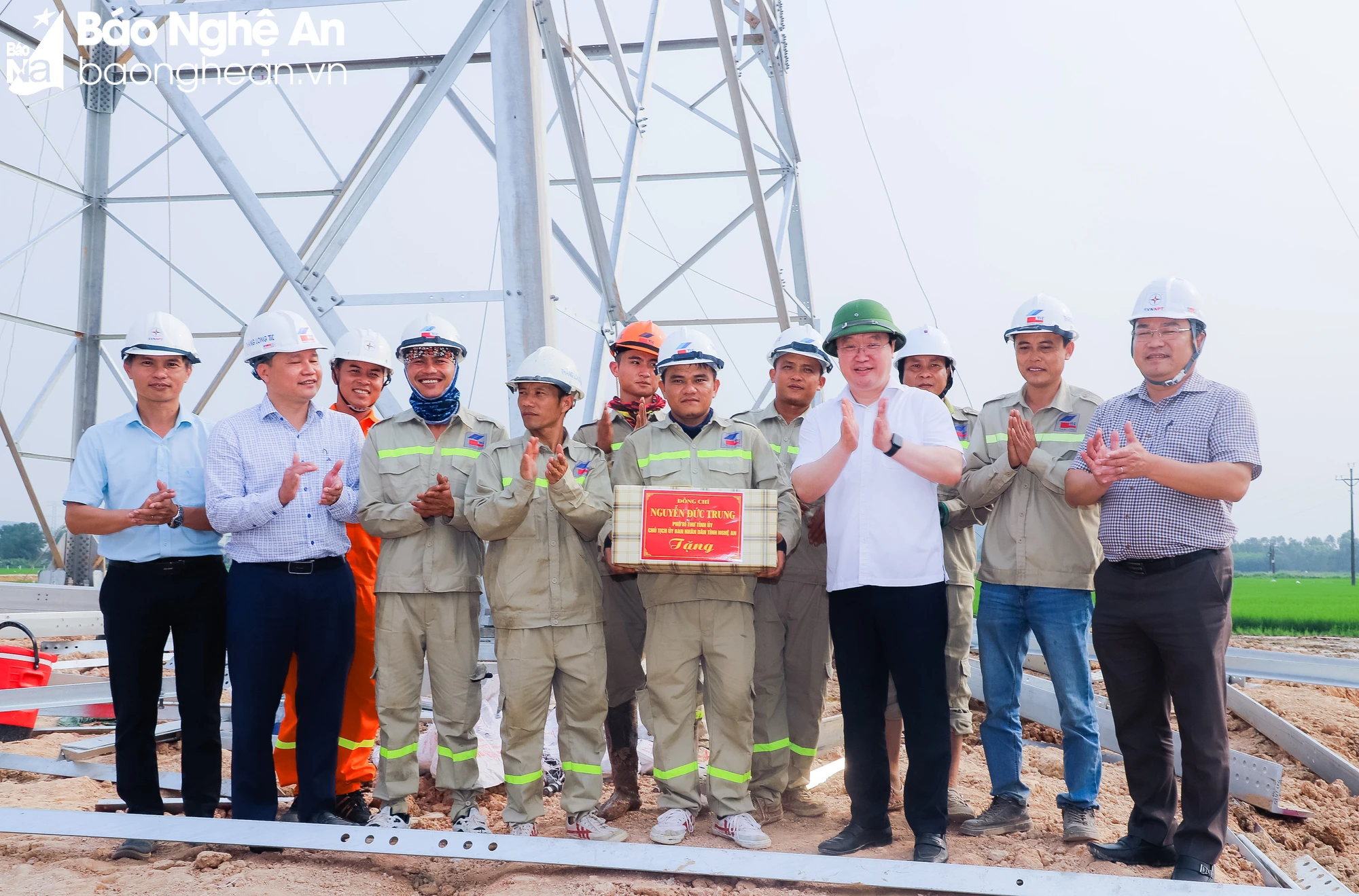

Chủ tịch UBND tỉnh Nguyễn Đức Trung tặng quà đơn vị thi công vị trí móng cột số 454 trên địa bàn xã Ngọc Sơn, huyện Quỳnh Lưu. Ảnh: Phạm Bằng

PHẤN ĐẤU HOÀN THÀNH DỰ ÁN THEO ĐÚNG TIẾN ĐỘ THỦ TƯỚNG YÊU CẦU

Sau khi kiểm tra hiện trường, tại trụ sở UBND thị xã Hoàng Mai, Chủ tịch UBND tỉnh Nguyễn Đức Trung đã chủ trì buổi làm việc với lãnh đạo 3 địa phương Diễn Châu, Quỳnh Lưu và thị xã Hoàng Mai; cùng lãnh đạo các sở, ngành liên quan; lãnh đạo Tổng Công ty Truyền tải điện Quốc gia để lắng nghe, tháo gỡ các vướng mắc, giải quyết các kiến nghị.

Chủ tịch UBND tỉnh Nguyễn Đức Trung trực tiếp kiểm tra hiện trường tại vị trí móng cột 29 trên địa bàn xã Quỳnh Vinh, thị xã Hoàng Mai. Ảnh: Phạm Bằng

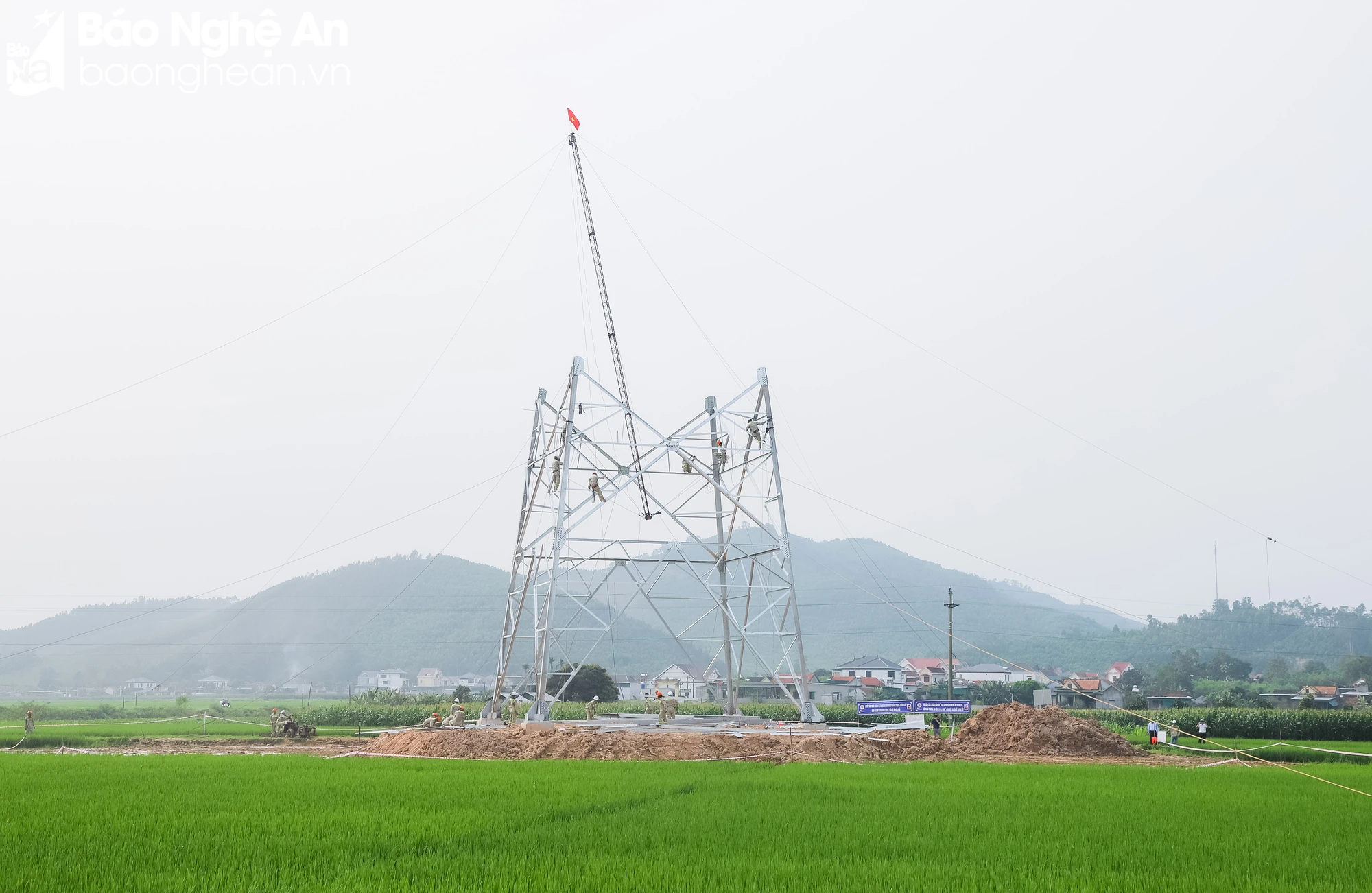

Đại diện chủ đầu tư báo cáo, hiện các đơn vị đã hoàn thành thi công 40 vị trí móng cột và đang thi công 162 vị trí móng cột. Về phần cột, đã dựng xong 3 vị trí cột và đang dựng 5 vị trí cột. Đến ngày 15/4, sẽ hoàn thành thi công phần móng cho các vị trí và giữa tháng 5/2024 dự kiến hoàn thành việc dựng cột.

Lãnh đạo 3 địa phương: Diễn Châu, Quỳnh Lưu và thị xã Hoàng Mai đã báo cáo một số vướng mắc trong công tác đền bù, giải phóng mặt bằng trong phần hành lang tuyến; đồng thời kiến nghị ban hành quy chuẩn hành lang đường dây; xem xét cho 1 hộ dân ở xã Quỳnh Trang (thị xã Hoàng Mai) tái định cư tại chỗ...

Chủ tịch UBND tỉnh Nguyễn Đức Trung đề nghị chủ đầu tư bố trí đủ các nguồn lực, chỉ đạo đơn vị thi công đẩy nhanh tiến độ thực hiện dự án. Ảnh: Phạm Bằng

Kết luận buổi làm việc, Chủ tịch UBND tỉnh Nguyễn Đức Trung nhấn mạnh, 2 dự án đường dây 500kV mạch 3 qua địa bàn tỉnh Nghệ An là dự án có ý nghĩa đặc biệt quan trọng, có tính cấp bách, được Chính phủ, Thủ tướng Chính quan tâm chỉ đạo thường xuyên.

Mặc dù thời gian gấp, các địa phương trên địa bàn tỉnh đã cố gắng, tích cực thực hiện các nội dung công việc giải phóng mặt bằng, đến nay cơ bản đã bàn giao 202/202 vị trí móng cột, thực hiện đo đạc, kiểm đếm 203 khoảng cột và các công việc khác. Bên cạnh đó, các sở, ngành tích cực thực hiện nhiệm vụ theo phân công, cơ bản đáp ứng tiến độ.

Đơn vị thi công đang triển khai đổ vị trí móng cột số 29 trên địa bàn xã Quỳnh Vinh, thị xã Hoàng Mai. Ảnh: Phạm Bằng

Chủ đầu tư đã rất tích cực, quyết liệt, huy động các nguồn lực tại chỗ, nhân lực tại chỗ, máy móc tại chỗ, nguyên vật liệu tại chỗ để thực hiện dự án theo tinh thần Thủ tướng Chính phủ nêu: "vượt nắng, thắng mưa", "làm xuyên lễ, xuyên Tết", "chỉ bàn làm, không bàn lùi".

Nhờ đó, khối lượng thi công đến nay đã hoàn thành tương đối tốt và tin tưởng khả năng đáp ứng yêu cầu của Thủ tướng Chính phủ trước ngày 30/6 phải hoàn thành dự án là khả thi.

Chủ tịch UBND tỉnh Nguyễn Đức Trung chủ trì buổi làm việc với các sở, ban, ngành, địa phương và chủ đầu tư tại trụ sở UBND thị xã Hoàng Mai. Ảnh: Phạm Bằng

Nhấn mạnh khối lượng công việc còn lại rất lớn, thời gian còn ngắn, Chủ tịch UBND tỉnh Nguyễn Đức Trung đề nghị Sở Tài nguyên và Môi trường ưu tiên, thường xuyên theo dõi, đôn đốc, hướng dẫn các địa phương trong việc tháo gỡ vướng mắc, khó khăn trong công tác bồi thường, giải phóng mặt bằng, tái định cư, trường hợp vượt thẩm quyền thì báo cáo, tham mưu cấp trên giải quyết. Định kỳ 10 ngày/lần, Sở báo cáo tiến độ bồi thường, giải phóng mặt bằng cho lãnh đạo tỉnh.

Sở Công Thương phối hợp các sở, ngành, địa phương chủ động, thường xuyên cập nhật tình hình triển khai tiến độ thi công để báo cáo lãnh đạo tỉnh.

Đại diện chủ đầu tư báo cáo tiến độ thi công và nêu các vướng mắc, khó khăn. Ảnh: Phạm Bằng

Sở Nông nghiệp và Phát triển nông thôn tiếp tục thực hiện các nhiệm vụ thẩm định, tham mưu UBND tỉnh phê duyệt phương án tạm sử dụng rừng phần đường tạm, bãi tập kết vật liệu phục vụ thi công; bám sát Bộ Nông nghiệp và Phát triển nông thôn trong việc trình Thủ tướng Chính phủ về việc chuyển đổi mục đích sử dụng rừng sang mục đích khác để thực hiện dự án.

Sở Tài chính phối hợp các ngành, địa phương kịp thời tham mưu UBND tỉnh phương án hỗ trợ khác về đất, tài sản trên đất để phục vụ công tác bồi thường, giải phóng mặt bằng theo đúng quy định và tình hình thực tế.

Đối với 3 địa phương: Diễn Châu, Quỳnh Lưu, thị xã Hoàng Mai, Chủ tịch UBND tỉnh yêu cầu tăng cường vận động người dân, chủ sử dụng đất bàn giao mặt bằng phần hành lang tuyến, khoảng cột, hỗ trợ chủ đầu tư thi công đảm bảo tiến độ, thời gian hoàn thành trước ngày 10/4/2024.

Đặc biệt, việc thực hiện công tác bồi thường, giải phóng mặt bằng phải đúng quy định, công khai, minh bạch, tránh phát sinh khiếu nại, khiếu kiện.

Chủ tịch UBND tỉnh Nguyễn Đức Trung yêu cầu các sở, ban, ngành, địa phương, chủ đầu tư tập trung cao độ, quyết liệt thực hiện các nhiệm vụ, phấn đấu hoàn thành dự án theo đúng yêu cầu của Thủ tướng Chính phủ. Ảnh: Phạm Bằng

Về phía chủ đầu tư, người đứng đầu UBND tỉnh đề nghị chỉ đạo các nhà thầu tập trung cao độ thi công các vị trí đã bàn giao, nhất là các vị trí móng cột, đảm bảo hoàn thành đúng tiến độ. Mặt khác, chủ động phối hợp các địa phương trong công tác vận động, thực hiện thủ tục bồi thường, giải phóng mặt bằng; phối hợp với các sở, ban, ngành giải quyết các vấn đề phát sinh. Trong quá trình thi công, cố gắng hạn chế tối đa ảnh hưởng đến người dân, môi trường.

Phạm Bằng
