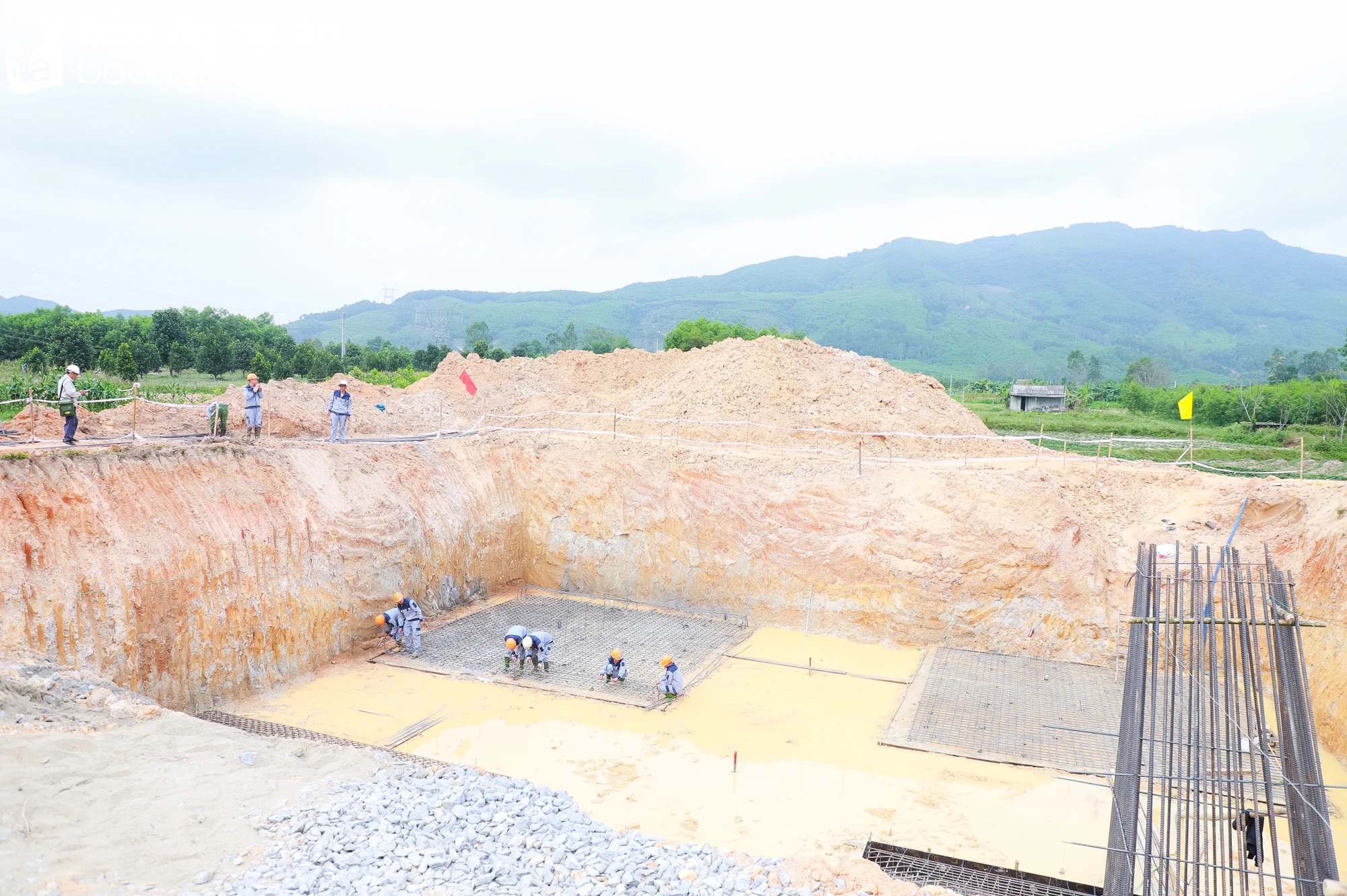

Bí thư Tỉnh ủy Thái Thanh Quý kiểm tra tiến độ thi công tại nút giao với Quốc lộ 46B đoạn Diễn Châu - Bãi Vọt. Ảnh: Thành Duy

Dự án đường bộ cao tốc Bắc - Nam đoạn qua địa bàn tỉnh Nghệ An có chiều dài khoảng 87,84km thuộc tiểu dự án đoạn Nghi Sơn - Diễn Châu và tiểu dự án đoạn Diễn Châu - Bãi Vọt, đi qua thị xã Hoàng Mai và 5 huyện: Quỳnh Lưu, Yên Thành, Diễn Châu, Nghi Lộc và Hưng Nguyên.

Trong đó, đoạn Nghi Sơn - Diễn Châu có chiều dài 50km qua địa phận tỉnh Thanh Hóa 6,5km và tỉnh Nghệ An 43,5km đã hoàn thành và thông xe kỹ thuật từ ngày 1/9/2023 và khánh thành ngày 18/10/2023.

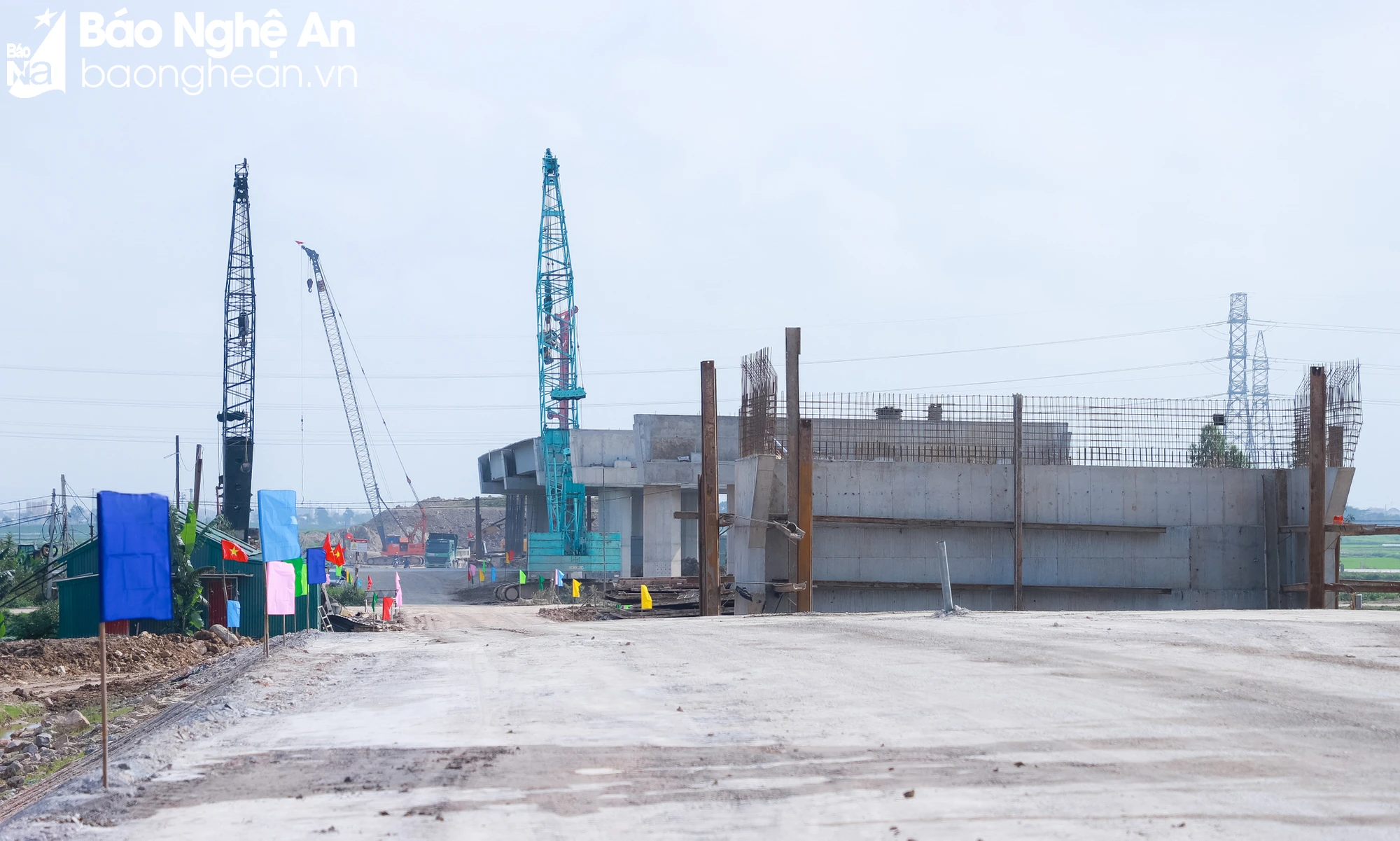

Công trình đang thi công tại nút giao với Quốc lộ 46B. Ảnh: Thành Duy

Đoạn Diễn Châu - Bãi Vọt có tổng chiều dài 49,3km, trong đó đoạn qua địa bàn tỉnh Nghệ An là 44,46km, qua địa bàn tỉnh Hà Tĩnh là 4,84km với tổng mức đầu tư 13.338 tỷ đồng. Dự án khởi công ngày 22/5/2021, dự kiến hoàn thành tháng 5/2024.

Hiện nay, đoạn Diễn Châu - Bãi Vọt qua địa bàn tỉnh Nghệ An đã được giải phóng mặt bằng đạt 100%. Tuy nhiên đang còn một số tồn tại, vướng mắc phạm vi vuốt nối tại nút giao với đường Quốc lộ 46B, Nhà điều hành trạm dừng nghỉ tại huyện Hưng Nguyên.

Hiện nay, tỉnh đang chỉ đạo các địa phương tập trung cao độ để xử lý dứt điểm các vướng mắc cục bộ dự kiến hoàn thành trong tháng 2/2024, để bàn giao cho đơn vị thi công, đáp ứng tiến độ yêu cầu.

Bí thư Tỉnh ủy Thái Thanh Quý trao đổi với các đơn vị thi công khắc phục khó khăn, bám sát tiến độ, đẩy nhanh khối lượng thực hiện nhằm đảm bảo được tiến độ, chất lượng công trình. Ảnh: Thành Duy

Tính đến ngày 16/2/2024, giá trị sản lượng của các nhà thầu thi công dự án Diễn Châu - Bãi Vọt hơn 6.063 tỷ đồng (tương đương 70,55% giá trị Hợp đồng dự án).

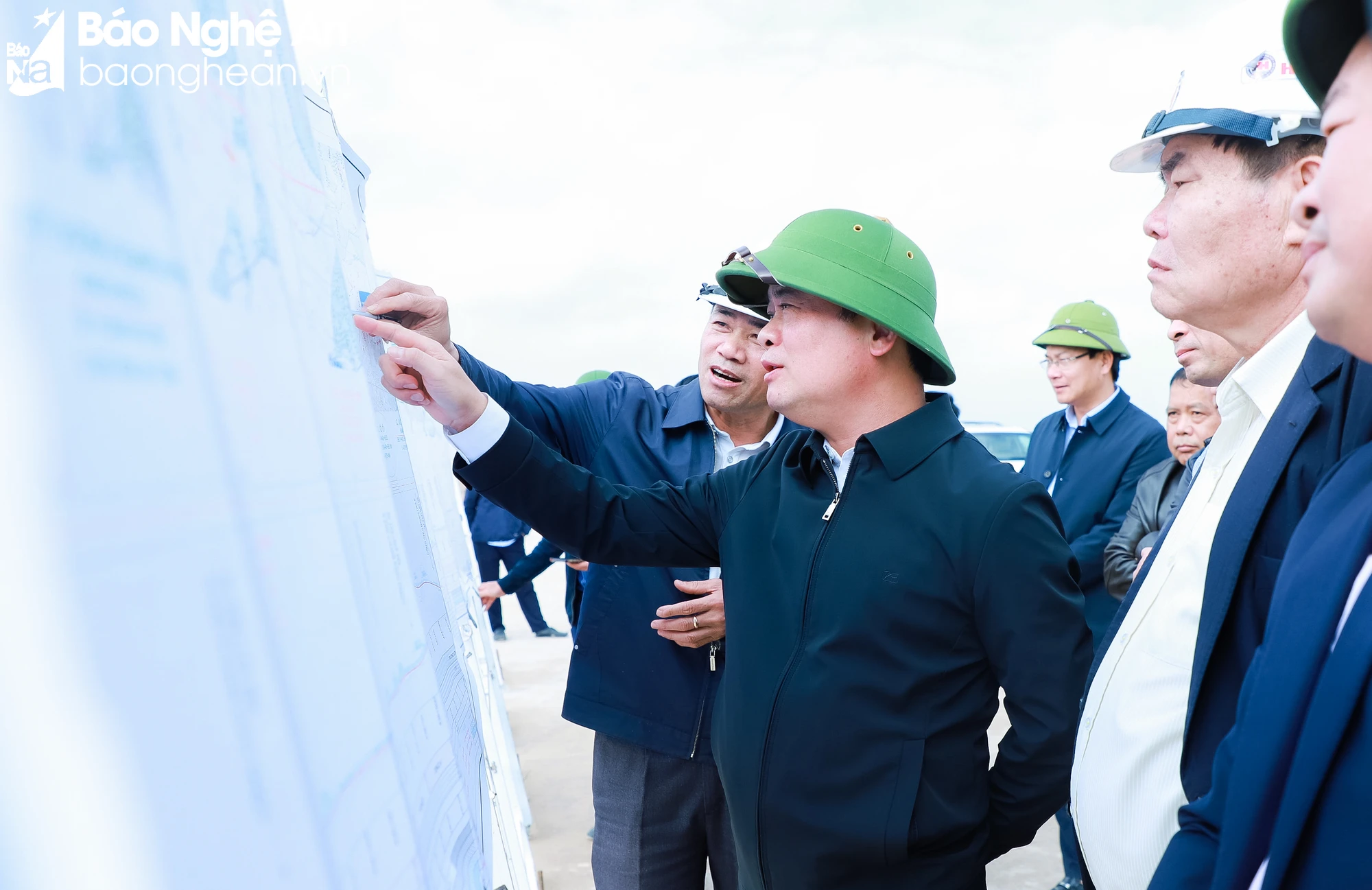

Bí thư Tỉnh ủy Thái Thanh Quý đã trực tiếp kiểm tra hiện trường thi công tại nút giao với Quốc lộ 46B; qua trao đổi đề nghị Ban Quản lý dự án 6 và các đơn vị thi công khắc phục khó khăn, bám sát tiến độ, đẩy nhanh khối lượng thực hiện nhằm đảm bảo được tiến độ, chất lượng công trình.

Chiều cùng ngày, Bí thư Tỉnh ủy Nghệ An Thái Thanh Quý đã trực tiếp kiểm tra hiện trường thi công vị trí móng cột dự án đường dây 500KV Quảng Trạch - Quỳnh Lưu tại xã Nam Thanh, huyện Nam Đàn.

Bí thư Tỉnh ủy Thái Thanh Quý trực tiếp đến kiểm tra tại vị trí móng cột dự án đường dây 500KV Quảng Trạch - Quỳnh Lưu thuộc địa bàn xã Nam Thanh, huyện Nam Đàn. Ảnh: Thành Duy

Dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu có tổng mức đầu tư là 9.820,755 tỷ đồng. Trong đó, đoạn tuyến đường dây trên địa bàn tỉnh Nghệ An dài khoảng 82,33 km, gồm có 168 vị trí móng cột, thuộc địa bàn: huyện Nam Đàn (25,20km, 51 vị trí), Nghi Lộc (14,30km, 29 vị trí), Diễn Châu (22,60km, 47 vị trí), Yên Thành (10,80km, 22 vị trí), và Quỳnh Lưu (9,40km, 19 vị trí).

Dự án đường dây 500kV Quỳnh Lưu -Thanh Hóa có tổng mức đầu tư 4.079,362 tỷ đồng. Trong đó, đoạn tuyến đi trên địa bàn tỉnh Nghệ An dài khoảng 17,5km, gồm có 34 vị trí móng cột, thuộc địa bàn: huyện Quỳnh Lưu (9,80km, 19 vị trí), thị xã Hoàng Mai (7,70km, 15 vị trí).

Công nhân đang thi công móng cột điện 500kV. Ảnh: Thành Duy

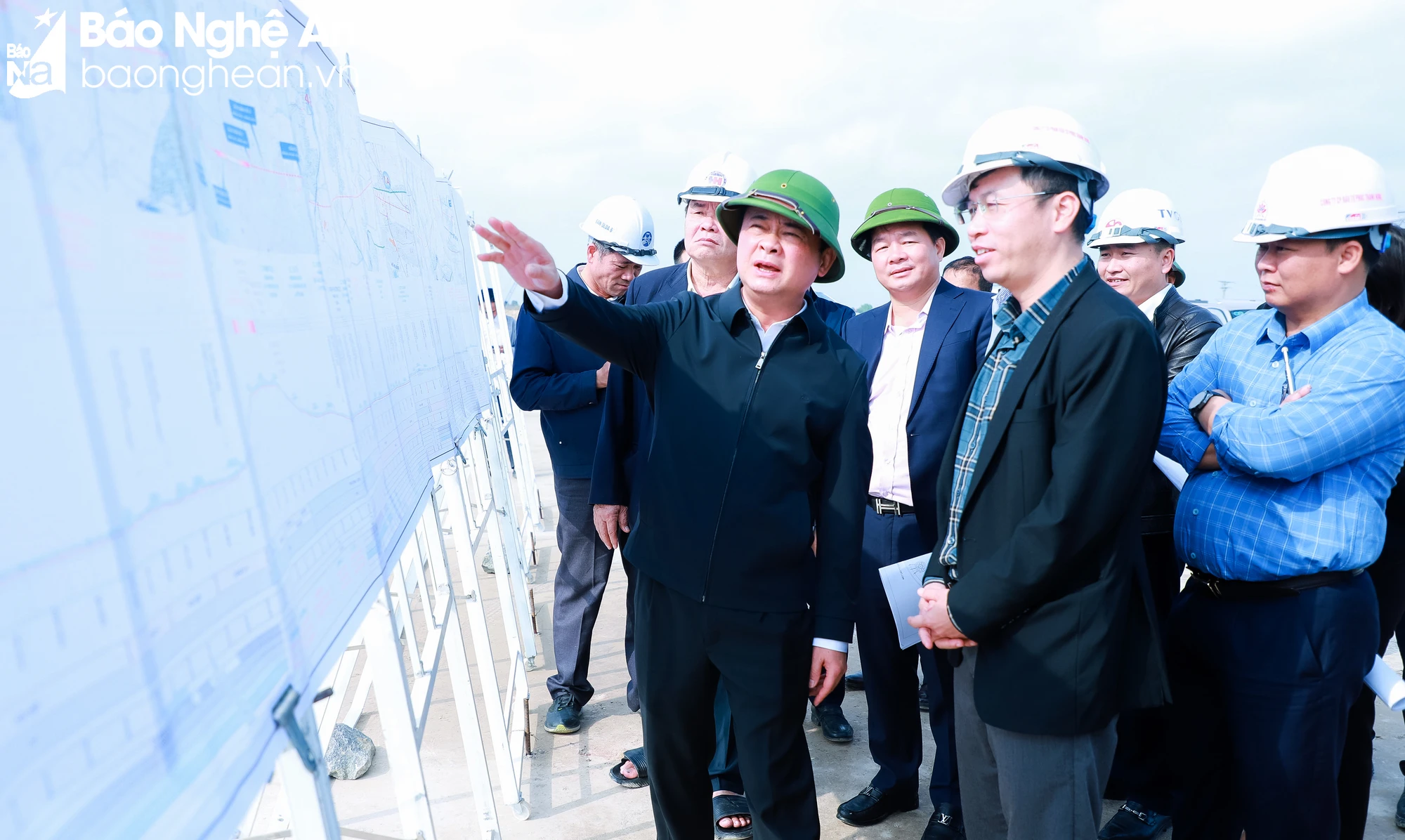

Tại hiện trường, Bí thư Tỉnh ủy Thái Thanh Quý đã trực tiếp nghe báo cáo của lãnh đạo chủ đầu tư và đơn vị thi công và Sở Công Thương Nghệ An, huyện Nam Đàn tiến độ triển khai các dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu và Quỳnh Lưu - Thanh Hóa; tiến độ bàn giao các vị trí móng cột trên địa bàn tỉnh.

Bí thư Tỉnh ủy Thái Thanh Quý trao đổi với lãnh đạo chủ đầu tư dự án. Ảnh: Thành Duy

Theo đó, tính đến ngày 15/12, trên địa bàn tỉnh Nghệ An đã bàn giao được 161/202 vị trí móng cột, trong đó có 121 vị trí có thể triển khai thi công, còn lại 40 vị trí đã vận động bàn giao nhưng chưa thể triển khai thi công do vướng mắc về thủ tục chuyển mục đích sử dụng rừng.

Để khắc phục vấn đề này, chiều 19/2/2024 tới đây, HĐND tỉnh sẽ họp phiên chuyên đề để xem xét thông qua Nghị quyết chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện dự án đảm bảo tiến độ.

Bí thư Tỉnh ủy Thái Thanh Quý trao đổi với lãnh đạo Sở Công Thương, Tài nguyên và Môi trường, huyện Nam Đàn về tiến độ bàn giao vị trí móng cột. Ảnh: Thành Duy

Đồng thời tỉnh quyết liệt chỉ đạo thực hiện các thủ tục liên quan đến bàn giao phần mặt bằng móng cột còn lại trước ngày 29/2/2024 và phần hành lang tuyến trước ngày 30/3/2024 nhằm đảm bảo tiến độ dự án trọng điểm quốc gia, có ý nghĩa quan trọng không chỉ cung cấp điện mà còn đảm bảo an ninh năng lượng quốc gia, an ninh quốc phòng, phát triển kinh tế - xã hội này.

Thành Duy
