Bí thư Tỉnh uỷ Nghệ An Thái Thanh Quý kiểm tra, động viên, đôn đốc dự án 500kV mạch 3
Cùng đi có các đồng chí: Nguyễn Đình Hùng - Ủy viên Ban Chấp hành Đảng bộ tỉnh, Chánh Văn phòng Tỉnh ủy; Hoàng Quốc Việt - Ủy viên Ban Chấp hành Đảng bộ tỉnh, Giám đốc Sở Tài nguyên và Môi trường; Phạm Văn Hóa - Giám đốc Sở Công Thương; cùng lãnh đạo các địa phương liên quan.
Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) là dự án trọng điểm quốc gia, có quy mô lớn với chiều dài khoảng 519 km mạch kép đi qua 9 tỉnh, trong đó, đi qua địa bàn tỉnh Nghệ An gần 100 km với 2 dự án thành phần là Quảng Trạch - Quỳnh Lưu và Quỳnh Lưu - Thanh Hóa.
Quán triệt phương châm chỉ đạo của Thủ tướng Chính phủ, “dây không đợi cột, cột không đợi móng, móng không chỉ một người làm”, lãnh đạo tỉnh Nghệ An đã tập trung chỉ đạo các cấp, ngành, địa phương liên quan tập trung phối hợp với chủ đầu tư, các đơn vị thi công triển khai đồng bộ các phần việc và đến nay cơ bản đã hoàn thành.
Nghệ An đã bàn giao toàn bộ mặt bằng phần diện tích móng cột (202/202) và toàn bộ phần hành lang tuyến (203/203 khoảng cột, 88/88 khoảng néo).
Trên địa bàn tỉnh có 53 hộ bị ảnh hưởng phải thu hồi đất ở thực hiện các dự án (huyện Nam Đàn 19 hộ, huyện Nghi Lộc 9 hộ, huyện Yên Thành 2 hộ, huyện Diễn Châu 19 hộ, thị xã Hoàng Mai 4 hộ), trong đó, có 18 hộ đề nghị giao đất tái định cư (huyện Nam Đàn 1 hộ, huyện Nghi Lộc 5 hộ, huyện Diễn Châu 12 hộ).
Trong số 18 hộ tái định cư có 9 hộ có nhà ở trên đất, UBND các huyện đang hoàn tất các thủ tục pháp lý để giao đất tái định cư. Hiện nay, các hộ dân đã cơ bản tháo dỡ nhà cửa bàn giao mặt bằng, còn lại 1 hộ tại huyện Nghi Lộc đang tháo dỡ, dự kiến hoàn thành trước ngày 15/7/2024 và 1 hộ tại thị xã Hoàng Mai dự kiến di dời trước ngày 25/7/2024, đảm bảo tiến độ trước khi đóng điện.
Các đồng chí lãnh đạo tỉnh Nghệ An nhiều lần trực tiếp kiểm tra, đôn đốc, động viên các lực lượng tại hiện trường; đồng thời, chỉ đạo hỗ trợ chủ đầu tư, nhà thầu tổ chức thi công dự án tại địa phương trên tinh thần “4 tại chỗ” (máy thi công, nhân công lao động phổ thông, vật liệu xây dựng trong giai đoạn móng và hậu cần).

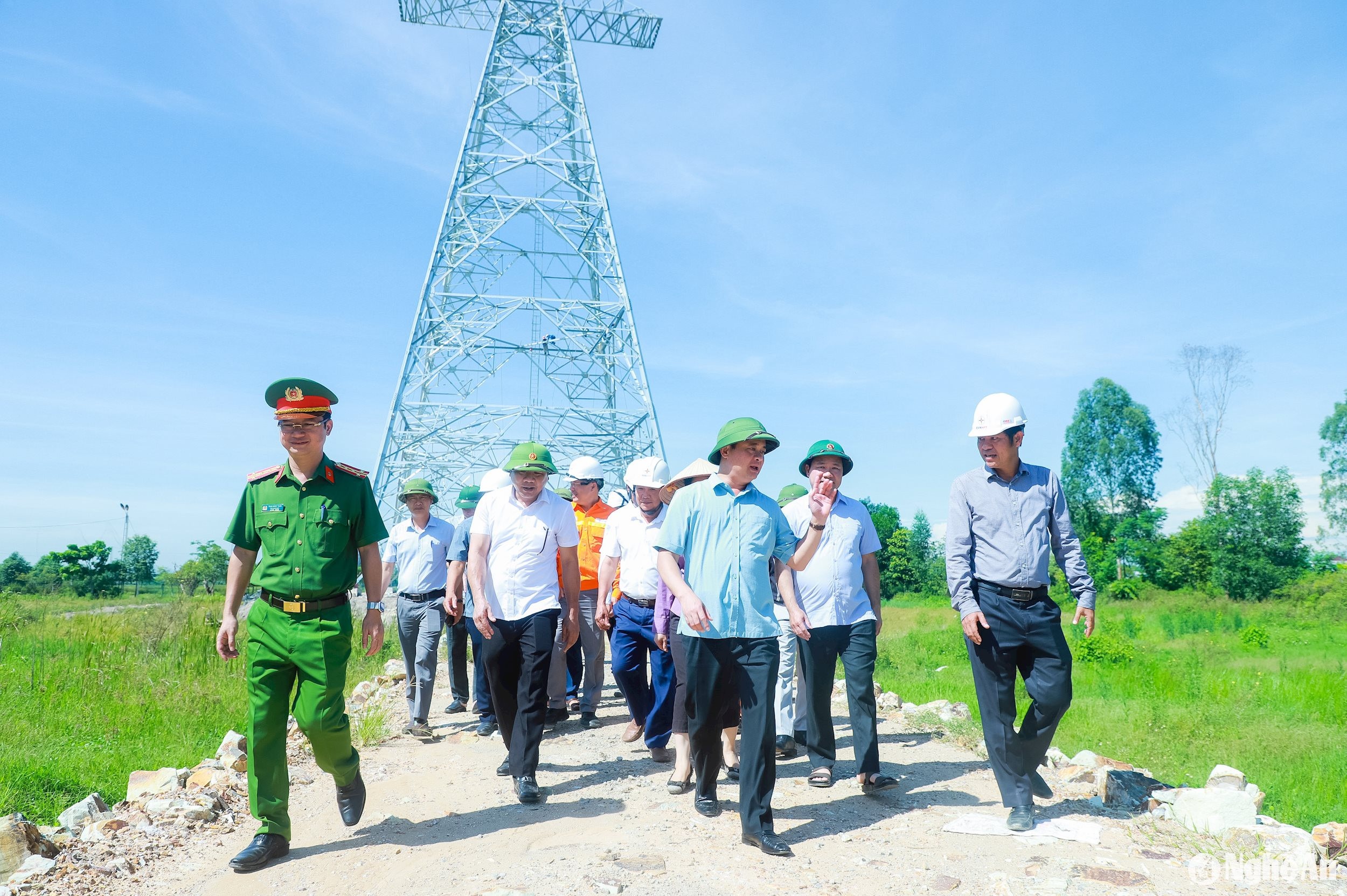

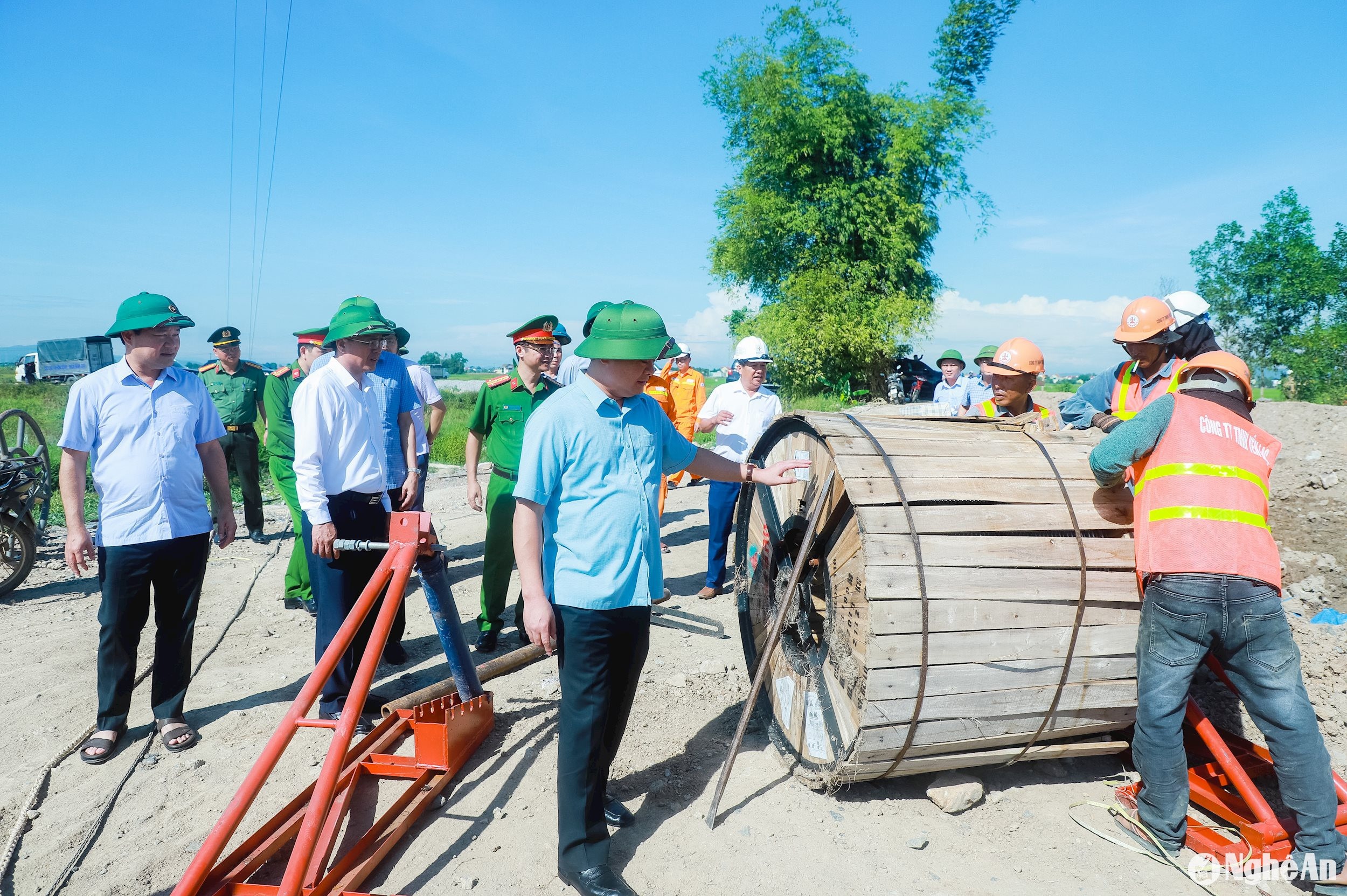

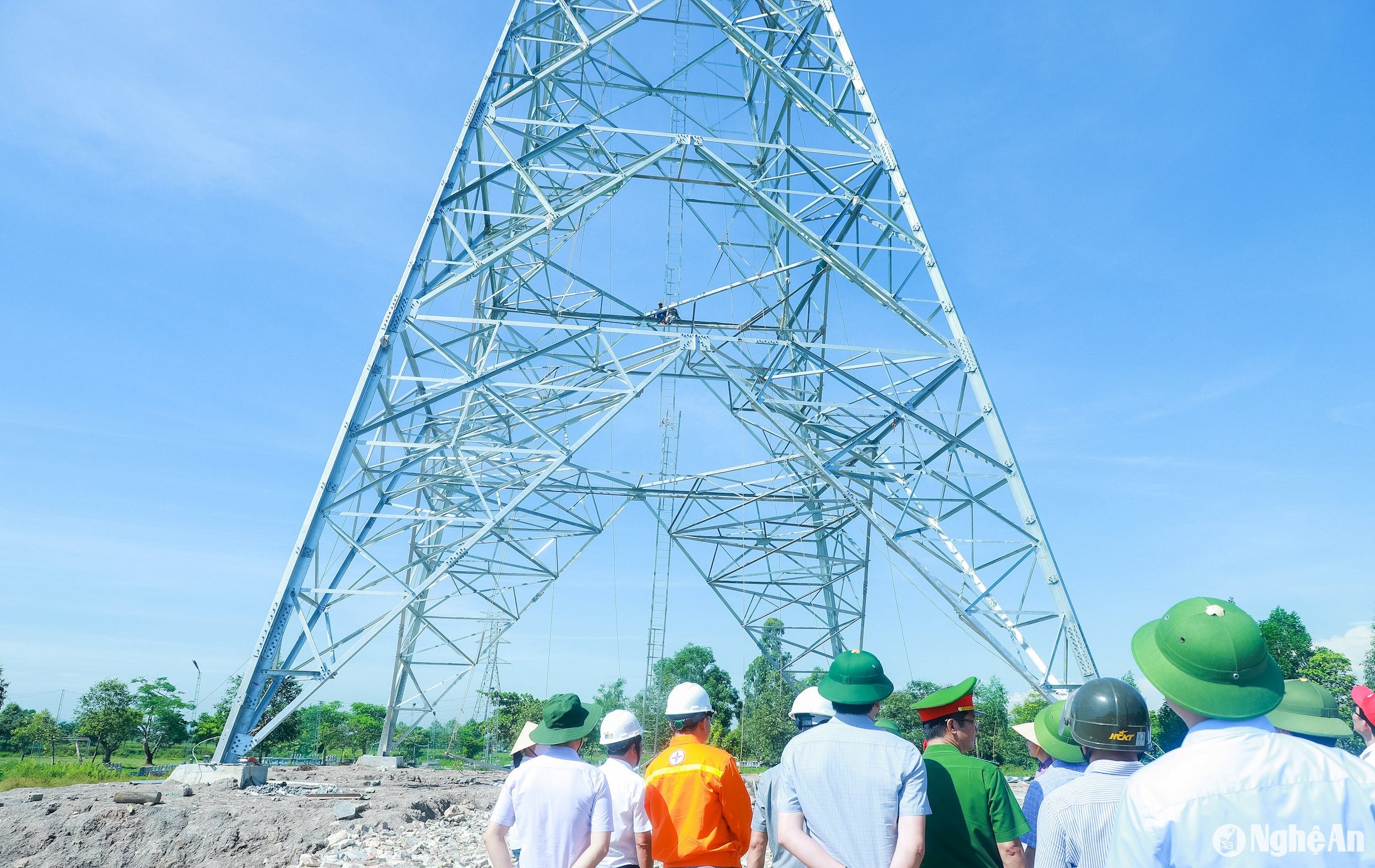

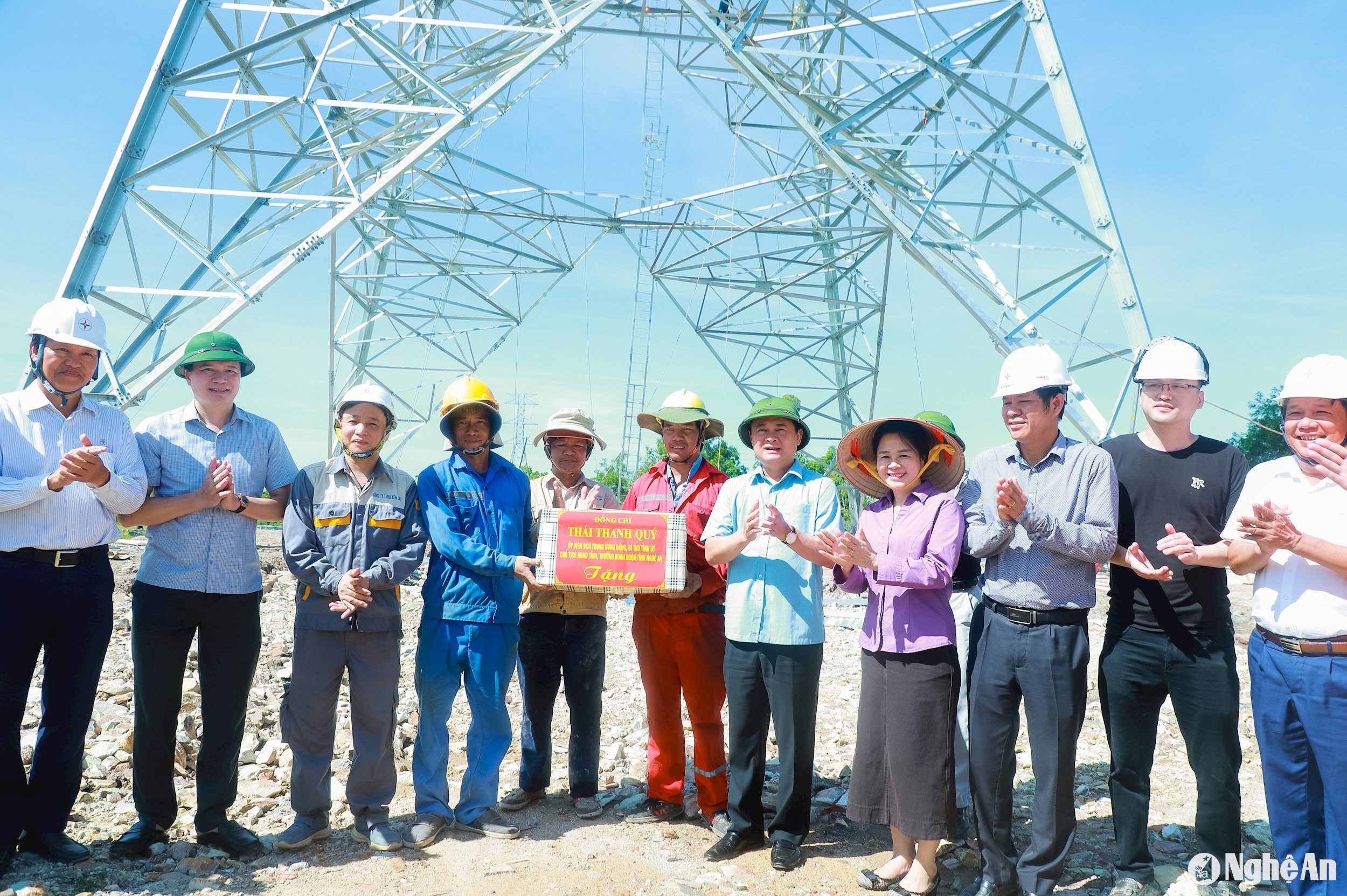

Trong sáng nay, Bí thư Tỉnh ủy Thái Thanh Quý trực tiếp đến kiểm tra thi công tại 2 vị trí cột VT 409 thuộc xã Diễn Thái, huyện Diễn Châu và VT 422 thuộc xã Đô Thành, huyện Yên Thành.
Dưới thời tiết nắng nóng gay gắt, song chủ đầu tư, các nhà thầu, đơn vị thi công, trực tiếp là các kỹ sư, công nhân trên công trường đang tập trung thi công với tinh thần “vượt nắng, thắng mưa, “ăn tranh thủ, ngủ khẩn trương”, làm việc liên tục 24/7, “3 ca, 4 kíp”, “làm ngày không đủ, tranh thủ làm đêm”, “làm xuyên tết, xuyên ngày nghỉ, xuyên ngày lễ”, “chỉ bàn làm, không bàn lùi” theo như chỉ đạo của Thủ tướng Chính phủ.

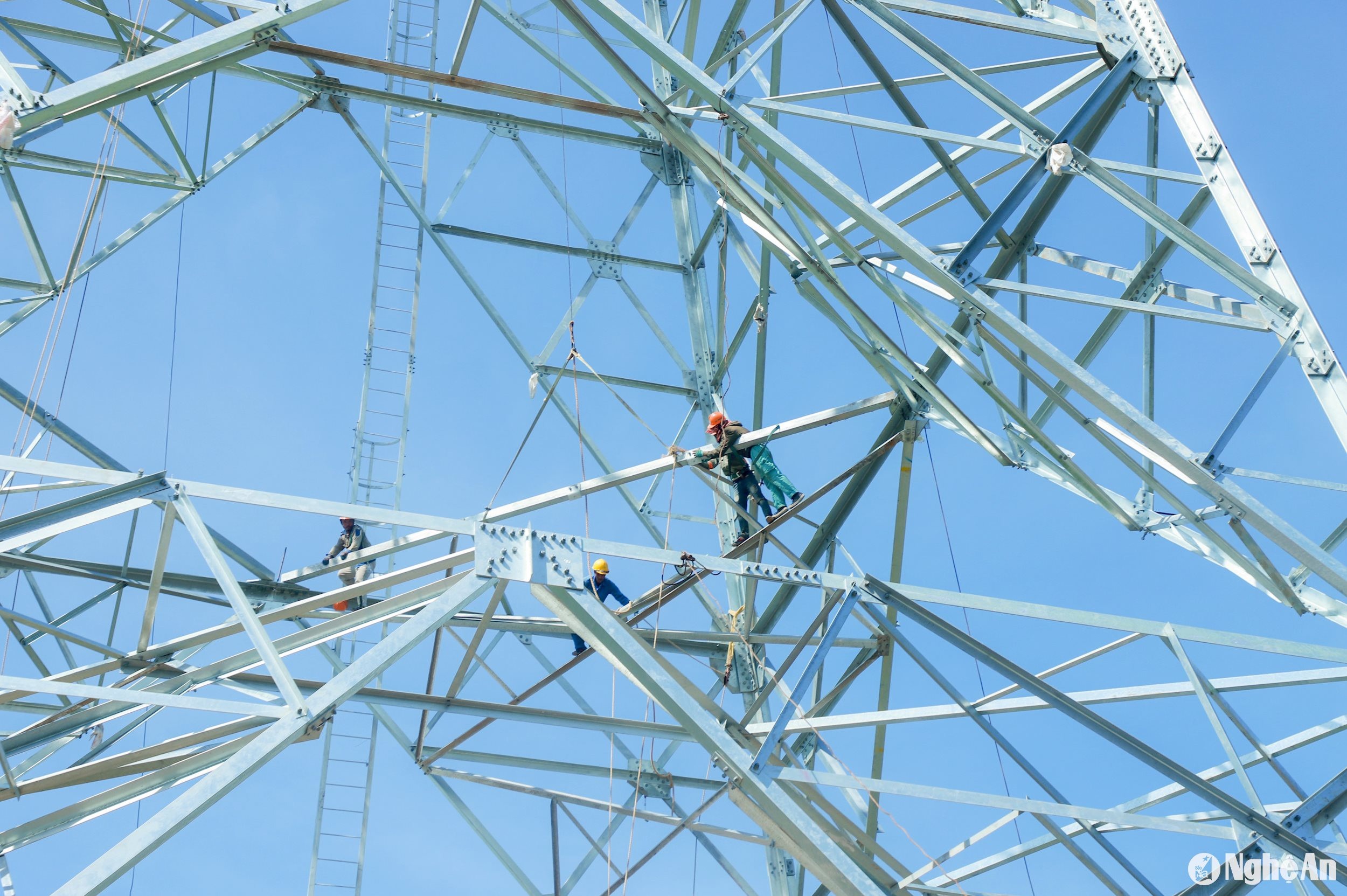

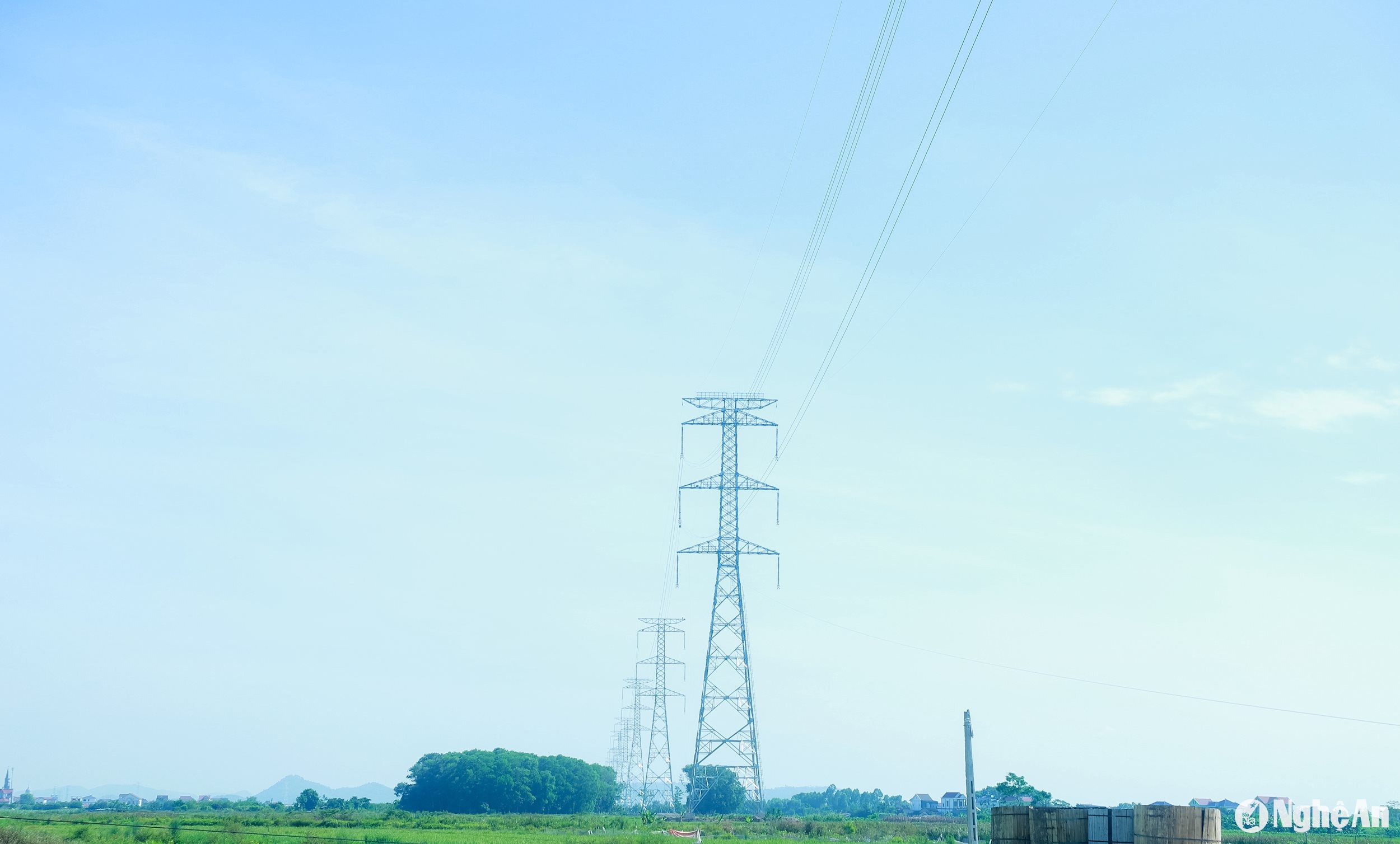

Cho đến nay, trên địa bàn tỉnh đã hoàn thành đúc móng 202/202 vị trí, dựng xong 121 vị trí cột, đang dựng 81 vị trí cột và đã hoàn thành kéo dây 1 khoảng néo, đang kéo dây 5 khoảng néo.
Báo cáo với Bí thư Tỉnh ủy Nghệ An, đại diện chủ đầu tư cho biết, hiện nay, các lãnh đạo đều bám công trường, chỉ đạo các lực lượng, phương tiện tập trung thi công, phấn đấu thực hiện công trình đáp ứng tiến độ.

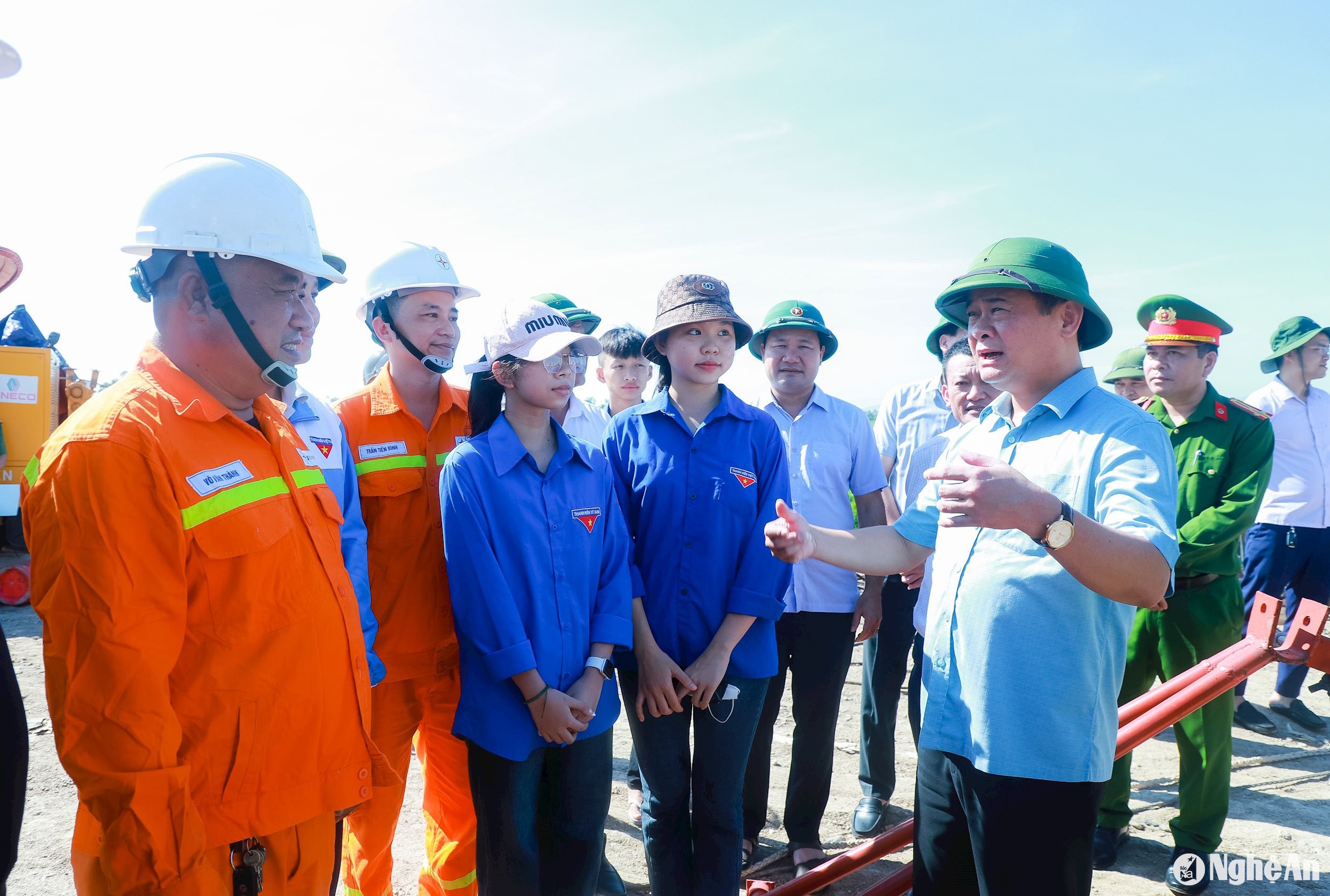

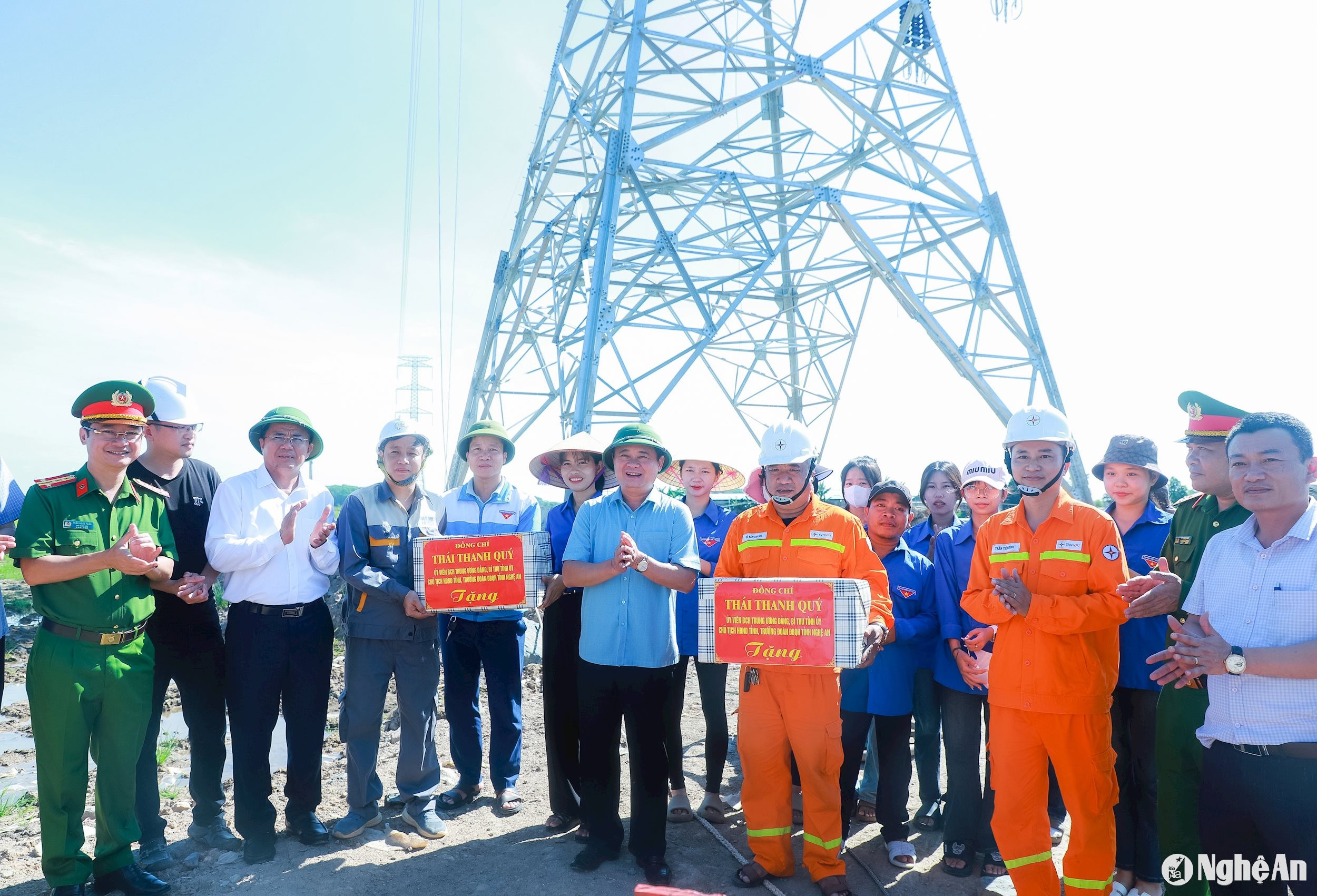

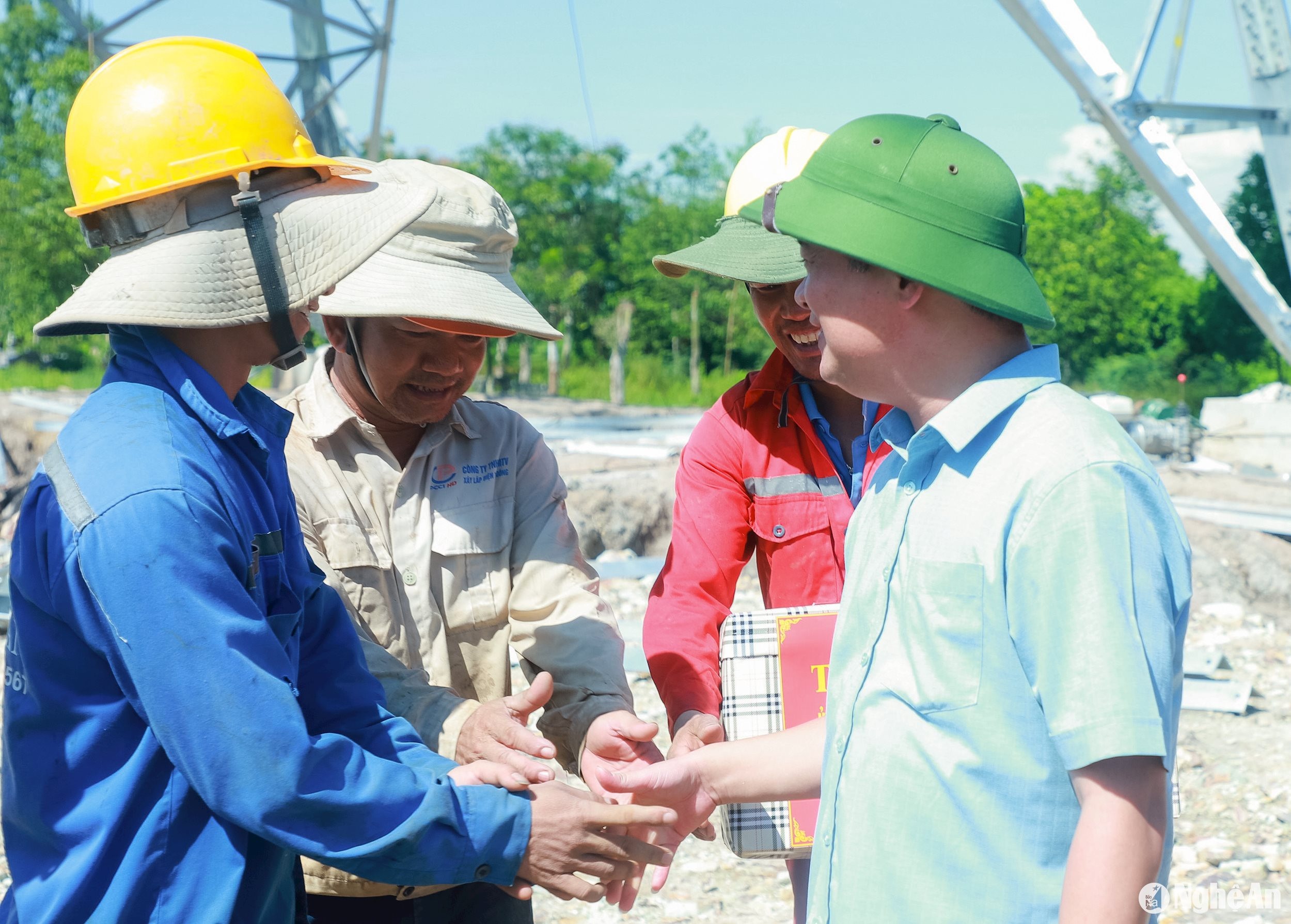

Tại các điểm đến thị sát, đồng chí Thái Thanh Quý ghi nhận sự vào cuộc tích cực, rốt ráo của chủ đầu tư, nhà thầu, đơn vị thi công; thăm hỏi, động viên, biểu dương cán bộ, kỹ sư, công nhân vượt qua khắc nghiệt của nắng nóng để thi công dự án.

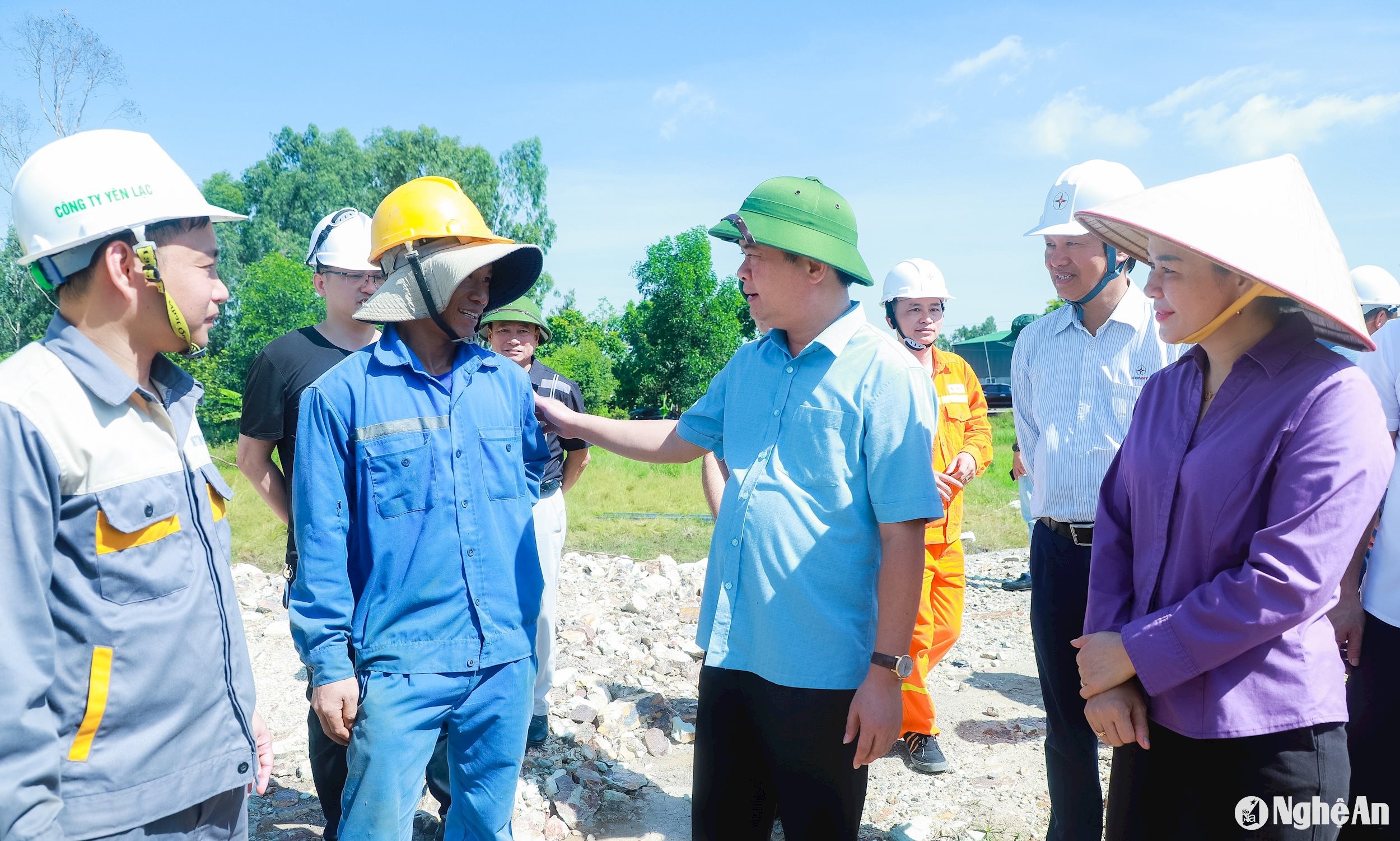

Qua kiểm tra thực tế và nắm bắt các ý kiến của chủ đầu tư, đơn vị, nhà thầu thi công thì hiện nay phần việc còn lại (dựng cột, lắp đặt sứ, kéo dây vật tư, vật liệu) đòi hỏi nhân công chuyên nghiệp, có tay nghề cao, kinh nghiệm, Bí thư Tỉnh ủy Nghệ An đề nghị các đơn vị tiếp tục nỗ lực tối đa, khắc phục khó khăn do thời tiết, bố trí đủ nhân lực để vừa đẩy nhanh tiến độ thi công, vừa bảo đảm chất lượng, an toàn lao động, góp phần đưa toàn bộ dự án về đích đúng hẹn.
Trao đổi với lãnh đạo các huyện Diễn Châu, Yên Thành, Bí thư Tỉnh ủy Thái Thanh Quý lưu ý cần tiếp tục đảm bảo tốt nhất công tác an ninh, trật tự; quản lý chặt chẽ phần hành lang tuyến đã bàn giao; kịp thời hỗ trợ, giải quyết các vấn đề phát sinh, tạo điều kiện thuận lợi nhất để dự án thi công đảm bảo tiến độ đề ra.
Trò chuyện với lực lượng đoàn viên, thanh niên, người đứng đầu Tỉnh ủy ghi nhận, biểu dương các bạn trẻ đã hỗ trợ triển khai dự án trong thời gian qua (toàn tỉnh thành lập 74 đội hình thanh niên tình nguyện với sự tham gia của hơn 1.100 đoàn viên, thanh niên); qua đó, yêu cầu cần tiếp tục bố trí lực lượng hỗ trợ các đơn vị thi công phân luồng, đảm bảo giao thông trong quá trình kéo dây, tiếp nước cho các đội hình thi công; cử lực lượng hỗ trợ nấu ăn cho công nhân nếu cần; hỗ trợ hoàn trả mặt bằng sau khi hoàn thành thi công và tiếp tục tuyên truyền về tầm quan trọng của đường dây 500kV mạch 3 cho người dân.
Ngày 23/6 vừa qua, Thủ tướng Chính phủ Phạm Minh Chính đã trực tiếp kiểm tra tiến độ triển khai dự án đường dây 500kV mạch 3 qua các tỉnh Thanh Hóa, Nghệ An và chủ trì cuộc làm việc với lãnh đạo các tỉnh Nghệ An, Hà Tĩnh và Tập đoàn Điện lực Việt Nam, Tổng Công ty Truyền tải điện quốc gia tại trụ sở UBND tỉnh Nghệ An.
Sau cuộc làm việc, Văn phòng Chính phủ đã có Thông báo số 288/TB-VPCP ngày 29/6/2024 truyền đạt kết luận của Thủ tướng Chính phủ.
Theo đó, đối với 3 địa phương Thanh Hóa, Nghệ An, Hà Tĩnh, người đứng đầu Chính phủ đánh giá cao sự chủ động của các đồng chí lãnh đạo các tỉnh, sự vào cuộc tích cực của cả hệ thống chính trị địa phương; biểu dương các đoàn viên, thanh niên đã phát huy sức trẻ, xung kích, tình nguyện, trách nhiệm, sáng tạo, tham gia xây dựng, phát triển đất nước theo đúng tinh thần “đâu cần thanh niên có, đâu khó có thanh niên”.
Công trình đang đi vào giai đoạn nước rút, Thủ tướng Chính phủ yêu cầu cần khẩn trương hoàn tất các công việc còn lại với tinh thần quyết tâm cao, nỗ lực lớn hơn nữa, hành động quyết liệt hơn nữa, vì đến khi hoàn thành, đóng điện còn nhiều việc phải làm; trong đó, Tập đoàn Điện lực Việt Nam, Tổng Công ty Truyền tải điện quốc gia tổ chức đợt thi đua cao điểm đặc biệt, “nước rút”, huy động mọi lực lượng tham gia để phấn đấu hoàn thành dự án trong tháng 7/2024.
Thành Duy
