Cùng đi có lãnh đạo một số sở, ngành, địa phương liên quan và đại diện lãnh đạo Tổng Công ty Truyền tải điện Quốc gia.

Bí thư Tỉnh ủy Thái Thanh Quý kiểm tra tại vị trí móng cột số 423 trên địa bàn xã Đức Thành, huyện Yên Thành. Ảnh: Thành Duy

Sau đường dây 500kV Bắc - Nam mạch 1 hoàn thành năm 1994, mạch 2 hoàn thành năm 2005, các dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có tổng chiều dài khoảng 519 km, đi qua địa bàn 211 xã, phường của 43 huyện, thị xã thuộc 9 tỉnh: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên là những dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng quốc gia.

Hiện nay, cột số 423 trên địa bàn xã Đức Thành, huyện Yên Thành đã thi công được 4 ngày, dự kiến từ 10 đến 12 ngày sẽ hoàn thành. Ảnh: Thành Duy

Trên địa bàn tỉnh Nghệ An hiện đang triển khai 2 dự án thuộc đường dây 500kV mạch 3.

Dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu có tổng mức đầu tư gần 9.821 tỷ đồng. Trong đó, tuyến đường dây đi qua tỉnh Nghệ An dài khoảng 82,33 km, gồm 168 vị trí móng cột, thuộc địa bàn: huyện Nam Đàn (25,20km, 51 vị trí), Nghi Lộc (14,30km, 29 vị trí), Diễn Châu (22,60km, 47 vị trí), Yên Thành (10,80km, 22 vị trí) và Quỳnh Lưu (9,40km, 19 vị trí).

Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa có tổng mức đầu tư hơn 4.079 tỷ đồng; trong đó, tuyến đi trên địa bàn tỉnh Nghệ An dài khoảng 17,5km, gồm 34 vị trí móng cột, thuộc địa bàn huyện Quỳnh Lưu (9,80km, 19 vị trí), thị xã Hoàng Mai (7,70km, 15 vị trí).

Bí thư Tỉnh ủy Thái Thanh Quý trao đổi với liên doanh Vtech và Fecon đang thi công tại vị trí móng cột số 423 trên địa bàn xã Đức Thành, huyện Yên Thành. Ảnh: Thành Duy

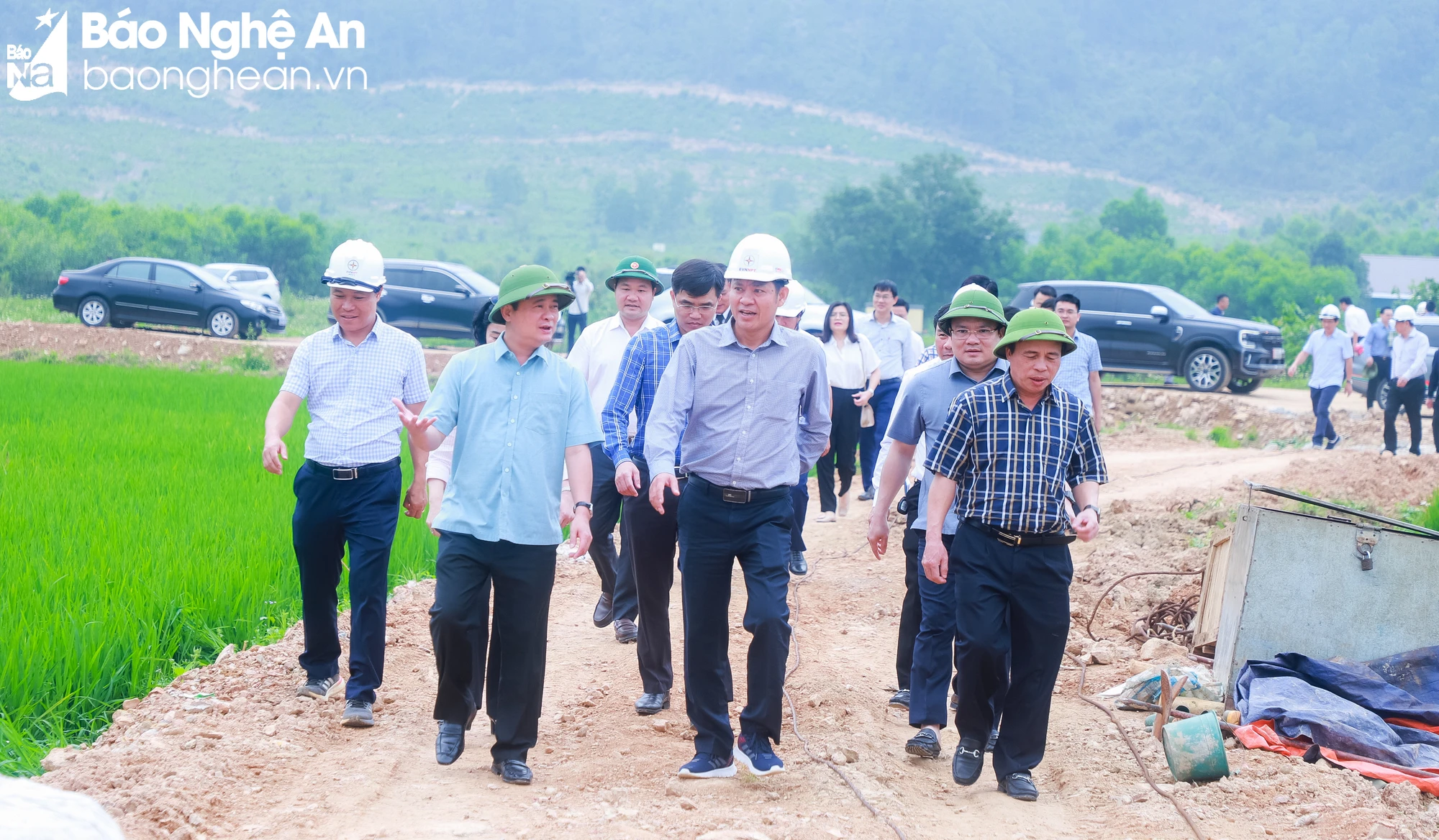

Trong sáng 25/3, Bí thư Tỉnh ủy Thái Thanh Quý đã trực tiếp kiểm tra tại vị trí móng cột số 423 trên địa bàn xã Đức Thành, huyện Yên Thành do liên doanh Vtech và Fecon thi công và vị trí móng cột 369 trên địa bàn xã Nghi Văn, huyện Nghi Lộc do Công ty cổ phần Sông Đà 11 thi công.

Tại hiện trường các vị trí móng cột, báo cáo với Bí thư Tỉnh ủy Thái Thanh Quý và đoàn công tác, đại diện các nhà thầu cho biết đang tập trung phương tiện, vật tư, máy móc, công nhân thi công đảm bảo tiến độ. Lãnh đạo các địa phương cũng báo cáo về công tác giải phóng mặt bằng vị trí móng cột, hành lang lưới điện phục vụ thi công.

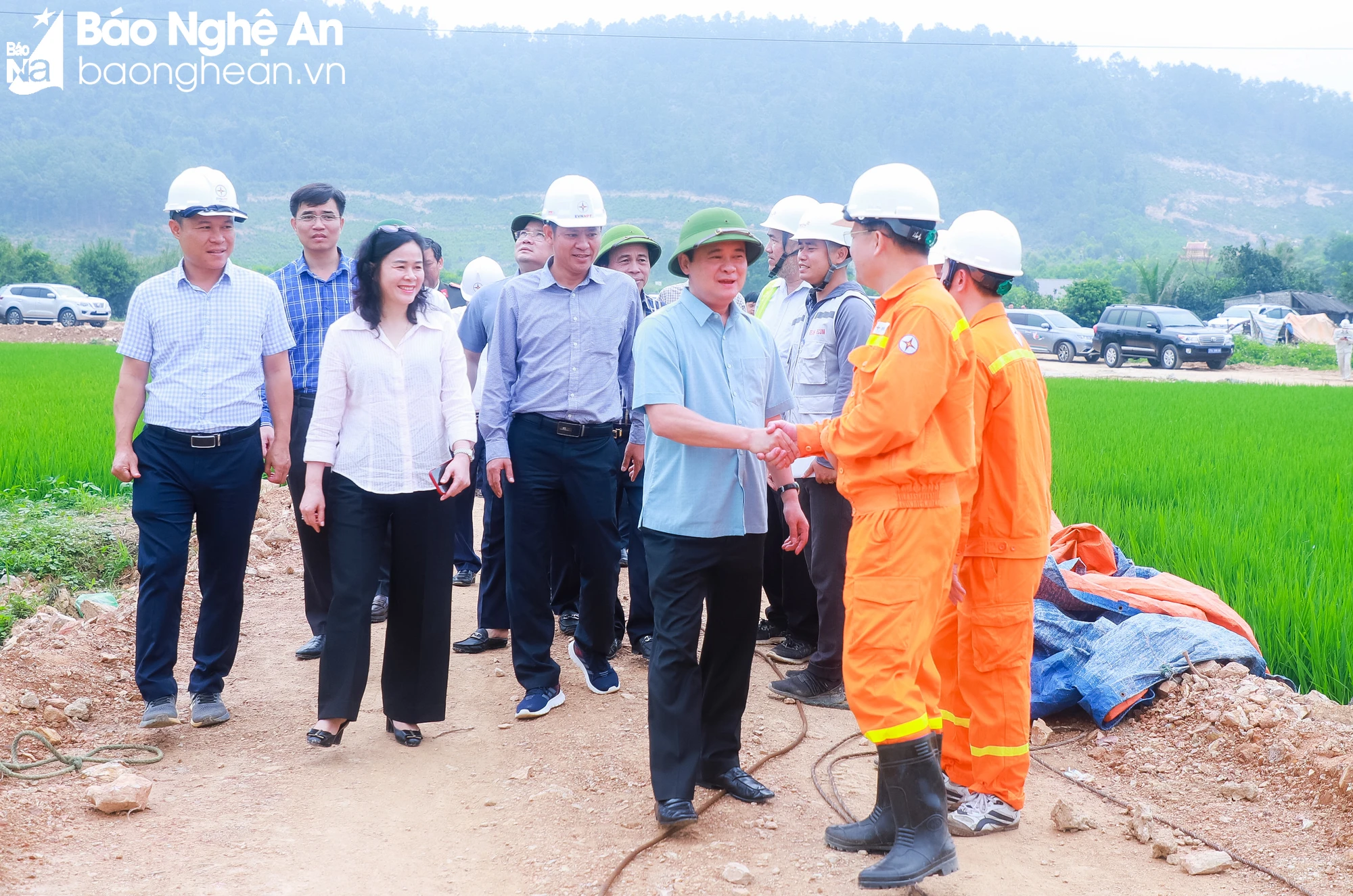

Bí thư Tỉnh ủy Thái Thanh Quý thăm hỏi công nhân đang thi công tại vị trí móng cột số 423 trên địa bàn xã Đức Thành, huyện Yên Thành. Ảnh: Thành Duy

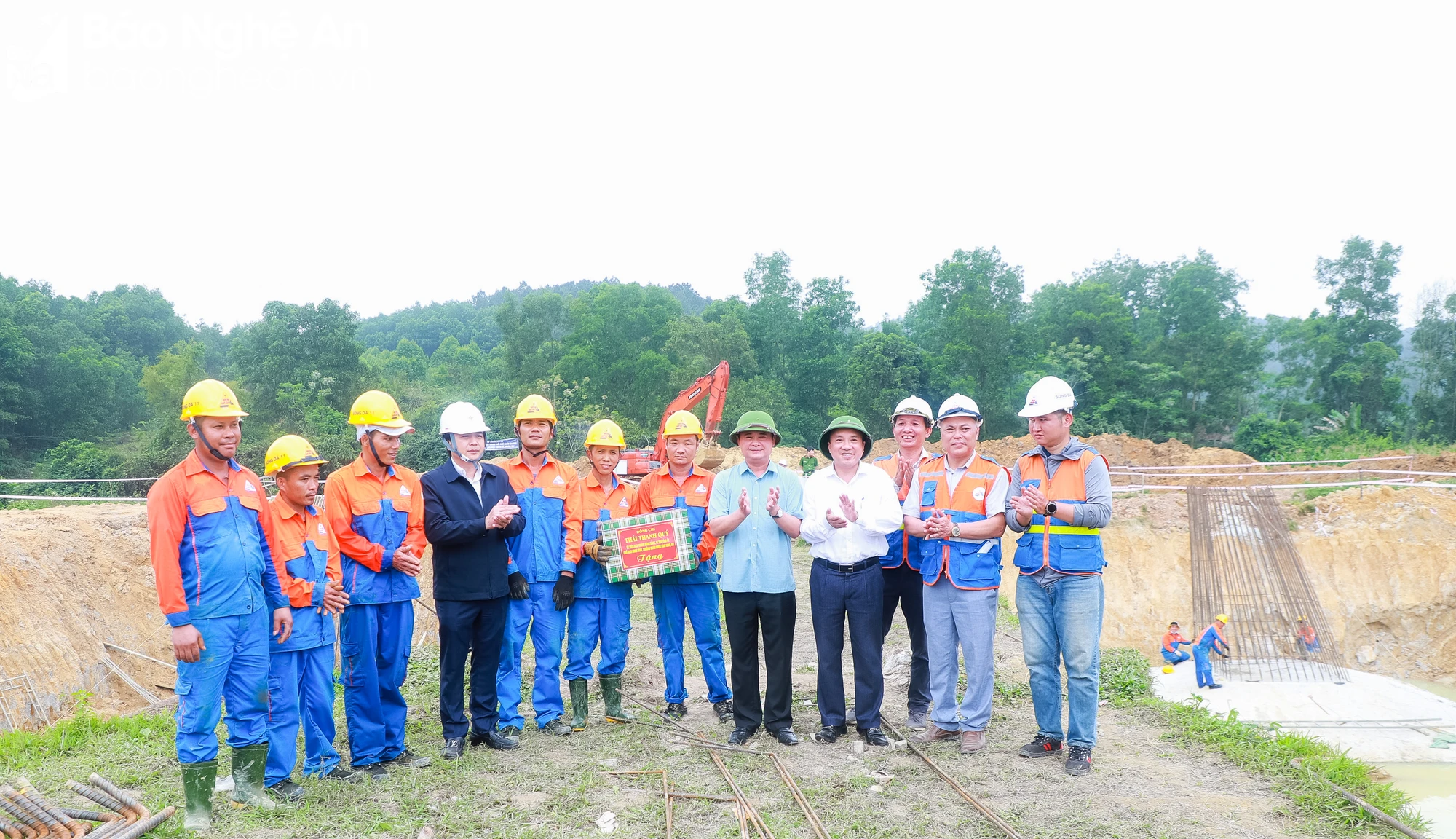

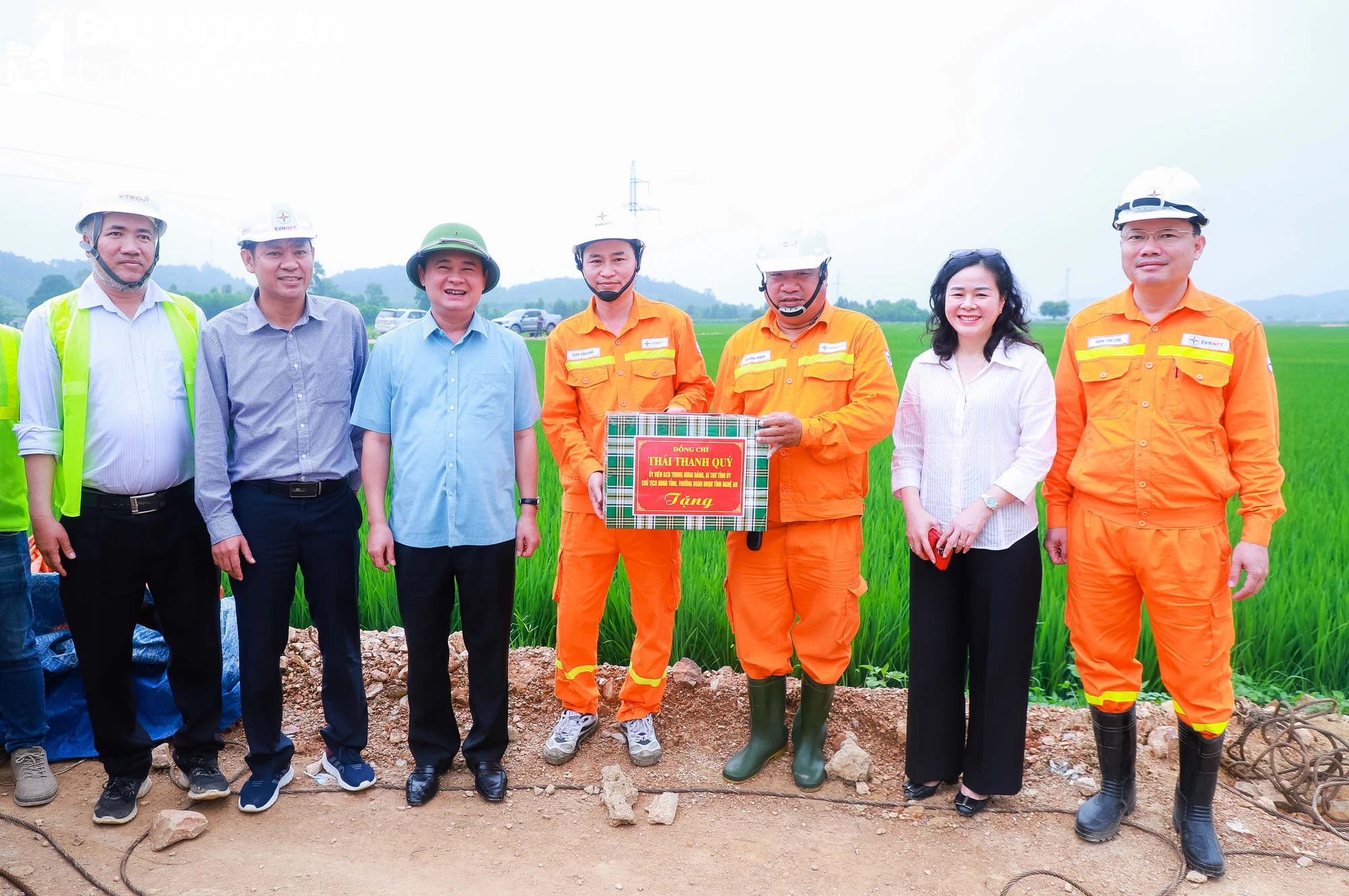

Bí thư Tỉnh ủy Thái Thanh Quý tặng quà công nhân đang thi công tại vị trí móng cột số 423 trên địa bàn xã Đức Thành, huyện Yên Thành. Ảnh: Thành Duy

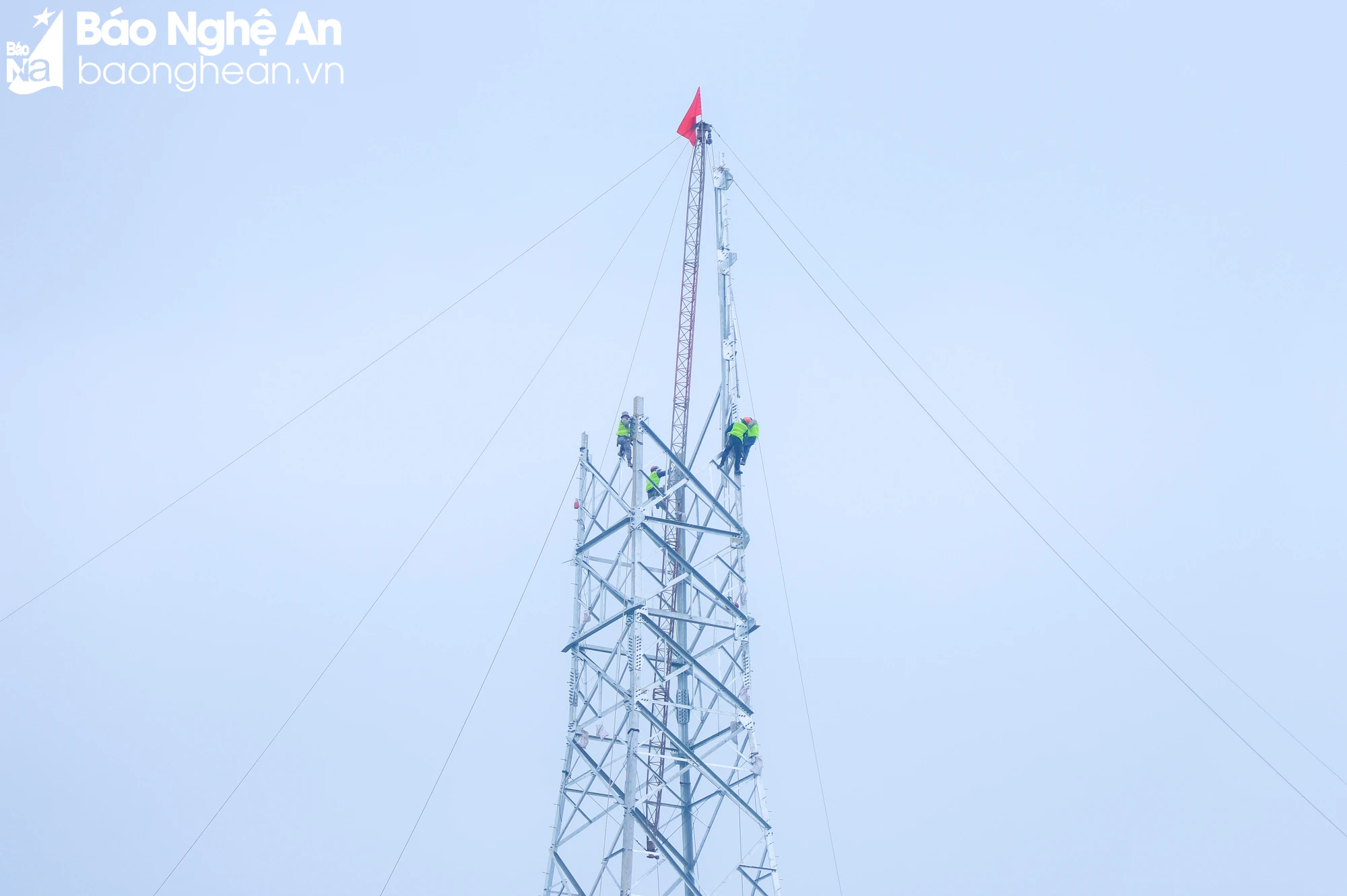

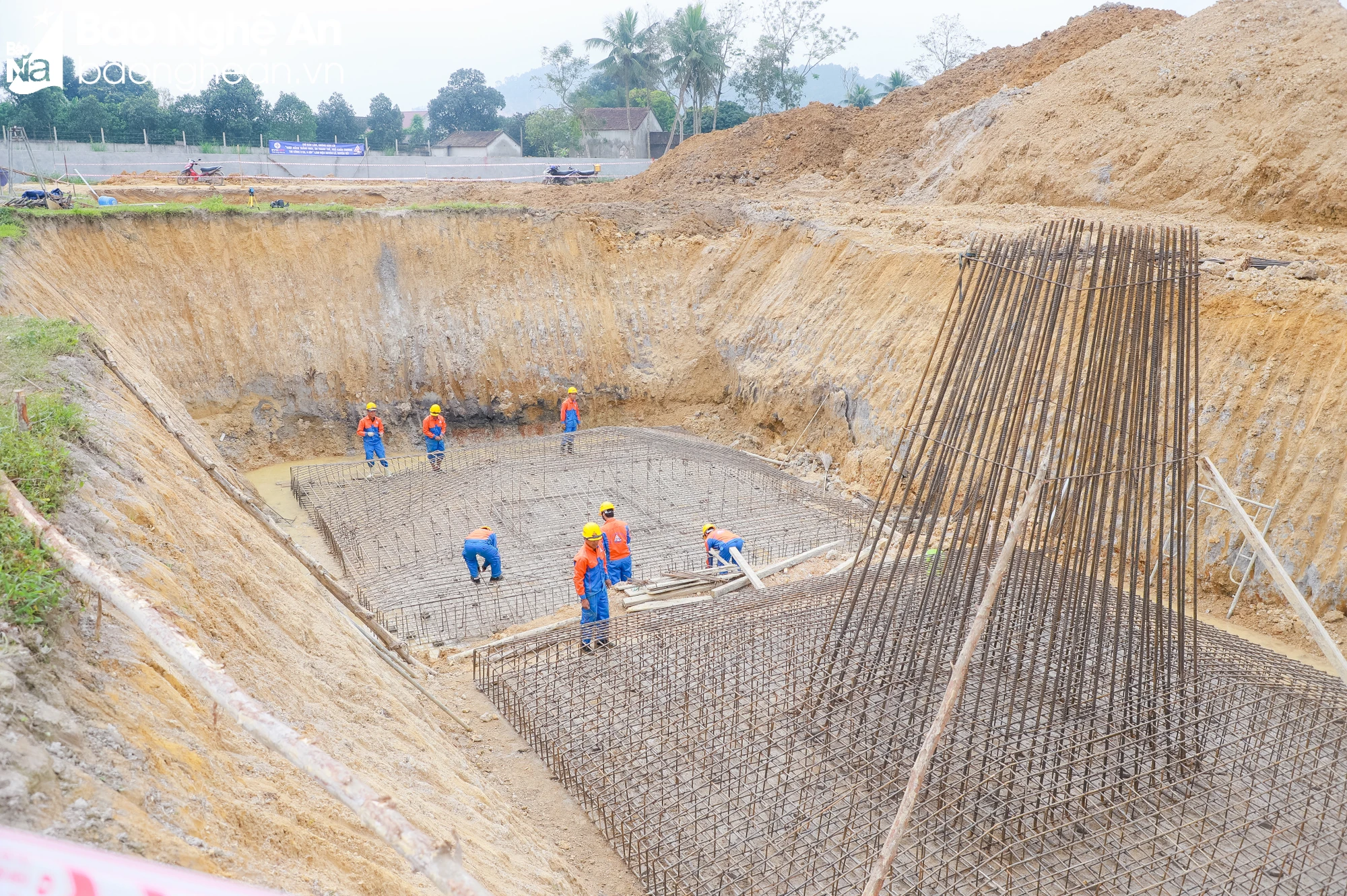

Công nhân thi công cột điện tại vị trí móng cột số 423 trên địa bàn xã Đức Thành, huyện Yên Thành. Ảnh: Thành Duy

Sau khi kiểm tra tại hiện trường, tại trụ sở Huyện ủy Nghi Lộc, Bí thư Tỉnh ủy Thái Thanh Quý đã chủ trì cuộc làm việc với lãnh đạo 3 huyện: Nam Đàn, Nghi Lộc, Yên Thành; cùng một số lãnh đạo các sở: Công Thương, Tài chính, Nông nghiệp và Phát triển nông thôn, Tài nguyên và Môi trường, cùng lãnh đạo Tổng Công ty Truyền tải điện Quốc gia để lắng nghe tiến độ chung và các vướng mắc, kiến nghị triển khai đường dây 500Kv mạch 3 đi qua 3 huyện trên.

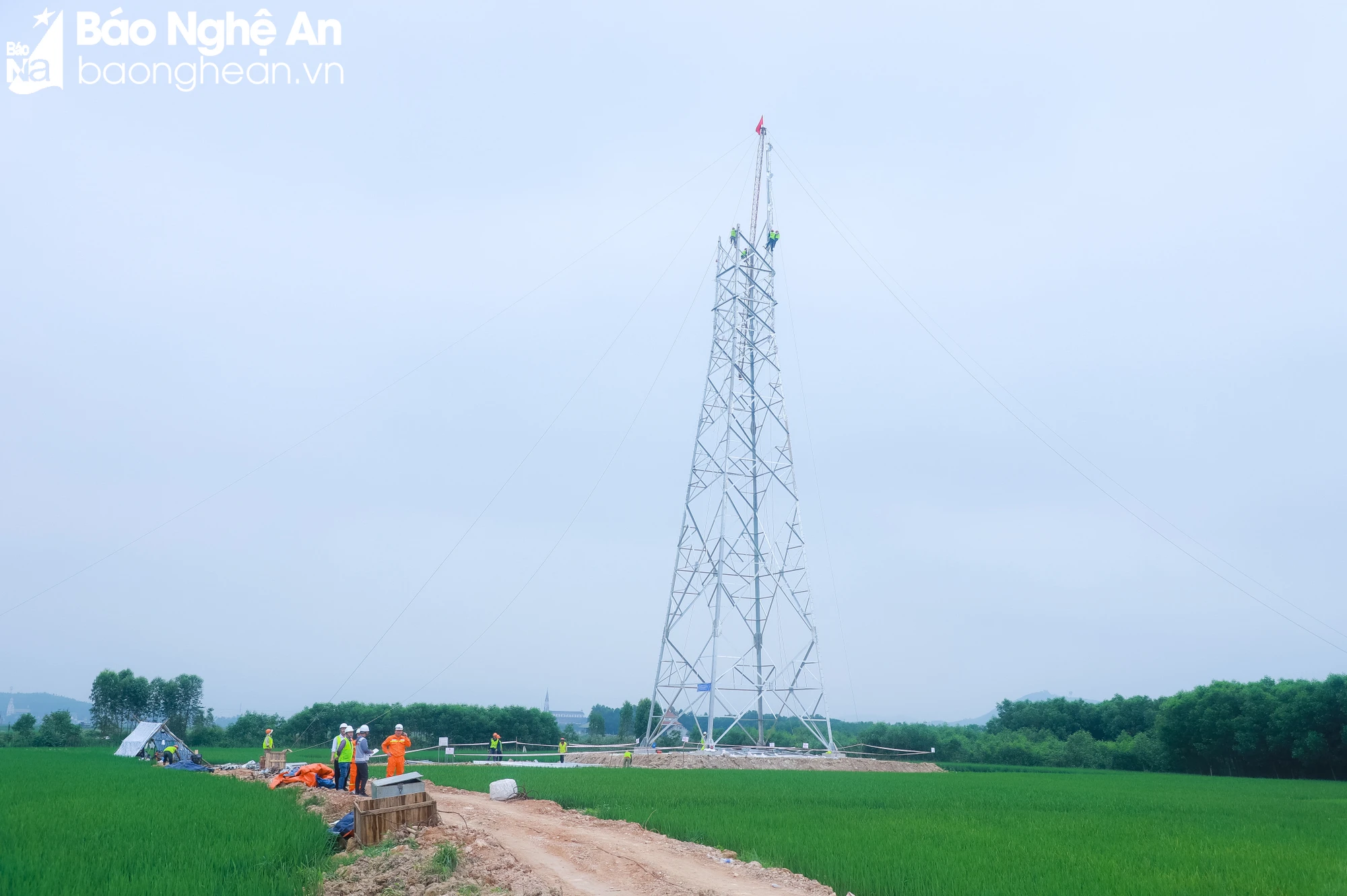

Theo đó, đến nay, Nghệ An đã vận động bàn giao được toàn bộ 202/202 vị trí móng cột cho chủ đầu tư, trong đó hoàn thành 27 vị trí móng cột và đang thi công 175 vị trí; đồng thời đã dựng xong 1 vị trí cột (vị trí số 452) và đang dựng 5 vị trí cột (429, 432, 443, 450, 451).

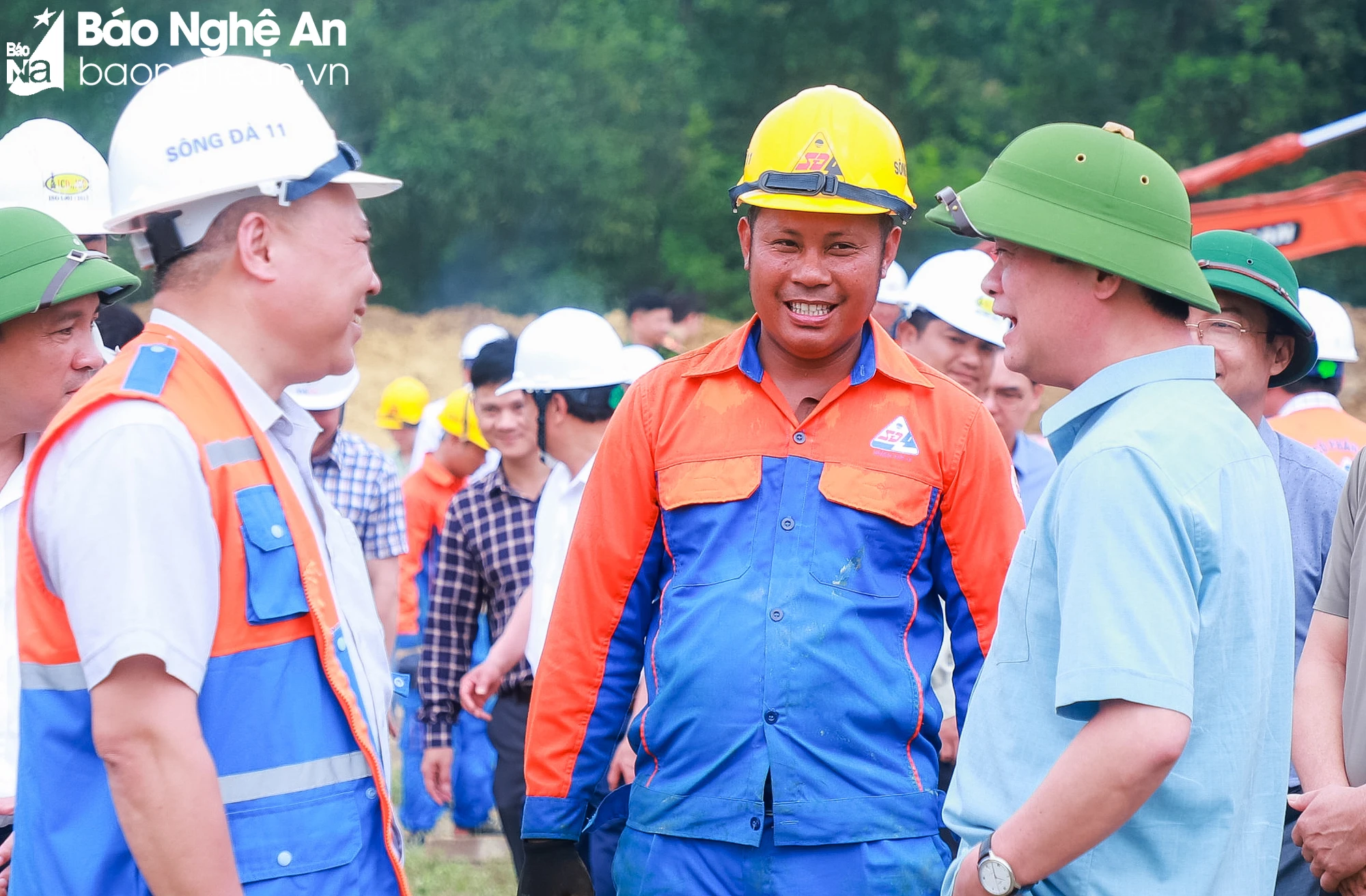

Bí thư Tỉnh ủy Thái Thanh Quý và đoàn công tác đến kiểm tra tại vị trí móng cột 369 trên địa bàn xã Nghi Văn, huyện Nghi Lộc do Công ty cổ phần Sông Đà 11 thi công. Ảnh: Thành Duy

Các dự án đã cơ bản hoàn thành công tác phê duyệt bản đồ trích đo, đã có thông báo thu hồi đất, hiện đang xét nguồn gốc đất, áp giá,… để phê duyệt phương án bồi thường; đồng thời để đẩy nhanh tiến độ hiện đã tạm ứng chi trả đền bù, vận động các tổ chức, cá nhân bàn giao mặt bằng cho nhà thầu thi công đối với phần diện tích móng cột.

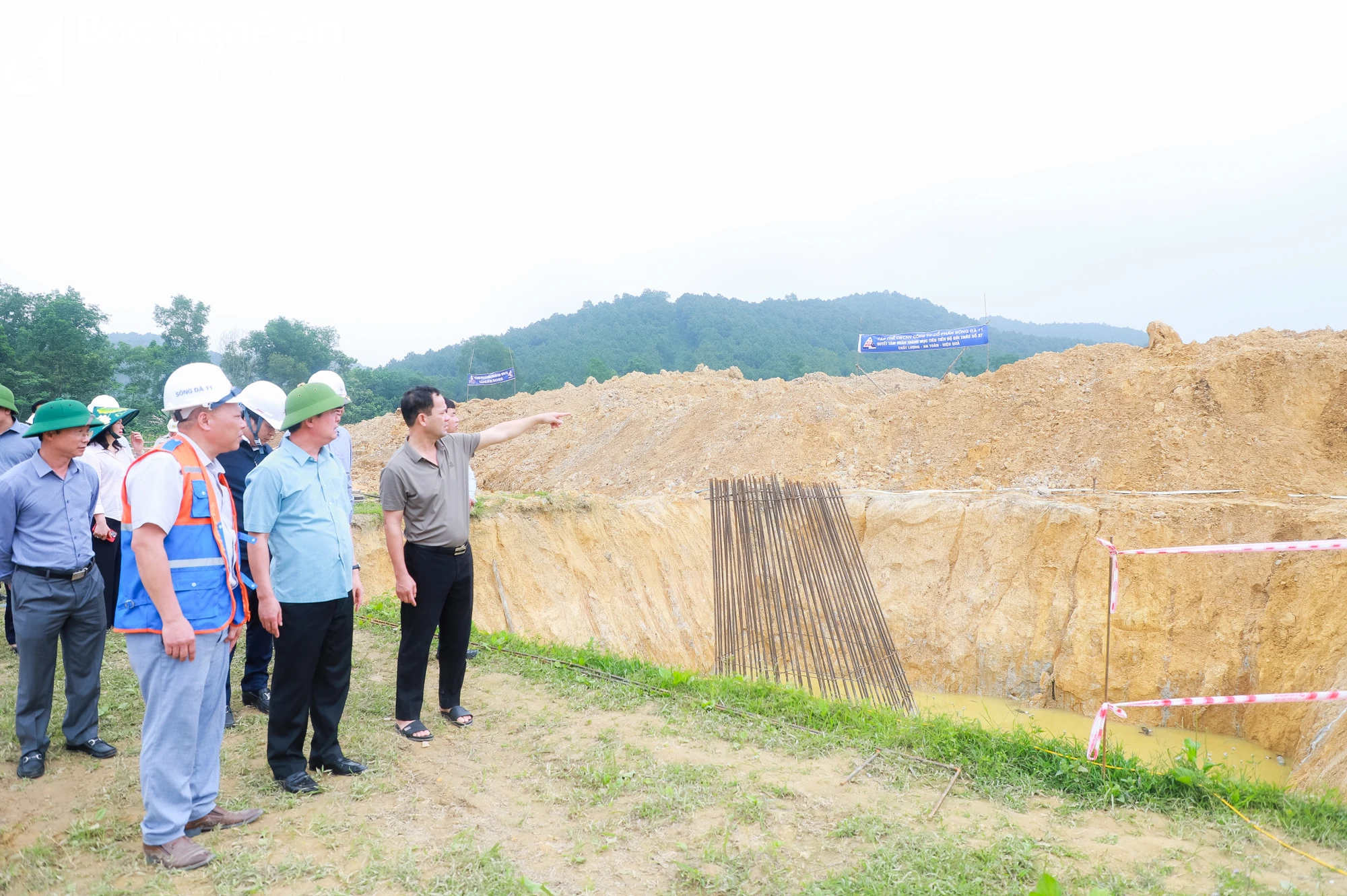

Tại vị trí móng cột 369 trên địa bàn xã Nghi Văn, huyện Nghi Lộc, nhà thầu đang triển khai làm móng. Ảnh: Thành Duy

Phát biểu tại cuộc làm việc, thay mặt chủ đầu, ông Trương Hữu Thành - Phó Tổng Giám đốc Tổng Công ty Truyền tải điện Quốc gia cảm ơn sự chỉ đạo sát sao của lãnh đạo tỉnh, sự phối hợp của các sở, ngành, địa phương liên quan trong thi công các dự án qua địa bàn tỉnh.

Do đó, hiện nay tại 202/202 vị trí móng cột đảm bảo tiến độ thi công theo như yêu cầu của Thủ tướng Chính phủ để đến ngày 30/6/2024 sẽ hoàn thành.

Liên quan đến công tác đền bù giải phóng mặt bằng tại các vị trí móng cột và hành lang, đại diện chủ đầu tư cho biết, hiện chưa có vướng mắc và đang phối hợp với các cơ quan của tỉnh, huyện để thực hiện.



Bí thư Tỉnh ủy Thái Thanh Quý trao đổi với ông Trương Hữu Thành - Phó Tổng Giám đốc Tổng Công ty Truyền tải điện Quốc gia và đại diện nhà thầu tại vị trí móng cột 369 trên địa bàn xã Nghi Văn, huyện Nghi Lộc. Ảnh: Thành Duy

Phó Tổng Giám đốc Tổng Công ty Truyền tải điện Quốc gia cũng cho biết một số nội dung về hướng tuyến thay đổi, nên một số vị trí cần điều chỉnh, hiện chủ đầu tư đang tập trung thực hiện theo đúng trách nhiệm; đồng thời đề xuất tỉnh tiếp tục phối hợp, hỗ trợ, nhất là trong giai đoạn kéo dây điện của dự án.

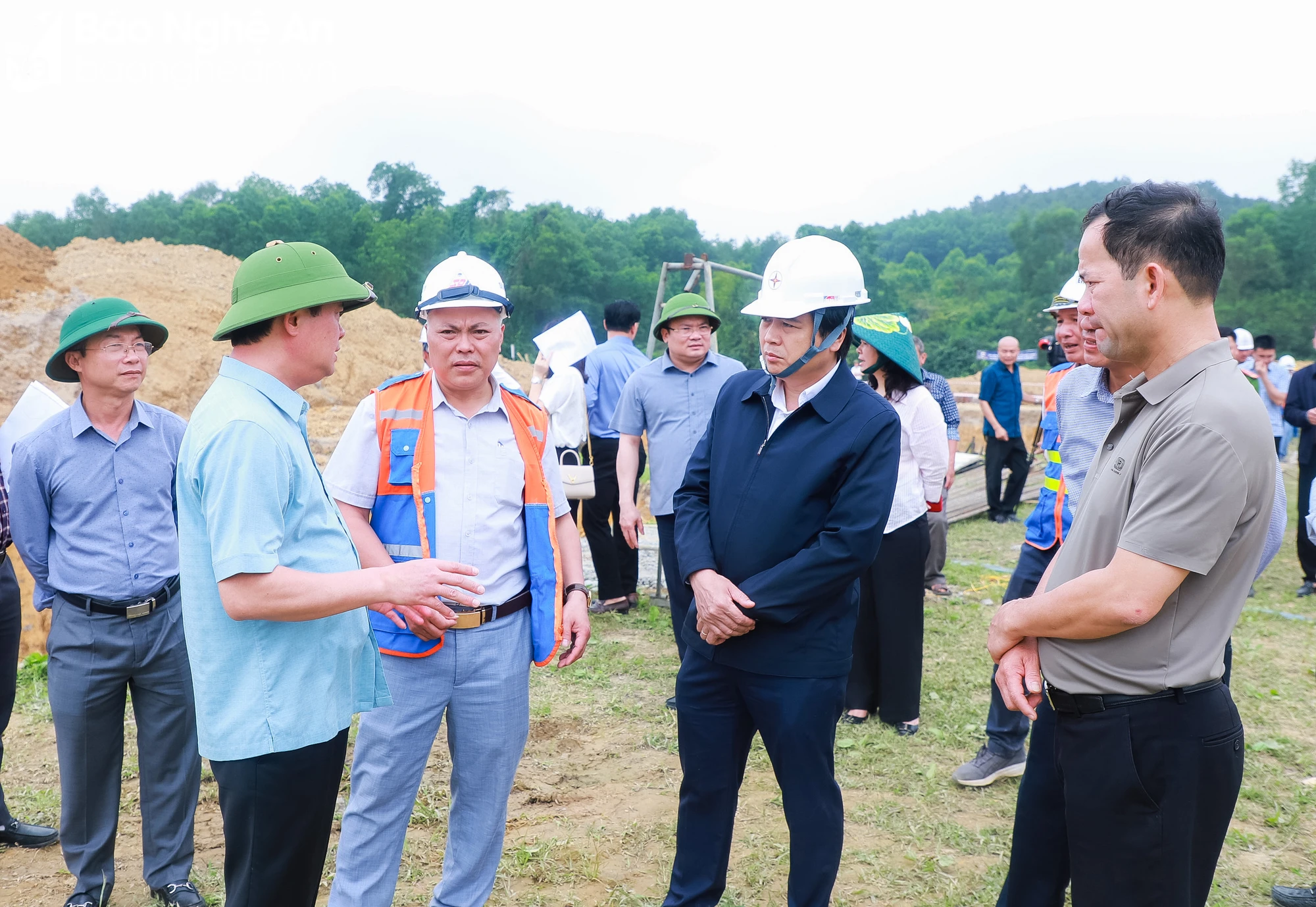

Bí thư Tỉnh ủy Thái Thanh Quý trao đổi với nhà thầu và công nhân đang thi công tại vị trí móng cột 369 trên địa bàn xã Nghi Văn, huyện Nghi Lộc. Ảnh: Thành Duy

Tại cuộc làm việc, lãnh đạo các huyện Nam Đàn, Yên Thành, Nghi Lộc đã báo cáo tiến độ thực hiện công tác đền bù, giải phóng mặt bằng trên địa bàn huyện; đồng thời kiến nghị tháo gỡ một số vấn đề vướng mắc về phương án đền bù đối với đất rừng sản xuất, đất trồng cây lâu năm bị hạn chế sử dụng trong hành lang lưới điện; việc xử lý đất thải sau khi đào các vị trí móng cột; tăng cường công tác phối hợp giữa chủ đầu tư và đơn vị thi công; phương án hoàn trả lại hạ tầng, kênh mương cho địa phương nếu bị hư hại sau khi chủ đầu tư và nhà thầu sử dụng để phục vụ vận chuyển thi công;…

Bí thư Tỉnh ủy Thái Thanh Quý tặng quà động viên công nhân thi công tại vị trí móng cột 369 trên địa bàn xã Nghi Văn, huyện Nghi Lộc. Ảnh: Thành Duy

Lãnh đạo các sở: Tài chính, Tài nguyên và Môi trường, Công Thương đã trả lời, đưa ra các phương án xử lý liên quan đến thẩm quyền.

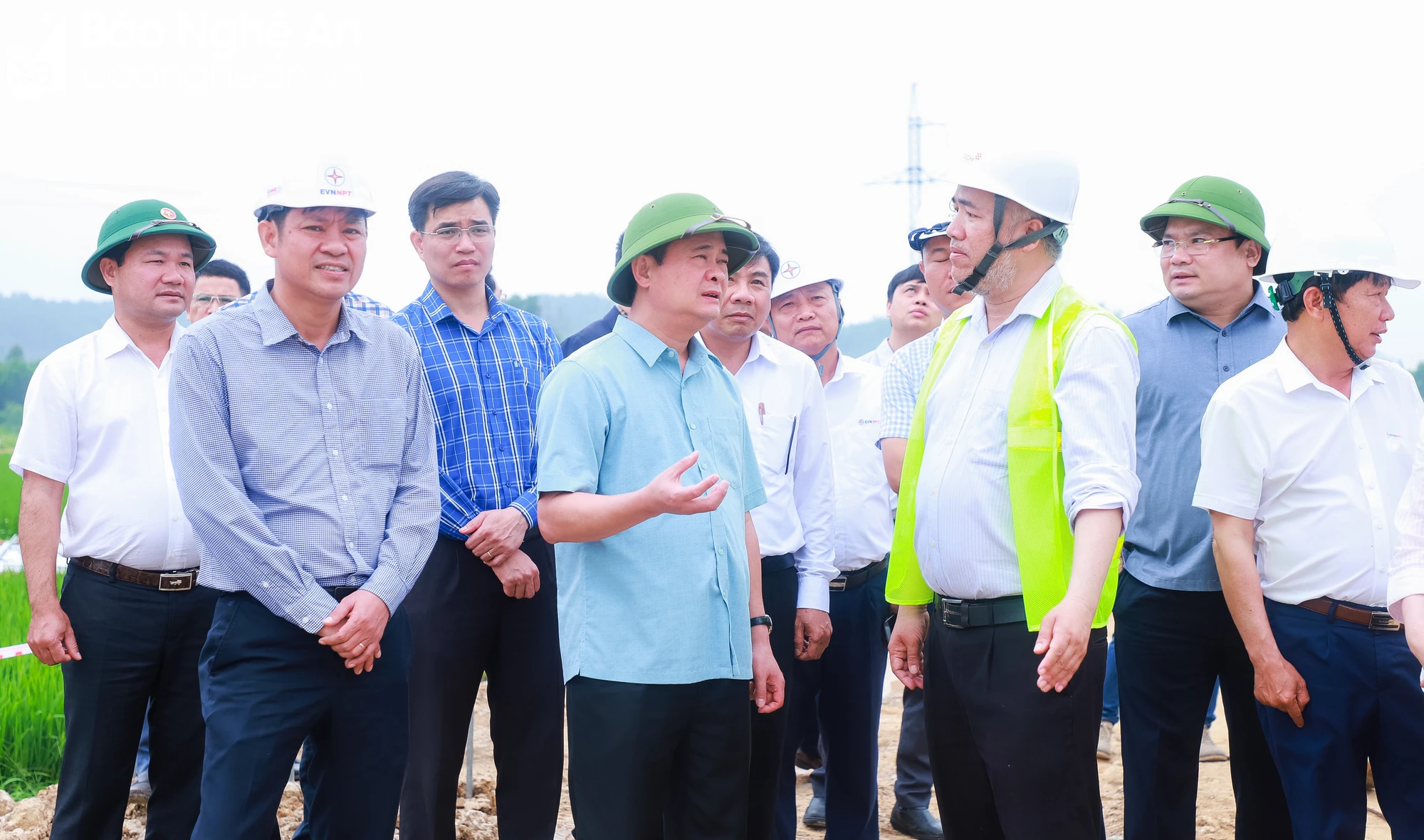

Kết luận cuộc làm việc, Bí thư Tỉnh ủy Thái Thanh Quý đánh giá rất cao nỗ lực 3 huyện: Nam Đàn, Yên Thành, Nghi Lộc. Các địa phương đã nhận thức đầy đủ tầm quan trọng, cấp bách của công trình trọng điểm quốc gia, vào cuộc rốt ráo và đã chuyển tải được tinh thần này về đến cấp xã, người dân.

Bí thư Tỉnh ủy cũng đánh giá cao nỗ lực, sự vào cuộc quyết liệt, tập trung lực lượng, chỉ đạo đôn đốc, thường xuyên của chủ đầu tư theo đúng chỉ đạo của Thủ tướng Chính phủ đối với dự án.

Bí thư Tỉnh ủy Thái Thanh Quý chủ trì cuộc làm việc với lãnh đạo 3 huyện: Nam Đàn, Nghi Lộc, Yên Thành; cùng một số lãnh đạo các sở: Công Thương, Tài chính, Nông nghiệp và Phát triển nông thôn, Tài nguyên và Môi trường, cùng lãnh đạo Tổng Công ty Truyền tải điện Quốc gia. Ảnh: Thành Duy

Thời gian tới, Bí thư Tỉnh ủy Nghệ An đề nghị chủ đầu tư là Tổng Công ty Truyền tải điện Quốc gia chỉ đạo các nhà thầu tập trung cao độ thi công dự án; đặc biệt cần tiếp tục bố trí máy móc, thiết bị, nhân lực, vật tư để duy trì thế mạnh thi công được đánh giá là thuận lợi tại Nghệ An để đẩy nhanh tiến độ.

Bí thư Tỉnh ủy mong rằng và đề nghị chủ đầu tư lấy Nghệ An làm điểm và khẳng định trong quá trình lãnh đạo, chỉ đạo tỉnh luôn đồng hành với công ty để đảm bảo tiến độ.



Người đứng đầu Tỉnh ủy Nghệ An cũng đề nghị chủ đầu tư tiếp tục phối hợp chặt chẽ với các địa phương các cấp, đặc biệt có đội ngũ kết nối thường xuyên với lãnh đạo cấp xã để xuất hiện vấn đề “khó là phải nói ngay” để phối hợp giải quyết kịp thời trong quá trình thi công, đảm bảo an ninh trật tự; xử lý các vấn đề liên quan đến đường dân sinh, môi trường, hạ tầng tưới tiêu…; đồng thời cần sớm hoàn thành các hồ sơ, thủ tục của chủ đầu tư để phê duyệt.

Bí thư Tỉnh ủy Thái Thanh Quý cũng nhấn mạnh một số nhiệm vụ đối với các huyện: Nam Đàn, Yên Thành, Nghi Lộc và các sở, ngành; trong đó yêu cầu cần phối hợp để sớm hoàn thành phê duyệt phương án đền bù, giải phóng mặt bằng tại các vị trí móng cột và dưới hàng lang lưới điện, đặc biệt Sở Tài nguyên và Môi trường cần phát huy vai trò, tiếp tục hết sức chú ý, bám sát thường xuyên tập trung lực lượng với phê duyệt phương án đền bù giải phóng mặt bằng.

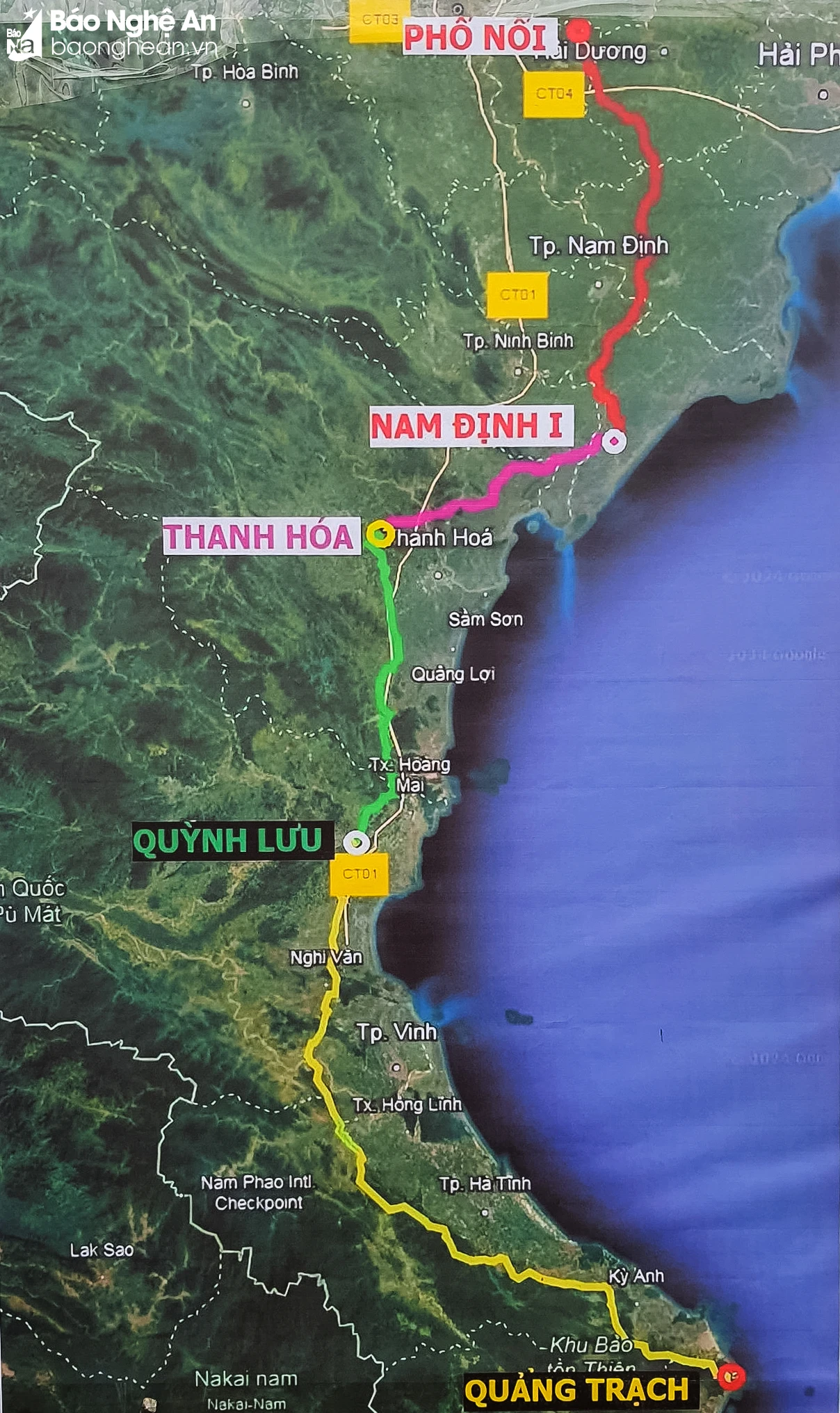

Đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Ảnh: Thành Duy

Sở Tài chính phối hợp với Sở Tài nguyên và Môi trường cần nghiên cứu, sớm tham mưu phương án thống nhất là thu hồi, hay hỗ trợ đối với phần diện tích đất vườn của người dân dưới hành lang lưới điện.

Sở Công Thương cần tiếp tục phát huy vai trò cơ quan quan thường trực của tỉnh phối hợp với chủ đầu tư để triển khai các dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu và Quỳnh Lưu - Thanh Hóa đoạn trên địa bàn tỉnh.

Thành Duy
